あなたのアイデアがあなたの提案から届きました。対象安全在庫日数に対する平均日次需要の計算の開始日の構成

多くの企業では、日々の安全在庫ポリシーを使用して、予期しない需要と供給の変更を管理します。 対象日数の計算では、プライマリ入力として平均日次需要が使用されます。 一部の企業では、需要の急激な変化により、平均日次需要のコンピュートに使用される開始日に対してコンピュートが非常に敏感です。 この更新では、現在のバケットのデフォルトではなく、計算の開始点として次のタイム・バケットを使用するようにパラメータを設定できます。

対象日の安全在庫は、平均日次需要に対象日数を乗算して計算されます。 現在、平均日次需要は、需要期間に基づいてバケットごとに決定されます。 特定のタイム・バケットの需要が急増した場合、そのバケットの平均日次需要計算には、そのバケットの需要も含まれ、それによって安全在庫が増大し、その結果、その期間の予測使用可能残高(PAB)も増加します。 後続期間の需要が少ないため、この超過PABを繰り越して、今後数週間にわたって予測在庫原価を増やす必要があります。

バックグラウンド

対象日数は、移動平均需要および対象日数に対するユーザー指定ターゲットに基づきます。

対象日数メソッドを使用するように品目を設定するには、「製品情報管理」作業領域の「品目の管理」ページで次の3つの品目-組織属性を設定します:

  • 安全在庫計画メソッド=対象日数
  • 需要期間=需要期間を指定し、平均日次需要を日数で計算するために使用されるユーザー定義値。
  • 対象日数=必要な安全在庫日数を指定し、平均日次需要に基づいて計算されるユーザー定義値。 値は小数値にできます。

平均日次需要: デフォルトの動作

Oracle Fusion Cloud Supply Planningは、次の内容に基づいて、保証安全在庫水準の実際の日数を計算します:

平均日次需要=合計(需要期間日数に対する需要) / 需要期間日数

  • 需要は、販売オーダー、予測、手動需要および依存需要です。
  • 「需要期間日数」の値は営業日で評価され、現在のバケットから開始されます。
  • x日の安全在庫=日付xの平均日次需要にカバー日数を掛けた値。

シフト処理済平均日次需要: オプションの新しい動作

シフト平均日次需要=合計(需要期間日数に対する需要) / シフト済需要期間日数

  • 需要は、販売オーダー、予測、手動需要および依存需要です
  • 「シフト需要期間日数」の値は営業日で評価され、現在のバケットの後の次の計画バケットから開始されます。
  • 「日付xの安全在庫=日付xのシフト済平均日次需要にカバー日数を掛けた値」

例1.1: 日次バケットの平均日次需要 - デフォルトの動作

この例では、5日間の勤務週、「需要」Period= 5days、「日数」Cover= 3days、「プラン範囲」=「日付15」があります。

デフォルトの動作では、平均日次需要は、現在のバケットを需要期間の開始点として使用して計算されます。

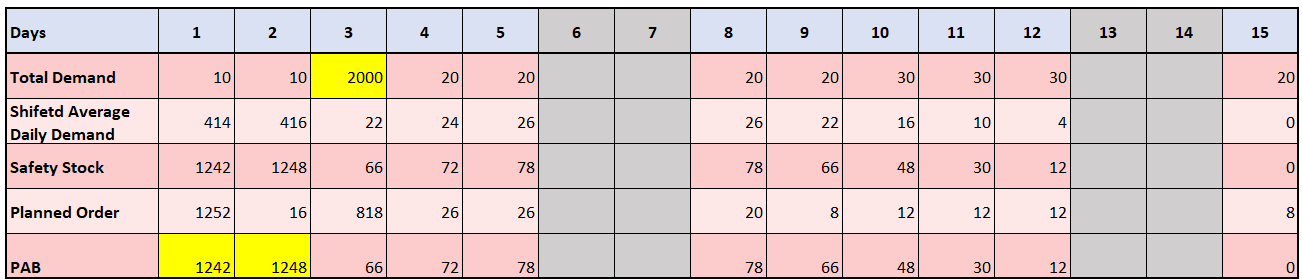

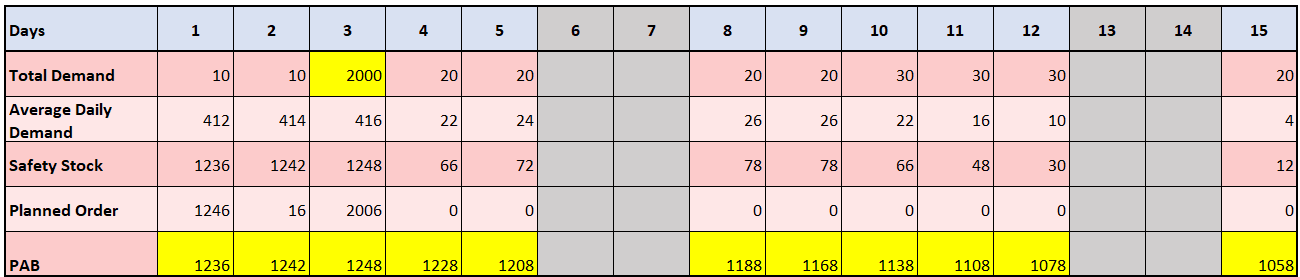

現在のバケットに基づく平均日次需要

現在のバケットに基づく平均日次需要

日付3の需要が異常に高い結果、日付3の平均日次需要は(2000 + 20 + 20 + 20 + 20)/5= 416,andと計算されるため、安全在庫は3×416 = 1248,whichであるため、日付3で大規模な計画オーダーになります。 これにより、PABは計画範囲の最後まで高いままになります。

例1.2: 日次バケットでのシフト済平均日次需要 - オプションの新しい動作

この例では、5日間の勤務週、需要Period= 5days、日数Cover= 3days、計画範囲=日付15もあります。

ただし、新しい動作では、シフト平均日次需要は、需要期間の開始点として次のバケットを使用して計算されます。

次のバケットに基づいて開始するシフト平均日次需要

次のバケットに基づいて開始するシフト平均日次需要

日付3の需要が異常に高い場合でも、日付3の平均日次需要は(20 + 20 + 20 + 20 + 30)/5= 22,andと計算されるため、安全在庫は3×22 = 66,whichになるため、日付3の計画オーダーは、需要期間の開始バケットとして現在のバケットに基づいて平均日次需要が計算されたシナリオと比較して小さくなります。 3日目のPABは、3日目の計画オーダーが小さいため削減され、4日目から計画範囲の終わりまで、前のシナリオよりずっと小さくなります。

前述の表に示されているシフト平均日次需要は、平均日次需要メジャーと異なります。 説明目的でのみ作成され、資材プランに表示できるメジャーではありません。 「シフト平均日次需要」は、「平均日次需要」メジャーと比較して1つのバケットによって左に移動します。

平均日次需要メジャーには、現在の計画バケットに設定された基準日設定の値が常に表示されるため、基準日設定が次の計画バケットに設定されている場合は分析に使用しないでください。

例2.1: 週次バケットの平均日次需要 - デフォルトの動作

この例では、5日間の勤務週、Period= 12days、Cover= 7daysの日数およびプランHorizon= 15Weeksがあります。

この場合、平均日次需要は、現在の週バケットを需要期間の開始点として使用して計算されます。

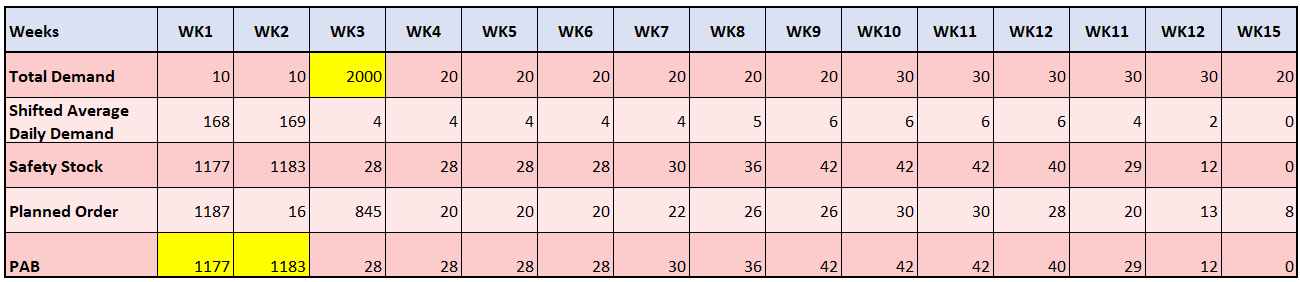

現在の週バケットに基づく平均日次需要

現在の週バケットに基づく平均日次需要

第3週(WK3)の需要が異常に高い結果、第3週のシフト平均日次需要は、((2000/5)×5 + (20/5)×5 + ((20/5)×2))/12= 169,andと計算されます。したがって、安全在庫は7×169 = 1183,whichであるため、第3週では大規模な計画オーダーになります。 これにより、PABは計画範囲の最後まで高いままになります。

例2.2: 週次バケットでのシフト済平均日次需要 - オプションの新しい動作

この例では、5日間の勤務週、Period= 12days、Cover= 7daysの日数およびプランHorizon= 15Weeksもあります。

ただし、新しい動作では、シフト平均日次需要は、需要期間の開始点として次の週バケットを使用して計算されます。

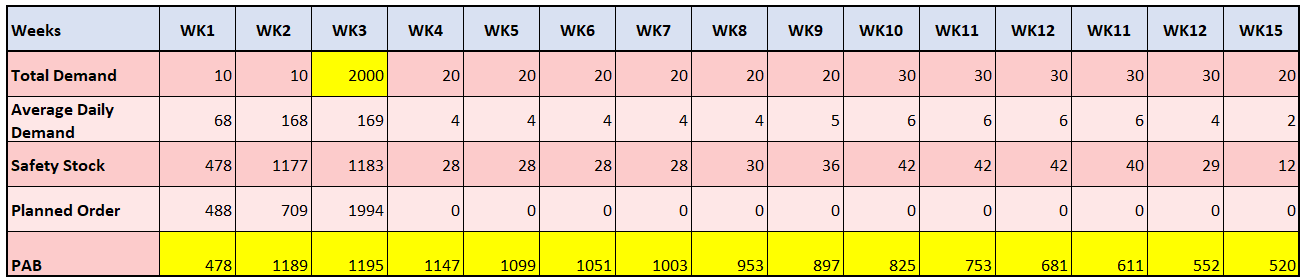

翌週バケットに基づいて開始されるシフト平均日次需要

翌週バケットに基づいて開始されるシフト平均日次需要

第3週(WK3)の需要が異常に高い場合でも、第3週の平均日次需要は((20/5))×5 + (20/5)×5 + ((20/5)×2))/12= 4,andと計算されるため、安全在庫は7×4 = 28,whichであるため、需要期間の開始バケットとして現在のバケットに基づいて平均日次需要が計算されたシナリオと比較して、第3週の計画オーダーが小さくなります。 第3週のPABは、第3週の計画オーダーが小さいため削減され、前のシナリオ(第4週から計画範囲の終わりまで)よりずっと小さくなります。

有効化のステップ

  • この機能の実装を可能にする新しい技術パラメータがあります: UseNextBktAnchorDateForDaysOfCoverSS Redwoodユーザー・エクスペリエンスとクラシック(非Redwood)ユーザー・エクスペリエンスの両方に同じ技術パラメータが使用されますが、わずかに異なるロケーションで入力されています。

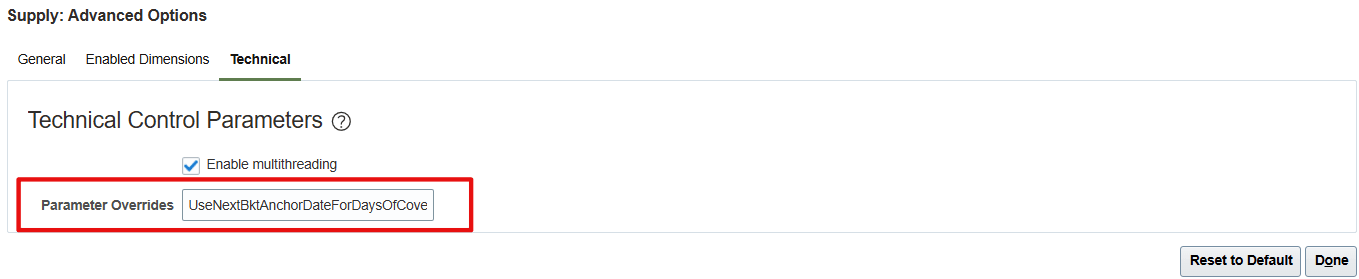

  • 従来のユーザー・エクスペリエンスでは、「供給」の「技術」タブのパラメータ上書きフィールドにUseNextBktAnchorDateForDaysOfCoverSS=trueと入力: プラン・オプションの拡張オプション。

クラシック・ユーザー・エクスペリエンスの「パラメータ上書き」フィールド

クラシック・ユーザー・エクスペリエンスの「パラメータ上書き」フィールド

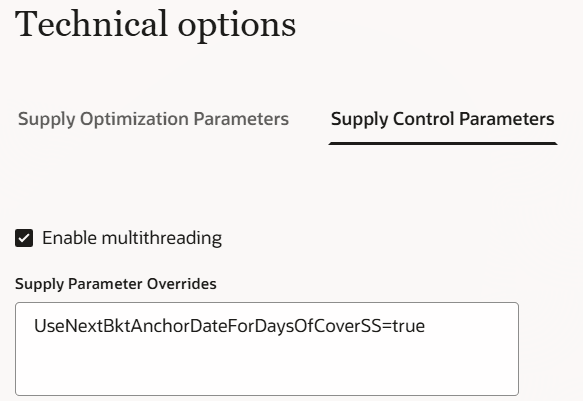

  • Redwoodユーザー・エクスペリエンスで、「プラン・オプション」の「技術オプション」の「供給制御パラメータ」タブの供給パラメータ上書きフィールドにUseNextBktAnchorDateForDaysOfCoverSS=trueと入力します。

クラシック・ユーザー・エクスペリエンスの「パラメータ上書き」フィールド

Redwoodユーザー・エクスペリエンスの「供給パラメータ上書き」フィールド

ヒントと考慮事項

  • この機能は、制約付きプランニングと制約なしプランニングの両方で使用できます。
  • シフト済平均日次需要は新規メジャーではなく、UIに表示されません。
  • 制約なしプランニングでは、安全在庫を計算するために最初のプランニング・バケットに入る期限超過予測需要の按分済金額が考慮されます。
  • 制約付きプランニングでは、安全在庫の計算時に最初のバケットに按分なしの期限超過需要全体が含まれます。

主なリソース

アクセス要件

次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。

  • サプライ・チェーン・プランナ(ORA_MSC_SUPPLY_CHAIN_PLANNER_JOB)
  • 資材プランナ(ORA_MSC_MATERIALS_PLANNER_JOB)

これらの権限は、この更新の前から使用可能でした。
