Redwood: 新しいユーザー・エクスペリエンスを使用したガント・チャートを使用した供給計画の分析

ガント・チャートを使用すると、プランナは時間軸で計画を効果的に分析できます。 新しいRedwoodエクスペリエンスを使用して、計画されたサプライ・チェーン・アクティビティのタイミングと依存関係を分析します。 ガード・レールを表す情報を考慮して、プランを対話的に調整できます。 アップストリーム制約およびダウンストリーム制約に違反することなく、計画を調整できます。

ガント・チャートの概要

ガント・チャートを使用すると、オーダーおよびリソース要件期間をタイムラインで計算済属性とともに表示できます。 また、供給またはリソース所要量の計画日をチャート内で直接調整することもできます。

ガント・チャートは、別の表からドリルダウンすることによってのみコンテキストで開くことができます。 通常は、ドリル元のタブとは別のタブで開きます。 ただし、「リソース・ガント・チャート」および「供給ガント・チャート」ページで、「供給および需要」表または「リソース要件」表からドリルダウンすると、分割ビュー・レイアウトが表示され、下部ペインにガント・チャートが表示されます。

供給ガント・チャート

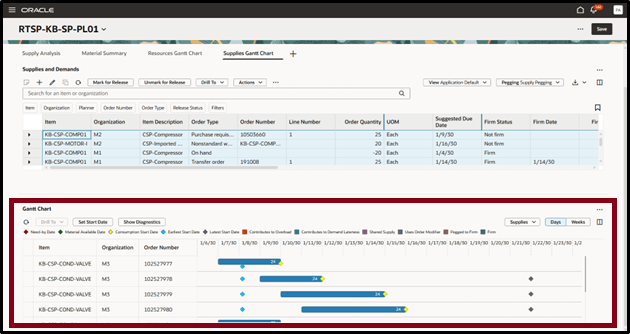

供給ガント・チャート

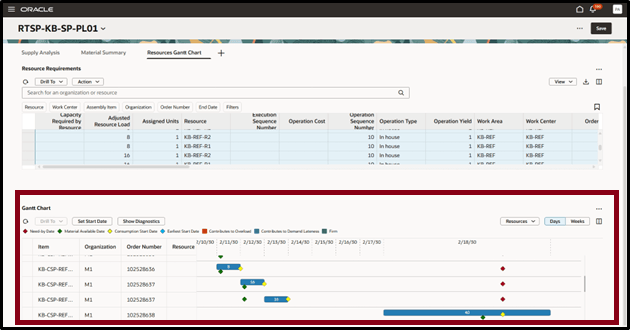

リソース・ガント・チャート

リソース・ガント・チャート

ガント・チャート・ツールバー

次のスクリーンショットは、「ガント・チャート」ツールバーを示しています。

ツールバー

「品目」ツールバーで使用可能な処理は次のとおりです:

  1. リフレッシュ: このオプションを選択すると、次の処理が実行されます:
    • 未保存の変更がある場合に通知します。 表に対する未保存の変更は破棄されます。
    • ガント・チャートの内容をリフレッシュします。
  2. ドリル先: 「ガント・チャート」バーを選択して、コンテキストを別の表に渡します。 このアクションにより、選択した表またはグラフが別の一時ページに開きます。
  3. 開始日の設定: ガント・チャートを表示する日付を設定する場合に選択します。 この処理ボタンによりドロワーが開き、ここで開始日を設定できます。
  4. 診断の表示: 1つ以上の診断属性を選択できるドロワーを開く場合に選択します。
  5. 供給/生産資源スイッチャ: 選択したコンテキストの計算済属性とともに、タイムラインのオーダーまたはリソース要件期間を表示します。
  6. 期間: プランに割り当てられたプランニング・カレンダに基づいてオーダーまたはリソース所要量の粒度を表示するように選択できる期間プランニング・バケット。
  7. カラム: 必要に応じて、「ガント・チャート」表で列を任意の順序で選択して配置します。 列を並べ替えるには、ハンドルをつかみ、「列」ドロワーで列を上下に移動します。

ドリル先

特定のフィルタリング基準に基づいてコンテキストを維持しながら、ドリル先機能を使用して他の関連表にシームレスにナビゲートできます。

ドリル先の例: リソース・ガント・チャートからリソース・プランへ

この例では、リソース・ガント・チャートのドリル先処理を介してリソース・プランをオープンします。 表ビューの「フィルタ条件」値には、ドリル・アクション中に適用されたアクティブな列およびフィルタ基準が表示されます。

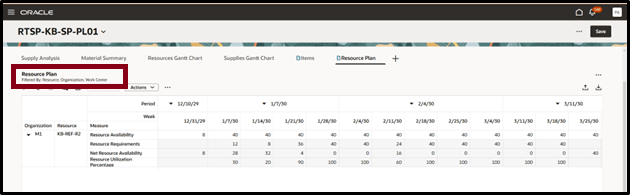

リソース・ガント・チャートからのリソース・プランへのドリル

リソース・ガント・チャートからのリソース・プランへのドリル

リソース・プラン、ビルド・プランまたはユーザー定義表のリソース要件メジャーに対応するセルは、ガント・チャートにドリルできます。

ドリル先の例: 供給ガント・チャートから資材計画へ

この例では、「供給ガント・チャート」の「ドリル先」処理を使用して資材計画をオープンします。 表ビューの「フィルタ条件」値には、ドリル・アクション中に適用されたアクティブな列およびフィルタ基準が表示されます。

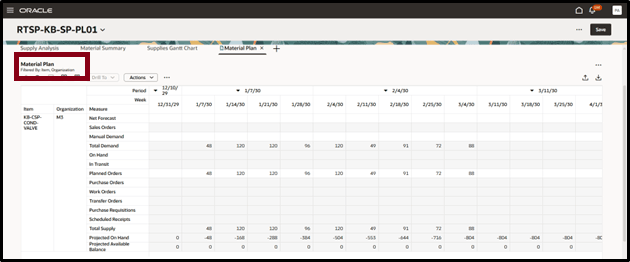

供給ガント・チャートから資材計画へのドリル

供給ガント・チャートから資材計画へのドリル

資材プラン、作成プランまたはユーザー定義表のこれらのメジャーに対応するセルは、ガント・チャートにドリルできます。

  • 供給合計
  • 計画オーダー
  • 予定受入
  • 購買オーダー
  • 購買依頼
  • 転送オーダー
  • 作業オーダー
  • 依存需要

開始日の設定

このアクション・ボタンは、指定されたスクリーンショットに示すように開始日を設定できるドロワーを開きます。 ガント・チャートには、選択した開始日から始まるデータが表示されます。

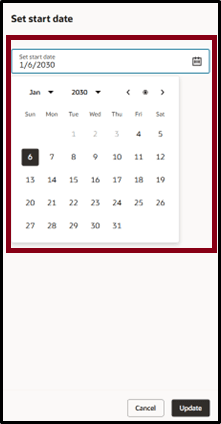

開始日の設定

診断の表示

「診断の表示」オプションを使用して、オーダーおよびリソース要件に表示する診断属性を選択します。

供給ガント・チャートに表示できる診断属性は、次のとおりです:

  • 需要遅延に関与
  • 過負荷に関与
  • 消費開始日
  • 希望入手日
  • 資材使用可能日
  • 最早開始日
  • 共有供給
  • オーダー・モディファイアの使用
  • 確定にペグ
  • 確定

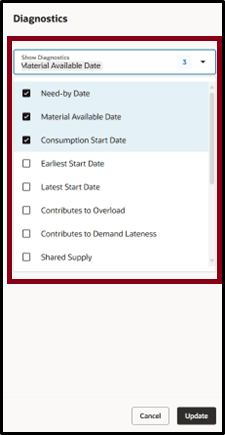

供給診断

供給診断

リソース・ガント・チャートに表示できる診断属性は、次のとおりです:

  • 需要遅延に関与
  • 過負荷に関与
  • 消費開始日
  • 希望入手日
  • 資材使用可能日
  • 最早開始日
  • 確定

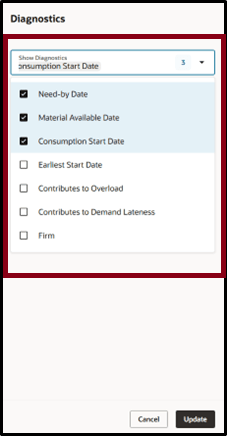

リソース診断

リソース診断

移動インおよび移動アウト

「供給」または「生産資源所要量」バーは、色で強調表示されたドラッグ・アンド・ドロップによって移動できます。 ただし、バーを別の行に移動することはできません。

  • 供給バーの終了日は、そのバーの移動先のプランニング・タイム・バケットの最終稼働日に常にスナップします。
  • プラン範囲の日次バケット部分内でバーを非稼働日に移動する場合は、前の営業日に移動するかどうかを尋ねられます。

バーの移動に問題がなければ、「保存」ボタンを使用して処理を保存し、補充して、それに基づいて供給とリソースのロードを調整します。

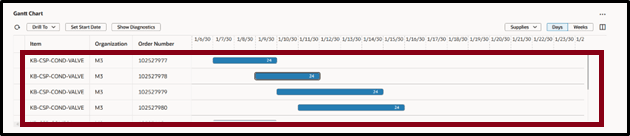

ユーザー・アクション前

ユーザー・アクション前

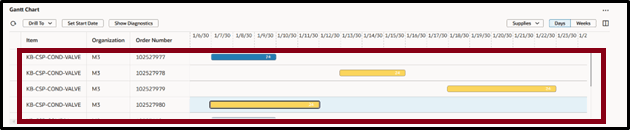

バーを移動した後

バーを移動した後

これらの機能のデモを次に示します:

有効化のステップ

この機能を有効化するうえで必要な操作はありません。

ヒントと考慮事項

供給ガント・チャートまたはリソース・ガント・チャートを初めて開く場合は、ガント・チャートを表示する品目またはリソースを選択する必要があります。

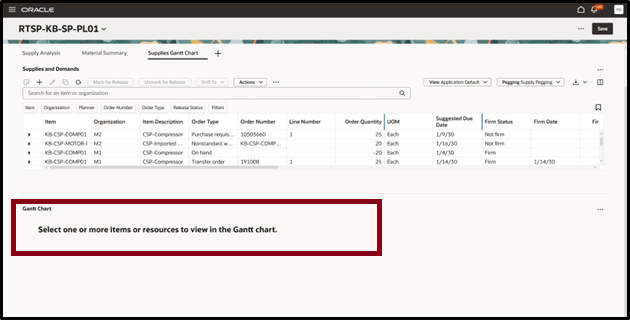

ガント・チャートFIrst時間

主なリソース

  • リリース25B新機能: Redwood: 構成可能なRedwoodページを使用した供給プランの分析
  • リリース19D新機能: 計算済オーダー属性およびガント・チャートを使用したプランニング問題の診断

アクセス要件

次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。

  • 計画表領域の表示(MSC_ MSC_VIEW_PLANNING_TABLES_PRIV_PRIV)
  • 計画表領域の保守(MSC_ MSC_MAINTAIN_PLANNING_TABLES_PRIV_PRIV)

これらの権限は、この更新の前から使用可能でした。
