Redwood: 新規ユーザー経験を使用した供給割付ルールの管理
Redwoodユーザー・エクスペリエンスを使用して、顧客の供給、チャネル、リージョンおよびその他の属性による品目の供給へのアクセスを制御できます。 条件が変更されると、割り当てられた供給を調整して、需要の満足度を向上させたり、契約上の義務を果たすことができます。 また、優先度のランキングおよび盗難防止率を設定して、主要な顧客またはチャネルが最初に提供されるようにすることもできます。
Redwoodの「サプライ・チェーン・プランニング」作業領域から供給割付ルールにアクセスできるようになりました。
「供給割付ルール」ページにナビゲートするには、次のステップに従います。
- コンテキスト・セレクタで、「Backlog Management」を選択します。
-
「その他のアクション」メニューから「詳細の表示」を選択します。

「その他の処理」で「詳細の表示」を選択します。
-
「処理」メニューで、「プラン入力」の下の「供給割付ルール」を選択します。

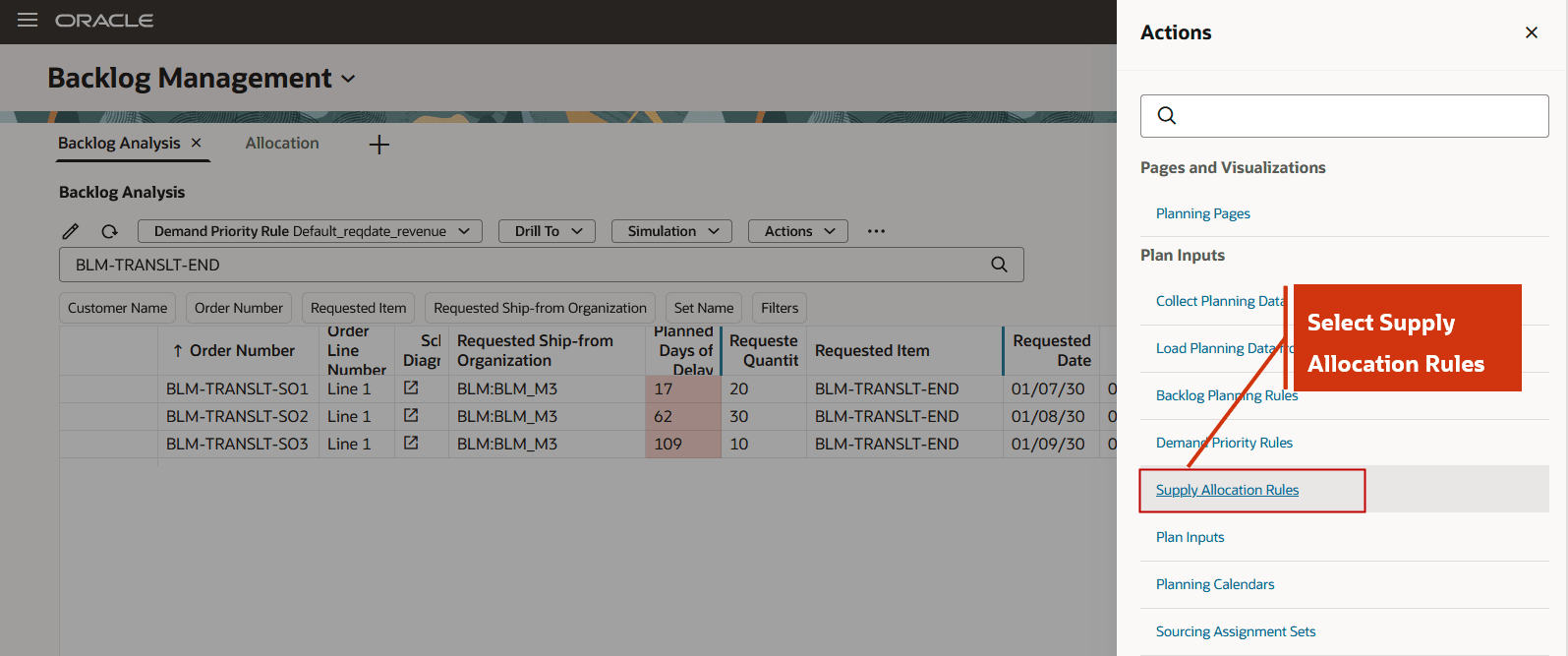

供給割付ルール処理
Oracle Fusion Global Order Promisingの「供給割付ルールの管理」クイック処理から、「供給割付ルール」Redwoodページに直接アクセスできます。
供給割付ルールRedwoodページ
「供給割付ルール」ページを使用して、組織での品目供給が、割当ノードと呼ばれる顧客グループ、需要チャネルまたはリージョン間でどのように配賦されるかを構成します。 この設定は、Oracle Fusion Global Order Promising Cloud (GOP)と共有されます。 供給割付ルールを作成、割当および管理できます。
「供給割付ルール」ページでは、「名前」、「摘要」、「品目」、「カテゴリ」、「組織」、「開始日」および「終了日」で割付ルール割当を検索できます。

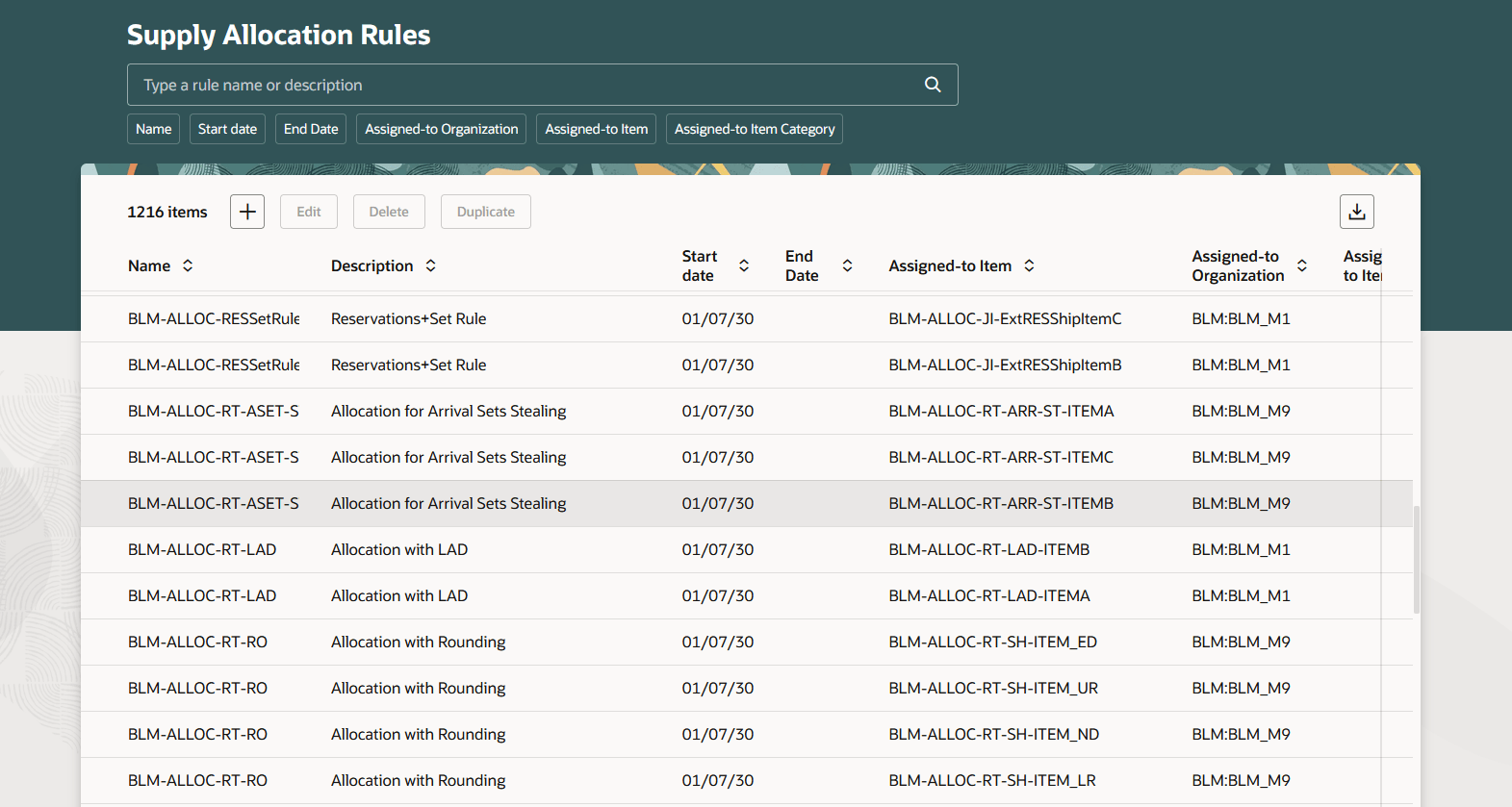

供給割付ルール・ページ
「供給割当ルール」ページから、供給割当ルールを作成、編集、削除または複製できます。
新しい供給配賦ルールを作成するには、次のステップに従います。
-

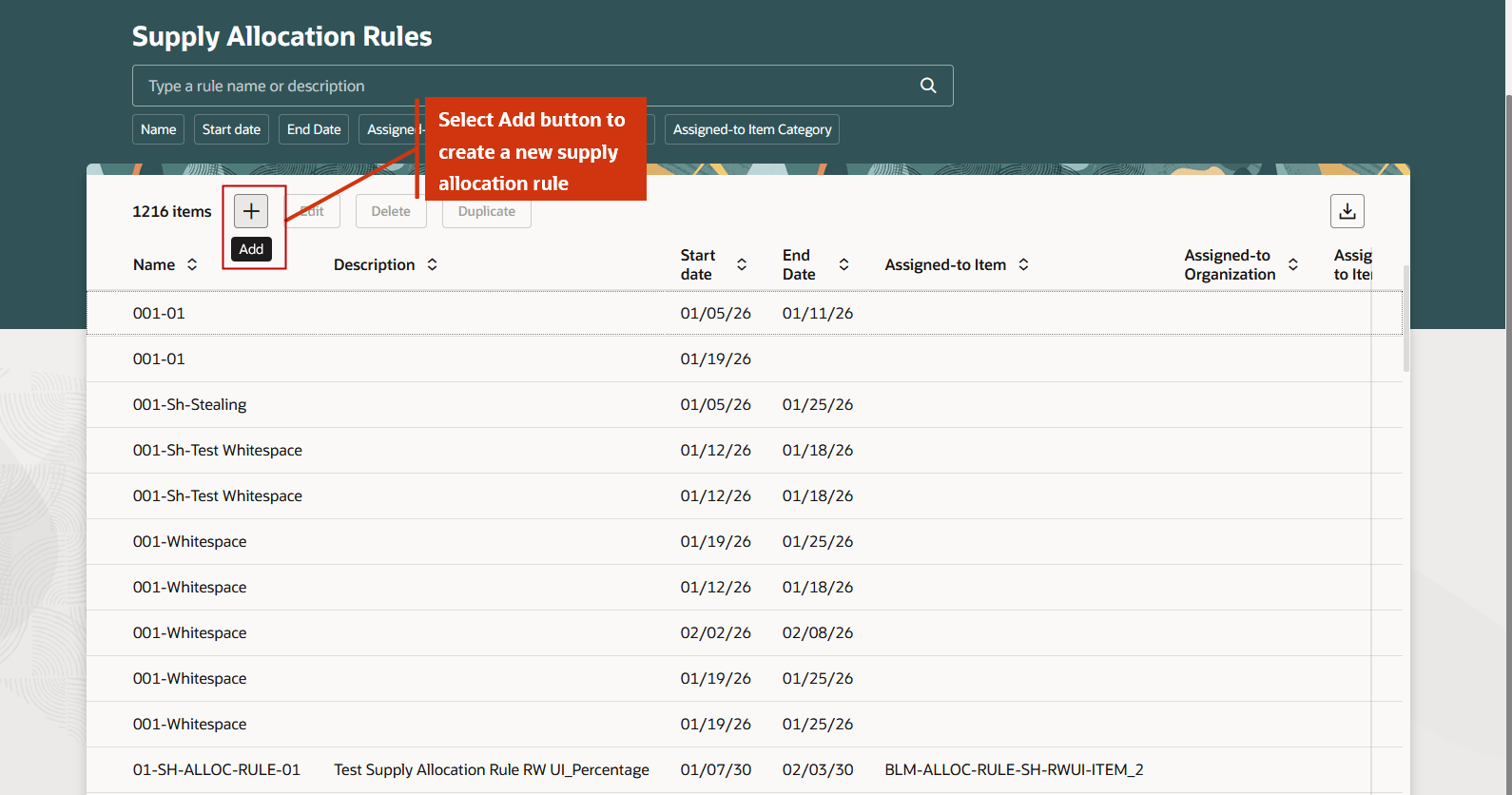

「追加」を選択して、新しい供給割当ルールを作成します。 「新規供給配賦ルール」ドロワーが開きます。

新規供給割当ルールの作成
-
「名前」を入力し、「仕様タイプ」で「パーセンテージ」または「数値」を選択し、「作成」を選択します。 「名前」および「仕様タイプ」は必須ですが、「説明」はオプションです。

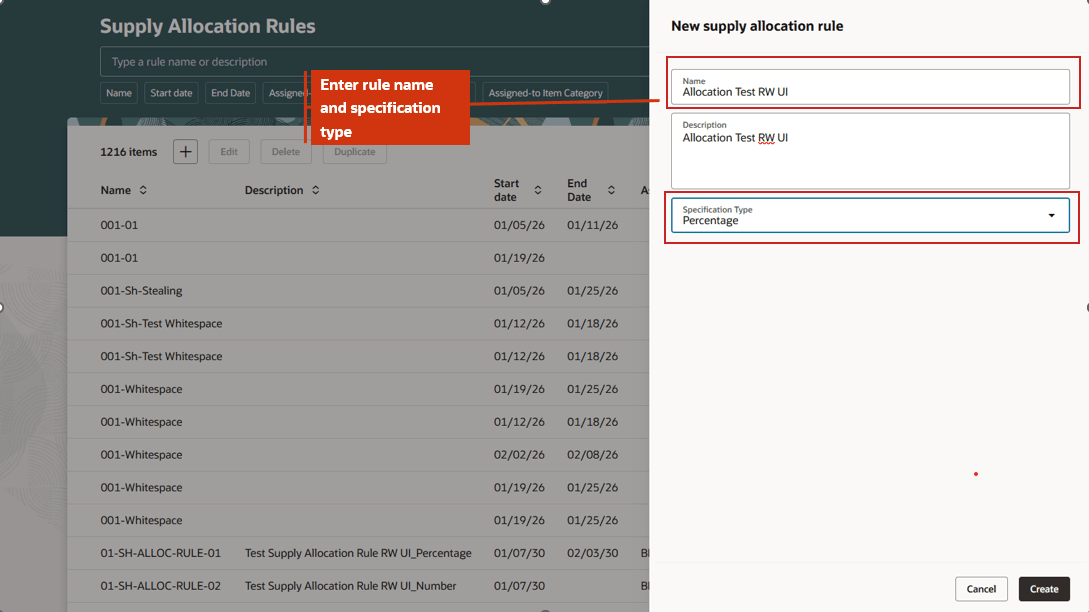

新規供給割当ドロワー
-

「割当てターゲット」タブで、「追加」を選択して割当てターゲットを作成します。 「新規配賦ターゲット」ドロワーが開きます。

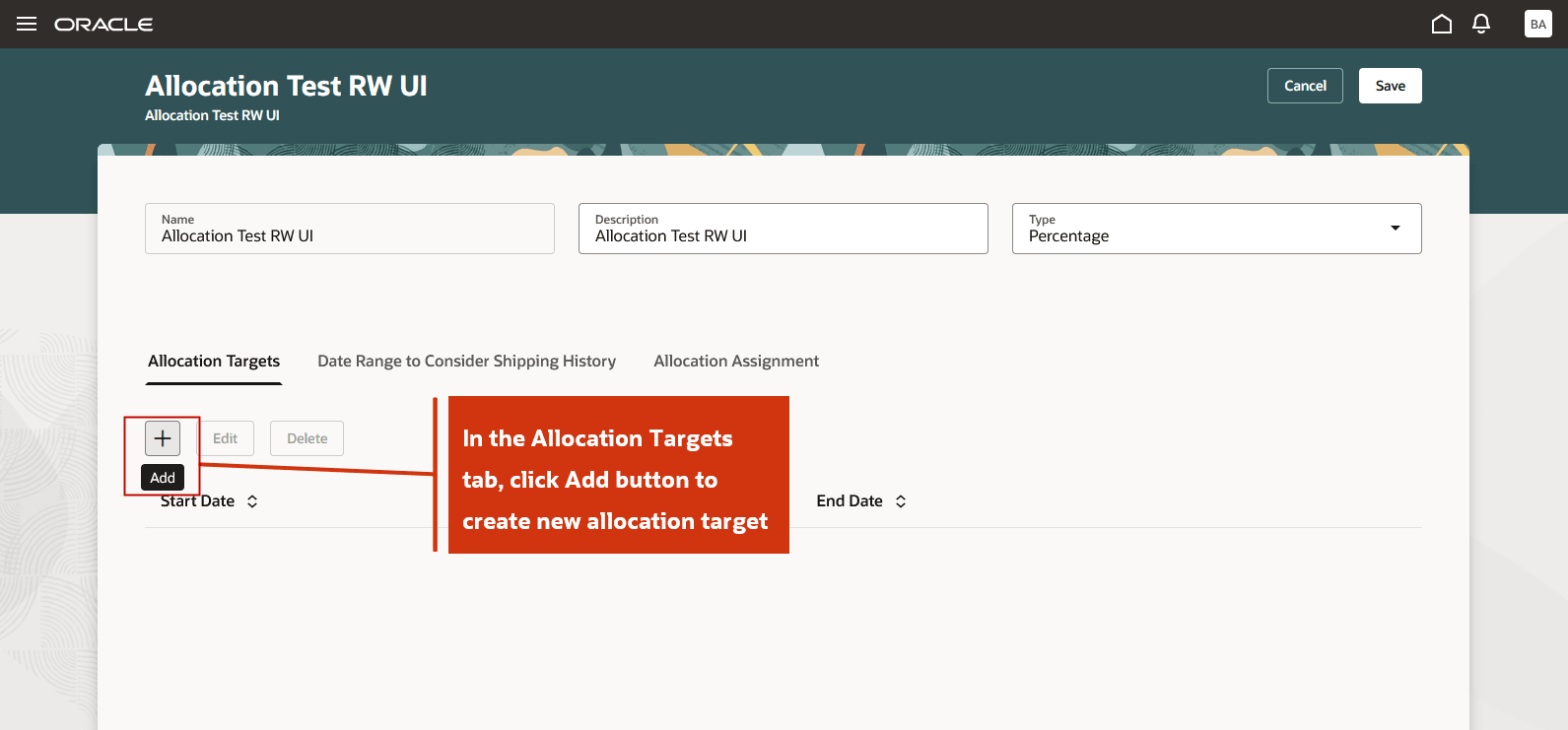

新規配賦ターゲットを追加するための「配賦ターゲット」タブ
-
[開始日]と [終了日]を指定し、1つ以上の [配賦ノード]を追加して、各ノードの [配賦率]を入力します。これにより、配賦の合計が100パーセントになります。 オプションで、「ランク」および「盗難防止率」を指定して、割当ての盗難を有効にします。 割当てノードを選択すると、割当てノードの説明が自動的に表示されます。 「適用」を選択します。
新規配賦ターゲットドロワー
- 作成した配賦ターゲットをレビューします。 割当てターゲットを変更するには、「編集」を選択します。

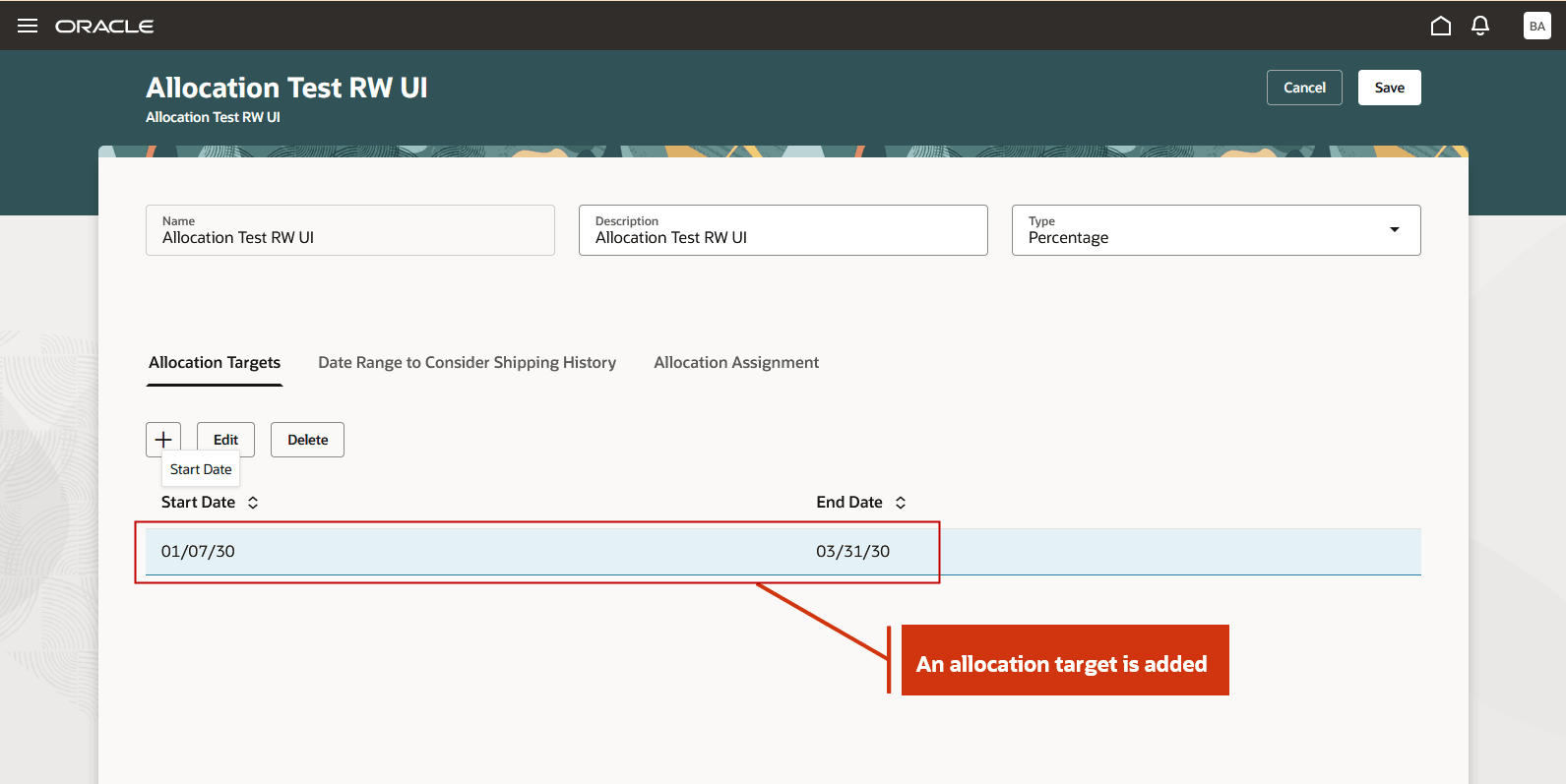

配賦ターゲットに開始日と終了日のレコードが表示されます

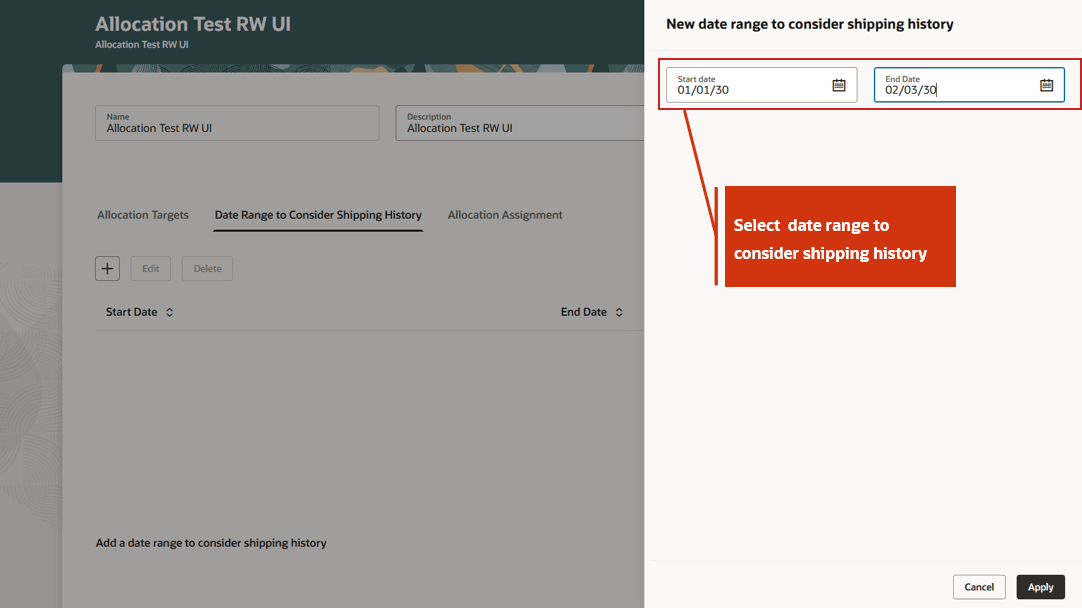

- オプション: 履歴出荷を配賦計算に含めるには、「出荷履歴を考慮する日付範囲」タブを選択し、「開始日」および「終了日」を指定して、「適用」を選択します。 このキャンペーン期間中に発生した出荷は、割当済供給の計算に含まれます。

出荷履歴ドロワーを考慮する新しい日付範囲
出荷履歴の「開始日」が2030年1月1日で、「終了日」が2030年2月3日の場合、この期間内の出荷は配賦済供給の計算時に考慮されます。 この日付範囲は、キャンペーン期間と呼ばれます。

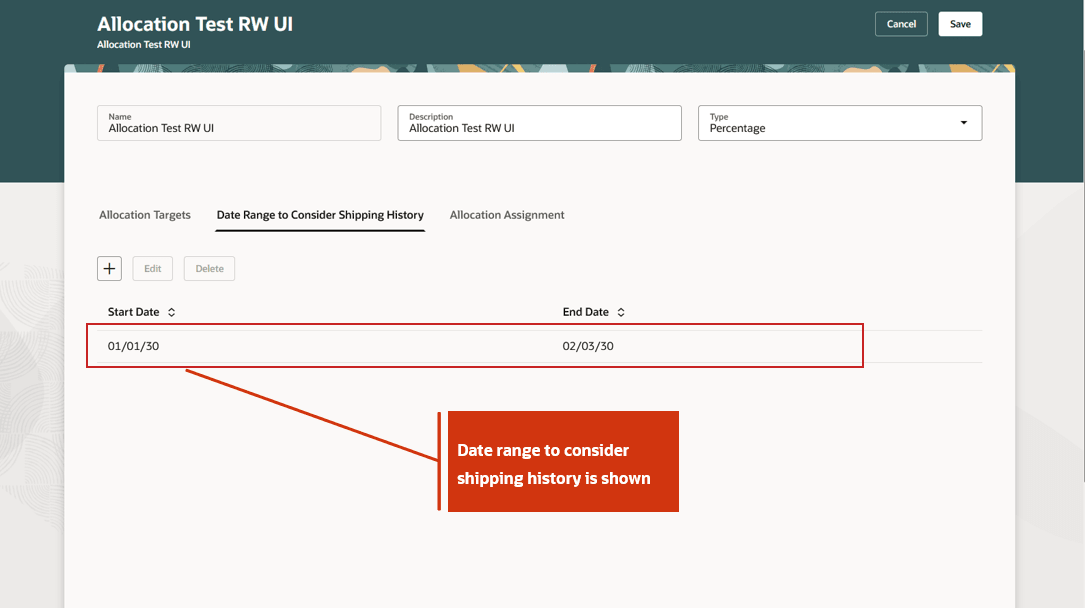

出荷履歴を考慮する日付範囲

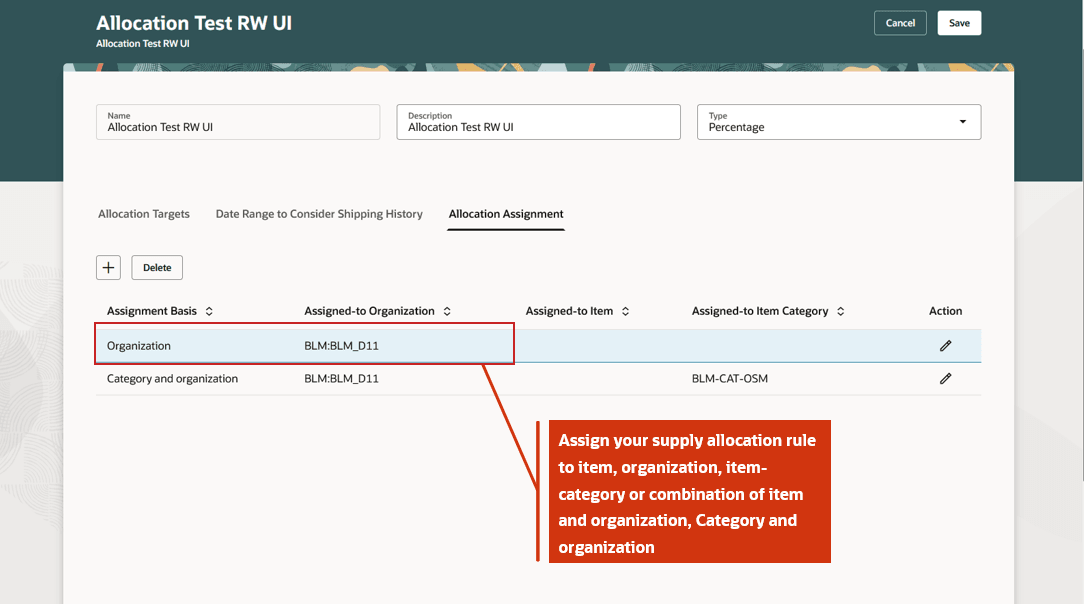

- 「配賦割当」タブで、ルールを品目、組織またはカテゴリに割り当てます。 ルールは、最小から最大まで、複数のレベルで割り当てることができます。
- 組織(最小粒度)
- カテゴリ
- カテゴリと組織
- 品目
- 品目および組織(最も詳細)
- 異なるレベルの品目に複数の供給割当ルールが適用される場合、Oracle Fusion Cloud Backlog ManagementとOracle Fusion Cloud Global Order Promisingによって最も詳細なルールが品目に適用されます。

出荷履歴ドロワーを考慮する新しい日付範囲
- 「保存」を選択して、供給割当ルールを作成します。
番号ベースの供給割当ルール

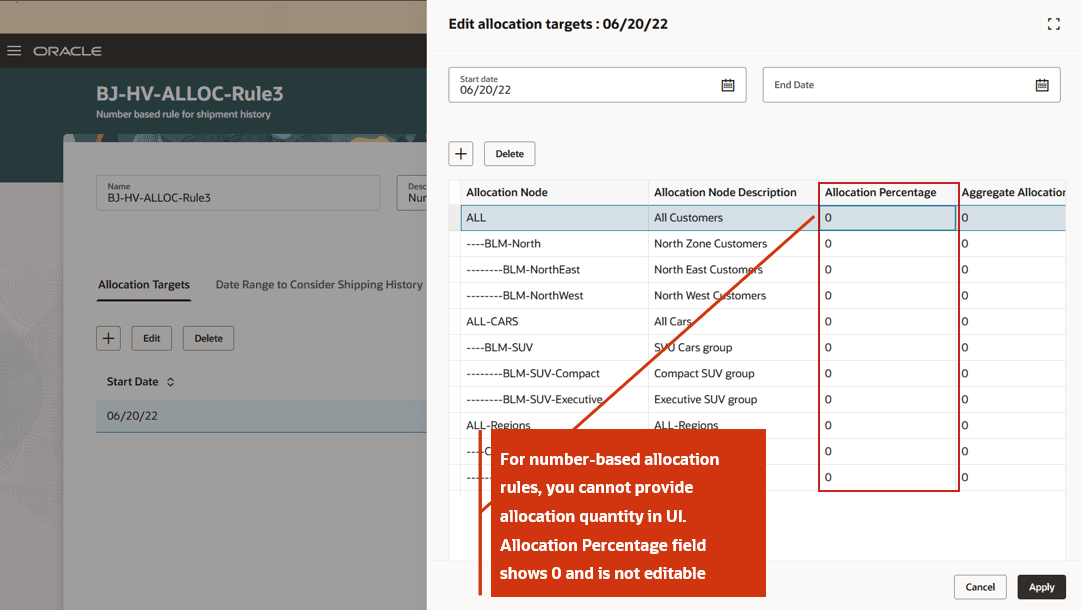

番号ベースの配賦ルールの場合、配賦数量をページに直接入力することはできません。 「配賦率」には0が表示され、編集できません。 ただし、割付ノードを選択し、ランクおよび盗難防止率を指定できます。 FBDIファイルを使用して配賦数量をアップロードするか、REST APIを使用して配賦を更新できます。

番号ベースの供給割当ルール
供給割当ルールの編集
配賦ルールを選択または強調表示し、「供給配賦ルール」ページで「編集」を選択します。 既存の供給配賦ルールの次の詳細を編集し、変更を保存できます。
- 「供給割付ルールの編集」ドロワーで、ルール摘要および仕様タイプを変更できます。
- 「割当てターゲット」タブでは、割当てターゲットの追加または編集、新しい割当てノードの追加、割当てパーセンテージの追加または変更、割当てノードの保護パーセンテージおよびランクの取得を行うことができます。
- 「出荷履歴を考慮する日付範囲」タブで、キャンペーン期間を追加または変更できます。
- 「割当」タブで、新規割当を追加したり、既存の割当を変更できます。

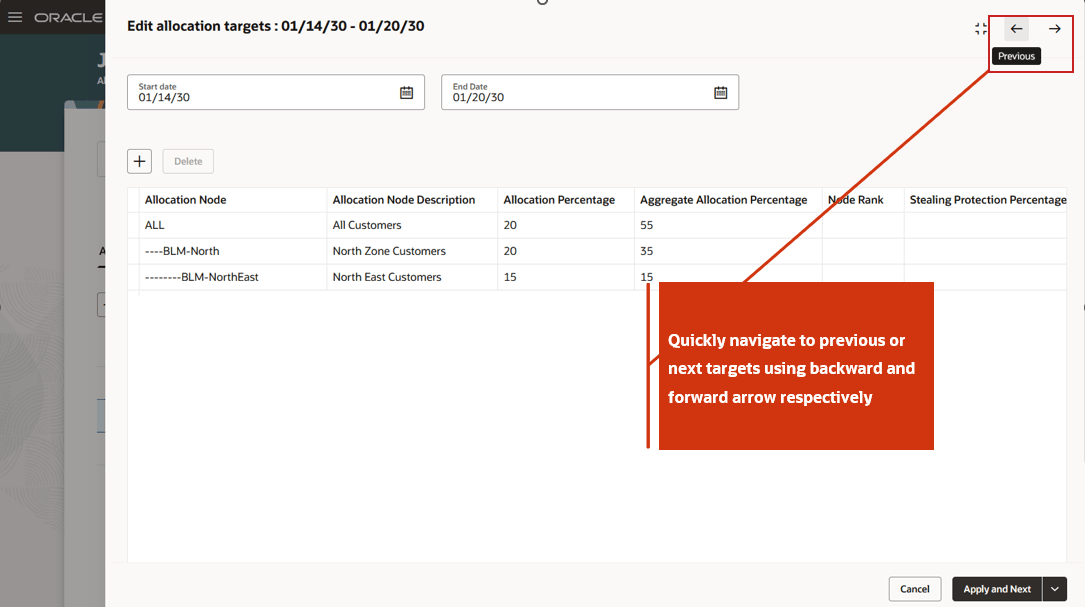

供給配賦ルールに複数の配賦ターゲットがある場合は、バックワード矢印を使用して、ある配賦ターゲットから別の配賦ターゲットにすばやくナビゲートできます。 たとえば、前方矢印を使用して前のターゲットに移動し、前方矢印を使用して次のターゲットに移動できます。 割当てターゲットで変更を加えた場合は、「適用して次へ」を選択して変更を適用し、次のターゲットにナビゲートするか、「適用して閉じる」を選択して変更を適用し、ドロワーを閉じます。

前または次の配賦ターゲットへの迅速なナビゲート
「供給割当ルール」ページで供給割当ルールを削除または複製することもできます。
有効化および構成ステップ
この機能を有効にするには、オプトインUIを使用します。 手順は、この文書の「新機能のオプションの取込み」の項を参照してください。
オファリング: サプライ・チェーン・プランニング
ヒントと考慮事項
新規ユーザー・エクスペリエンスを使用したRedwood供給割付ルール機能を使用するには、その親機能であるOracle Order Backlog Managementにオプト・インする必要があります。 すでにオプトインしている場合は、追加のアクションは必要ありません。 また、属性ベース・プランニング機能またはプロジェクト駆動サプライ・チェーン機能のいずれかをオプト・インする必要があります。
その他のヒントと考慮事項:
- パーセント・ベースの配賦ルールの場合、選択したすべての配賦ノードの配賦率合計が100%であることを確認します。
- デフォルトでは、供給割付ルールで最大1,000個の割付ノードを使用できます。 この制限を引き上げるには、プロファイル・オプションMSC_ALLOCATION_NODES_LIMITを作成し、目的の値(1,500など)を設定します。 サポートされる最大制限は3,000の割付ノードであり、3,000を超えるプロファイル・オプションを設定できません。 多数の配賦ノードが必要な場合は、需要区分またはリージョン・レベルで連結して、サポートされている最大値を保持することを検討してください。
- 割当てノード間のスティールを有効にするには、スティールに関与するすべての兄弟ノードの「ランク」と「スティール保護率」の両方を指定する必要があります。
- シード済プランニング・プロファイル・オプションORA_MSC_SUPPLY_ALLOCATION_RULES_REDWOOD_ENABLEDを有効にすると、Oracle Backlog Managementから供給割付ルール・クイック処理から直接「供給割付ルール」Redwoodページにアクセスできます。 サイト・レベルのプロファイル値が「はい」に設定されている場合、「供給割付ルール」をクリックすると、Redwoodページが開きます。 「いいえ」に設定すると、かわりにクラシック(ADF)ページが開きます。
- Redwoodページを使用して、クラシック・ユーザー・エクスペリエンスを使用して最初に作成された供給割付ルールを表示および編集できます。
- 開始日と終了日を使用して、配賦ターゲットごとに時間変動割付率を指定できます。 ただし、「ランク」および「盗難防止率」では時間変動値はサポートされていません。 これらの属性の更新は、すべての割当てターゲットに適用されます。
- 最大1,000個の供給割当ルール割当をエクスポートできます。 各アサイメントは一意である必要があります。 たとえば、配賦ルールがすでに品目に割り当てられている場合、別の配賦ルールを同じ品目に割り当てることはできません。
- 割当てターゲットに、設定で許可されているよりも多くの割当てノードがある場合は、割当てターゲットを編集できません
- 番号ベースの供給割当ルールの場合、ファイルベースのデータ・インポート(FBDI)を使用して数量ベースの供給割当を一括でアップロードできます。 FBDIテンプレートScpPlanningAllocationRulesImportTemplate.xlsmのSupplyAllocationQuantitiesタブを使用して供給割当をアップロードします。
- 「バックログ管理プランおよび割当」RESTエンドポイントを介して「割当の作成」タスクを使用して、番号ベース・ルールの割当を一括で作成することもできます。
- 次のRESTエンドポイントを使用して、配賦ルールを検索、作成、編集および削除できます。
- 供給割当ルール検索
- 供給割当ルール
- 供給割当割当
- 供給割当履歴
- 供給割当ターゲット
- 供給割付ターゲット・ノード
アクセス要件
次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、バックログ管理からこの機能にアクセスできます。
- バックログ管理作業領域のモニター(MSC_MONITOR_BACKLOG_MANAGEMENT_WORK_AREA_PRIV) (作業領域へのアクセスを使用可能にし、プラン・スイッチャで「バックログ管理」を使用可能にします)
- 読取りアクセス: バックログ計画の作成(MSC_CREATE_BACKLOG_PLAN_PRIV)
- アクセスの編集: 割当てデータの管理(MSC_MANAGE_ALLOCATION_DATA_PRIV)
次のサイトレベルのプロファイルを有効にする必要があります:
- Redwoodバックログ管理ページ使用可能(ORA_MSC_BACKLOG_MANAGEMENT_REDWOOD_ENABLED)
Order Management/Global Order Promising作業領域からこの機能にアクセスするには、次の権限が必要です。
- 読取りアクセス: MSP_VIEW_PLANNING_ALLOCATION_RULE_PRIV
- アクセスの編集: MSP_MANAGE_PLANNING_ALLOCATION_RULE_PRIV
これらの権限は、この更新の前から使用可能でした。
