詳細記述

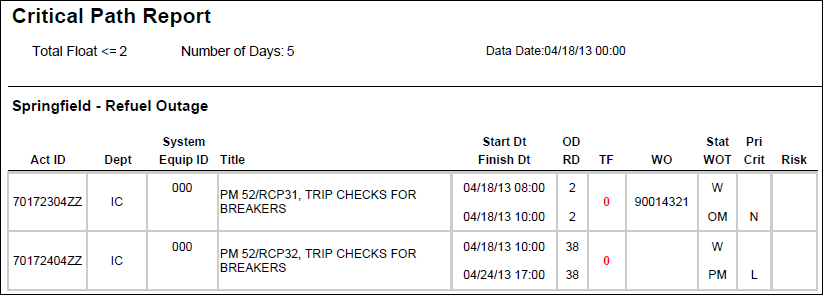

選択したプロジェクトにおける、指定日数についてクリティカルなアクティビティのリストが表示されます。実行時にパラメータを入力し、クリティカル(「合計フロート」の最大値を指定)および日付範囲(計算日からの日数)を定義します。このレポートでは、クリティカル・アクティビティごとに、「アクティビティID」と「アクティビティ名」(「タイトル」として)、「開始日」と「終了日」、「当初期間」と「残余期間」、「合計フロート」およびユーザー定義フィールドである部門、システム機器ID、作業オーダー、統計WOT、権限、クリティカルおよび「リスク」がリストされます。
場所
- 「レポート」をクリックします。
- 「レポート」ページで、次の手順を実行します。
- 「レポート」タブをクリックします。
- 「P6Reports」フォルダを展開します。
- 業界サンプル・フォルダを展開します。
- 公益事業フォルダを展開します。
- 供給停止フォルダを展開します。
- クリティカル・パス・レポートをクリックします。
