Weekly Schedule Performance
Description

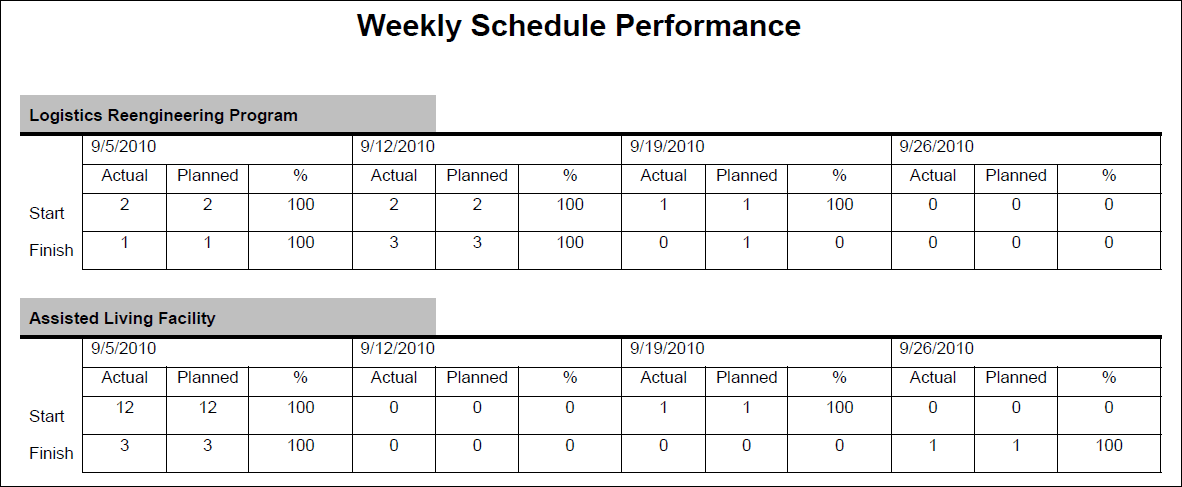

Compare la date de fin réelle avec la date de fin de référence. Les activités sont regroupées par semaine et par projet. Le rapport affiche des informations commençant quatre semaines avant la date définie dans les paramètres.
Lieu
- Cliquez sur Rapports.
- Dans la page Rapport :
- Cliquez sur l'onglet Rapports.
- Développez le dossier P6Reports.
- Développez le dossier Project.
- Cliquez sur Weekly Schedule Performance.
