機械翻訳について

作業オーダー・スケジューリングの例

以下の例を使って、社内工程の作業オーダー・スケジューリング動作と、様々なスケジューリング方法を説明します。 ある工場は、週のすべての曜日を通じ、午前8時から午後5時までの9時間シフト1回で連続操業しています。 このシフト時間は、工場タイム・ゾーンで解釈されます。

下の表は、工場内で様々なリソースを使用して製品Aを製造するシナリオを示すもので、各リソースの有効率、稼働率および可用性がリストされています。

ワーク・センター

リソース名

有効率

稼働率

24時間使用可能

Machine Shop (機械加工現場)

CNC Milling (CNCミリング)

Technician (技術者)

QA Inspector (QA検査員)

100%

100%

100%

50%

100%

100%

いいえ

いいえ

いいえ

Assembly Line (組立ライン)

Operator (オペレータ)

Conveyor Line (搬送ライン)

100%

100%

100%

いいえ

Packing Line (梱包ライン)

Auto Packer (自動梱包機)

50%

100%

はい

Assembly Line (組立ライン)ワーク・センターに属するすべてのConveyor Line (搬送ライン)リソースは、月次予防保守スケジュールのために、2日目の午前9時から午前11時まで使用できません。 これをアプリケーションに反映するために、監督者はワーク・センター・リソース例外を定義します。

製品Aのそれぞれを8個ずつ製造するには、作業オーダーの次の工程を使用します。

作業オーダー123、工程10: 機械加工、ワーク・センターは「Machine Shop」(機械加工現場)。

3つの異なるリソースの詳細を下の表に示します。

順序

リソース名

所要使用量

単位

割当ユニット

スケジュール済

10

CNC Milling (CNCミリング)

2

時間

1

はい

20

Technician (技術者)

2

時間

2

はい

30

QA Inspector (QA検査員)

1

時間

1

いいえ

作業オーダー123、工程20: 組立、ワーク・センターは「Assembly Line」(組立ライン)。

2つの異なるリソースの詳細を下の表に示します。

順序

リソース名

所要使用量

単位

割当ユニット

スケジュール済

10

Operator (オペレータ)

4

時間

1

はい

10

Conveyor Line (搬送ライン)

4

時間

2

はい

作業オーダー123、工程30: 梱包、ワーク・センターは「Packing Line」(梱包ライン)。

1つのリソースの詳細を下の表に示します。

順序

リソース名

所要使用量

単位

割当ユニット

スケジュール済

10

Auto Packer (自動梱包機)

1

時間

1

はい

  1. スケジューリング・プロセスにおいて、アプリケーションは次の要領でリソースの期間を計算します。

    すなわち、リソース期間 = (所要使用量 / 割当ユニット) / (リソース効率 × リソース稼働率)です。

  2. 工程10において、リソース「CNC Milling」(CNCミリング)の稼働率は50%です。 これは、このリソースの使用量を、所要使用量の2倍に拡大する効果があります。

  3. 工程10では各リソースのリソース連番が異なるので、各リソースは順番に組み合わされます。 工程20では各リソースがリソース連番を共有しているので、各リソースは並列に組み合わされます。

  4. 操作20で使用されている「コンベア」リソースは、2日目に2時間使用できないため、その期間中にこのリソースはスケジュールされません。

  5. 工程30において、リソース「Auto Packer」(自動梱包機)の効率は50%です。 これは、このリソースの使用量を、所要使用量の2倍に拡大する効果があります。

  6. リソース「自動梱包業者」は24時間使用可能であるため、そのリソース使用は、プラント・シフト期間外であっても実行されます。

前方スケジューリング

開始日を1日目の午前8時として作業オーダーが作成された場合、アプリケーションは、作業オーダーを前方スケジュールして、完了日を1日目の午後7時と算出します。リソース期間は次のチャートに表示されます。

6つのリソースの前方スケジューリングを下の図に示します。

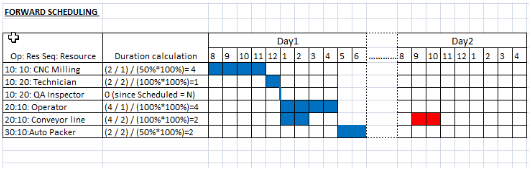

6つのリソースの前方スケジューリング。

開始日を1日目の午前8時として作業オーダーが作成された場合、アプリケーションは、作業オーダーを前方スケジュールして、完了日を1日目の午後7時と算出します。

前方スケジューリングについて図で示した内容を下の表で説明します。

工程連番

リソース連番

リソース名

リソース期間

予定日数と説明

10

10

CNC Milling (CNCミリング)

(2/1)/ (50% *100%) = 4時間

前方スケジューリング・ロジックは、最初の工程の最初のリソースから適用されます。

最初の工程は機械加工工程です。 作業オーダーが午前8時に開始するようリクエストされており、この工程に必要な最初のリソースは、必要なリソース期間が4時間のCNCミリングです。 CNCミリング・リソースは、午前8時から正午までスケジュールされます。

10

20

Technician (技術者)

(2/2)/ (100% *100%) = 1時間

CNCミリング・リソースの後のタスクを実行する技術者は、正午から午後1時までスケジュールされます。

10

20

QA Inspector (QA検査員)

(0時間(スケジュール済= N)

QA検査員には期間が割り当てられていませんが、技術者と同じリソース連番を共有しているため、スケジュールされた開始時間と終了時間は午後1時になります。

20

10

Operator (オペレータ)

(4/1) / (100%*100%) = 4時間

次の工程は組立工程です。 オペレータのタスクは完了するのに4時間かかり、午後1時から午後5時までスケジュールされます。

20

10

Conveyor Line (搬送ライン)

(4/2) / (100%*100%) = 2時間

搬送ライン・リソースは、組立工程で使用され、オペレータと並行して開始するようスケジュールされます。 搬送ライン工程は、午後1時に開始し、午後3時に終了します。

30

10

Auto Packer (自動梱包機)

(2/2) / (50%*100%) = 2時間

梱包工程は、組立工程の後で午後5時に開始し、午後7時に終了します。これで、作業オーダーは完了します。

後方スケジューリング

完了日を2日目の午後1時として作業オーダーが作成された場合、アプリケーションは、作業オーダーを後方スケジュールして、開始日を1日目の午前9時と算出します。リソース期間は次のチャートに表示されます。

6つのリソースの後方スケジューリングを下の図に示します。

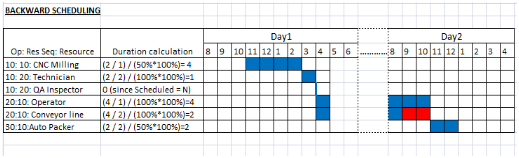

6つのリソースの後方スケジューリング。

完了日を2日目の午後1時として作業オーダーが作成された場合、アプリケーションは、作業オーダーを後方スケジュールして、開始日を1日目の午前11時と算出します。

後方スケジューリングについて図で示した内容を下の表で説明します。

工程連番

リソース連番

リソース名

リソース期間

予定日数と説明

30

10

Auto Packer (自動梱包機)

(2/2) / (50%*100%) = 2時間

後方スケジューリング・ロジックが適用されると、最後の工程の最後のリソースから開始し、前方スケジューリングと逆の順序で工程をスケジュールすることで、開始日を算出します。

作業オーダーが2日目の午後1時に完了するようリクエストされており、自動梱包機リソースには2時間が必要で、梱包工程は2日目の午前11時に開始し、午後1時に終了します。

20

10

Conveyor Line (搬送ライン)

(4/2) / (100%*100%) = 2時間

次に、1つ前の組立工程がスケジュールされます。 この操作で使用されるコンベア・ライン・リソースは、午前9時から午前11時まで2時間使用できないため、このリソースはその期間中はスケジュールされません。 搬送ライン・リソースは、組立工程で使用され、2日目の午前8時から午前9時までと、1日目の午後4時から午後5時までスケジュールされます。

20

10

Operator (オペレータ)

(4/1) / (100%*100%) = 4時間

組立工程で作業するオペレータのタスクは完了するのに4時間かかり、2日目の午前8時から午前11時までと、1日目の午後4時から午後5時までスケジュールされます。

10

20

QA Inspector (QA検査員)

(0時間(スケジュール済= N)

QA検査員には期間が割り当てられていませんが、技術者と同じリソース連番を共有しているため、スケジュールされた開始時間と終了時間は1日目の午後4時になります。

10

20

Technician (技術者)

(2/2)/ (100% *100%) = 1時間

機械加工工程で作業する技術者は、1日目の午後3時から午後4時までスケジュールされます。

10

10

CNC Milling (CNCミリング)

(2/1)/ (50% *100%) = 4時間

CNCミリングには4時間が必要で、後方スケジューリングに基づいて、1日目の午前11時から午後3時までスケジュールされます。 そのため、作業オーダーは1日目の午前11時に開始します。

中間スケジューリング

工程20が2日目の午前11時に開始されるように作業オーダー工程20の中間スケジューリングを起動することによって作業オーダーを更新した場合、アプリケーションは下のチャートに示すように、作業オーダーの開始日が1日目の午後3時、完了日が2日目の午後5時となるように中間スケジューリングを行います。

6つのリソースの中間スケジューリングを下の図に示します。

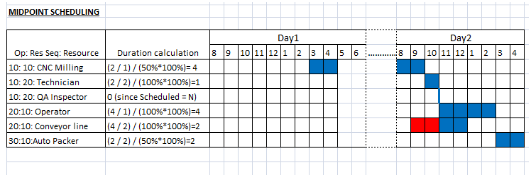

6つのリソースの中間スケジューリング。

工程20が2日目の午前11時に開始されるように作業オーダー工程20の中間スケジューリングを起動することによって作業オーダーを更新した場合、アプリケーションは下のチャートに示すように、作業オーダーの開始日が1日目の午後3時、完了日が2日目の午後5時となるように中間スケジューリングを行います。

中間スケジューリングについて図で示した内容を下の表で説明します。

工程連番

リソース連番

リソース名

リソース期間

予定日数と説明

20

10

Operator (オペレータ)

(4/1) / (100%*100%) = 4時間

工程20が2日目の午前11時に開始されるように作業オーダー工程20の中間スケジューリングを起動します。オペレータのタスクは完了するのに4時間かかり、2日目の午前11時から午後3時までスケジュールされます。

20

10

Conveyor Line (搬送ライン)

(4/2) / (100%*100%) = 2時間

ダウンストリームのすべての工程は、前方スケジューリング・ロジックを使用してスケジュールされます。 そのため、搬送ライン・リソースは、組立工程で2日目の午前11時から午後1時まで使用されます。

30

10

Auto Packer (自動梱包機)

(2/2) / (50%*100%) = 2時間

梱包工程は、2日目の午後3時に開始し、午後5時に終了します。これで、作業オーダーは完了します。

10

20

QA Inspector (QA検査員)

(0時間(スケジュール済= N)

アップストリームのすべての工程は、後方スケジューリング・ロジックを使用してスケジュールされます。 QA検査員には期間が割り当てられていませんが、技術者と同じリソース連番を共有しているため、スケジュールされた開始時間と終了時間は2日目の午前11時になります。

10

20

Technician (技術者)

(2/2)/ (100% *100%) = 1時間

後方スケジューリングを起動します。機械加工工程で作業する技術者は、2日目の午前10時から午前11時までスケジュールされます。

10

10

CNC Milling (CNCミリング)

(2/1)/ (50% *100%) = 4時間

技術者のシフト時間は2日目の午前11時に終了します。 必要なリソース期間は4時間です。 CNCミリング・リソースのシフトは、2日目の午前8時から午前10時までと、1日目の午後3時から午後5時までスケジュールされます。 これにより、作業オーダーの開始が1日目の午後3時に決定されます。
