リソース・マッピングの計算方法

マッピングの更新プロセスは、実績コストと収益をプロジェクト・プランニングおよび予測用の最新のプランニング・リソースと照合します。 集計済実績コストおよび収益は、プロジェクト・パフォーマンス・レポート用に再計算されます。

リソース・マッピングに関する考慮事項

「マッピングの更新」プロセスを使用するときは、次のことを考慮します。

  • リソース・フォーマットを変更した後、またはリソースを追加してリソース・ブレークダウン・ストラクチャを保存した後で、リソース・マッピングを更新できます。

  • ベースライン・プロジェクト・プランの値は、マッピングの更新プロセスによる影響を受けません。

  • 「マッピングの更新」プロセスは、プロジェクト・レベルでのリソース変更を許可しない場合にのみ適用されます。

    ヒント:

    プロジェクト・レベルでリソース変更を許可する場合は、プロジェクト・プランの「実績金額の更新」処理を使用して、プロジェクト・プランのすべてのタスクの実績金額を更新します。 プロジェクト・パフォーマンス・データをレポート用に集計するには、プロセス・モニターを使用してプロセスを開始します。

  • 「マッピングの更新」プロセスの実行後、新しい実績コストを反映するには、予測バージョンを再生成します。

リソースへのコスト・マップ方法

タスクに割り当てられているすべてのリソースのコストを追跡し、リソース・ブレークダウン・ストラクチャを使用してこれらのコストの内訳を表示できます。 コストが発生すると、アプリケーションは最初にリソース・ブレークダウン・ストラクチャの最適な一致をチェックします。 見つからない場合は、優先順位のルールに基づいて最も近い一致が検索されます。

トランザクションがそれに関連付けられている場合、アプリケーションは最下位レベルのリソース形式からのマッピングを試みます。 3レベルのリソース書式(支出タイプなど): 指定個人: ジョブ)は、2レベルのリソース書式(支出タイプなど)を評価する前に評価されます: 名前付き個人)。

アプリケーションは次のルールに従って、コストをリソースに関連付けます:

  • トランザクションが関連付けられるレベルが1つのみの場合、原価はそのレベルにマップされます。

  • トランザクションが異なるリソース・フォーマットに関連付けられている場合、アプリケーションでは、ブランチ内のすべてのリソース・タイプの優先順位番号が合計され、最も小さい合計を持つブランチ内のリソース要素が優先されます。

    • 最も小さい優先番号が複数の分岐の最下位レベルにある場合は、1つ上のレベルの優先番号が使用されます。

    • 優先番号の合計が複数の分岐で同じ場合は、最下位レベルの番号が最も小さい分岐が優先されます。

    • 1つのブランチにユーザー定義のリソース・タイプが含まれている場合、ユーザー定義のリソース・タイプを含まないブランチに優先順位が付けられます。

プロジェクトでは、優先番号が小さいほど、優先度は高くなります。 たとえば、優先番号が1のリソース要素は、優先番号が10のリソース要素より優先されます。

次の表に、優先順位番号を示します:

リソース・タイプ

「労務」リソース区分での優先度

「機材」リソース区分での優先度

「資材品目」リソース区分での優先度

「財務リソース」リソース区分での優先度

指定個人

1

1

1

1

プロジェクト非労務リソース

3

3

3

3

在庫品目

5

5

5

5

ジョブ

6

6

6

6

品目カテゴリ

8

8

8

8

支出タイプ

9

9

9

9

イベント・タイプ

10

10

10

10

支出カテゴリ

11

11

11

11

収益カテゴリ

12

12

12

12

組織

13

13

15

15

システム個人タイプ

14

14

14

14

サプライヤ

15

15

13

13

リソース区分

16

16

16

16

優先度ルールを使用したリソース・マッピングの例

この例に、優先番号の合計が複数の分岐で同じ場合に、最下位レベルの番号が最も小さい分岐が優先されることを示します。

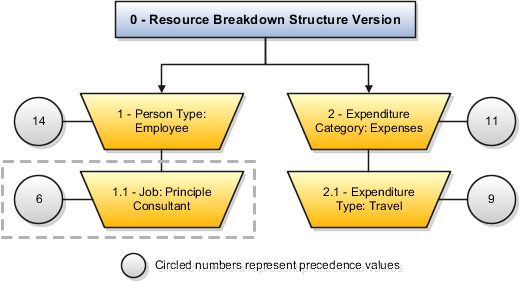

優先番号の合計が複数の分岐で同じ場合に、最下位レベルの番号が最も小さい分岐が優先されることを示す図。

この例では、出張経費が発生しているプリンシパル・コンサルタントのタイム・カード・トランザクションが2つの分岐にマップされます。

  • 最初の分岐は、2つのレベルで構成されています(1-個人タイプ: 従業員1.1-ジョブ: プリンシパル・コンサルタント)。 最上位レベルの優先番号は14、最下位レベルの優先番号は6であり、分岐での合計は20になります

  • 2番目の分岐も、2つのレベルで構成されています(2-支出カテゴリ: 経費2.1-支出タイプ: 出張)。 最上位レベルの優先番号は11、最下位レベルの優先番号は9であり、分岐での合計は20になります。

トランザクション・コスト金額は、最下位レベルで最も小さい番号(6)のジョブ: プリンシパル・コンサルタントというリソース要素にマップされます。

コストをリソースにマップする方法の例

PRBSという名前のプランニング・リソース・ブレークダウン・ストラクチャを作成したとします。 PRBSの作成中に、支出タイプを選択しました: 指定個人: ジョブ・リソース書式。 アプリケーションは自動的に支出タイプを選択: 指定個人および支出タイプのリソース書式。 現在、PRBSのリソース書式階層は次のとおりです:

  • 支出タイプ
  • 支出タイプ: 指定個人
  • 支出タイプ: 指定個人: ジョブ

リソースの組合せに追加されるプランニング・リソースは次のとおりです:

生産資源組合せ

プランニング・リソース

支出タイプ

Consulting

支出タイプ

カーペンタ

支出タイプ: 指定個人

コンサルティング: エミリー

支出タイプ: 指定個人

カーペンタ: エイミー

支出タイプ: 指定個人: ジョブ

カーペンタ: エイミー: マネージャ

次に、次の値を使用して2つのコスト・トランザクションを処理しました:

トランザクション番号

支出タイプ

個人名

ジョブ

1

カーペンタ

エイミー

Principal Consultant

2

専門職

Emily

コンサルタント

次に、これらのプランニング・リソースにコストがどのようにマッピングされるかを見てみましょう:
  • Carpenterにアサイメントが存在するとします: エイミー: プロジェクト・タスクの1つに対するマネージャ。 原価が発生した場合、Carpenterの計画は行われますが、: エイミー: マネージャ、アプリケーションによりCarpenterが作成されます: 次の理由により、Amyは未計画リソースであり、コストをマップします:
    • トランザクションの作成中、Amyのジョブはプリンシパル・コンサルタントに設定され、これはPRBSで使用可能なものとは異なります。
    • カーペンタ: エイミー・リソース形式およびリソースはPRBSで使用可能です。
  • Emilyの原価が発生すると、原価が労務にマッピングされます。 指定した個人は存在しますが、費用は支出タイプにマップされません: PRBSで使用可能な指定個人リソースの組合せ。
    ノート: エミリーは独立団体としてPRBSでは利用できません。 また、トランザクションの作成中に、Emilyの「Expenditure Type(支出タイプ)」が「Professional(専門)」に設定され、「Job(ジョブ)」が「Consultant(コンサルタント)」に設定され、これらはPRBSで使用可能なものとは異なります。 アプリケーションで一致するものが見つからなかったため、コストが労務リソース区分にマップされました。

タスクでリソースが計画されていない場合のコストの汎用リソースへのマッピング

一致するリソースがリソース・ブレークダウン・ストラクチャに存在するが、タスクで計画されていない場合、アプリケーションは未計画コストを作成するのではなく、コストを汎用リソースにマップします。

リソース・ブレークダウン・ストラクチャに次のリソース書式があるとします。

リソース書式

  • リソース区分
  • リソース区分: 支出タイプ
  • リソース区分: 支出タイプ: ジョブ
  • リソース区分: 支出タイプ: 指定個人
  • 労務
  • 労務: 専門
  • 労務: 専門: コンサルタント
  • 労務: プロフェッショナル: エイミー

リソースが指定個人レベルではなくジョブ・レベルで定義されている場合、アプリケーションでは、リソース・ブレークダウン・ストラクチャで使用可能な「労務: 専門: コンサルタント」リソースと実績コストが一致すると判断されます。 次に、タスクに正確なリソースが計画されているかどうかが確認されます。 その場合、コストがその計画リソースにマップされます。ここでは、「労務: 専門: コンサルタント」です。

リソースが個人レベルで定義され、タスクで上位レベルのリソースが計画されていない場合、アプリケーションは実績コストが労務と一致することを判断: プロフェッショナル: リソース・ブレークダウン・ストラクチャで使用可能なエイミー・リソース。 次に、タスクに正確なリソースが計画されているかどうかが確認されます。 完全一致がない場合は、上位レベルのリソース(「労務: 専門」または「労務」など)がタスクで計画されているかどうかがさらに確認されます。 一致が見つからない場合、リソース・ブレークダウン・ストラクチャから最適に一致するリソースが未計画リソースとして作成され、コストがその未計画リソース(この場合は労務)にマップされます : プロフェッショナル : Amy.

リソースが個人レベルで定義され、タスクで上位レベルのリソースが計画されている場合、アプリケーションは実績コストが労務と一致することを判断: プロフェッショナル: リソース・ブレークダウン・ストラクチャで使用可能なエイミー・リソース。 次に、タスクに正確なリソースが計画されているかどうかが確認されます。 完全一致がない場合は、上位レベルのリソース(「労務: 専門」または「労務」など)がタスクで計画されているかどうかがさらに確認されます。 労務に対して一致が存在することを検出し、その計画リソース(この場合は「労務」)にコストをマップします。
