交替関係を使用した予測の概要

前の品目改訂の需要履歴を使用して、交替チェーンまたは複数の交替チェーンにおける品目の現行改訂および最新(将来)改訂の予測を生成できます。

交替関係を使用した予測の機能を使用すると、過去の品目改訂の需要履歴と、履歴開始日からプランの履歴終了日までの現在の品目改訂の使用可能な需要履歴が集計されます。 次に、この集計された需要履歴に基づいて予測が生成され、現在の品目改訂および計画開始日から予測終了日までの最新の品目改訂に適用されます。

自動車製造などの業界では、完成品を構成する何百、何千もの部品が、設計または生産の変更のために多数の改訂を経ています。 交替関係を使用した予測機能がない場合は、前の品目改訂の需要履歴を現行改訂および最新改訂に手動でコピーして予測を生成する必要があります。 このため、この機能を使用すると、交替チェーンの現行改訂および最新改訂の予測プロセスを自動化して、効率を向上できます。

交替関係を使用した予測に関するノートのポイント

交替関係を使用した予測については、次の点に注意してください:

  • この機能には、品目改訂間の相互関係を持つ交替チェーンのみが含まれます。

    単方向関係を持つ交替チェーンは考慮されません。

    たとえば、AとBが相互関係を持ち、BがCで置き換えられ、CとDが相互関係を持つ品目改訂A、B、CおよびDを持つ交替チェーンを考えてみます。 2つの交替チェーン(A < > BおよびC < > D)が考慮されます。 BがA < > B交替チェーンの現在の改訂である場合、BはAの需要履歴およびBの使用可能な需要履歴に基づいて予測を受け取ります。 同様に、DがC < > D交替チェーンの現在の改訂である場合、DはCの需要履歴およびDの使用可能な需要履歴に基づいて予測を受け取ります。

  • 開始日がプラン範囲または予測終了日を超えている品目改訂は、予測の対象になりません。

    たとえば、品目改訂Nが品目改訂Mを2024年9月1日より優先し、予測終了日が2024年8月31日の場合、Nの予測は生成されません。

    品目改訂の開始日は、品目改訂開始日メジャーに格納されます。

  • 品目改訂の終了日を指定することはオプションです。 この日付は、品目改訂終了日メジャーに格納されます。

    終了日なしで品目改訂が定義されている場合、その品目改訂の品目改訂終了日メジャーには、交替チェーンの次の品目改訂の開始日より1日前の日付が移入されます。 最新の品目改訂の場合、メジャーにはプラン範囲の終了日が移入されます。

    たとえば、品目改訂A、B、CおよびDを持つ交替チェーンについて考えてみます。 この交替チェーンでは、BはA、CはB、DはCより優先されます。 B、CおよびDの開始日は、2021年2月1日、2022年11月1日および2024年1月1日です。 計画範囲の終了日は、2024年8月31日です。 この交替チェーンの場合、A、B、CおよびDに設定された終了日は、2021年1月31日、2022年10月31日、2023年12月31日、および2024年8月31日です。

  • 品目改訂が複数の品目改訂で代替される1対多交替関係がある場合、Oracle Fusion Cloud Product Lifecycle Managementで最高ランクが設定された交替関係の品目改訂が予測を受け取ります。

    たとえば、品目改訂BおよびCで置き換えられた品目改訂Aを持つ交替チェーンについて考えてみます。 AとBの交替関係は1ランクで、AとCの交替関係は2ランクです。 この交替チェーンの場合、BはAの需要履歴に基づく予測を受け取り、Cは予測を受信しません。

  • 多数の品目改訂が1つの品目改訂で置き換えられる多対1交替関係がある場合、交替チェーン全体の前の改訂の需要履歴は、現行改訂および最新改訂の予測生成について集計されます。

    たとえば、品目改訂Xが品目改訂Zで置き換えられ、品目改訂YもZで置き換えられた場合、XとYの需要履歴がZの予測生成で集計されます。

  • 交替関係は、Oracle Product Lifecycle Managementで定義することも、ファイルベースのデータ・インポート(FBDI)テンプレートSupply Chain Planning Item Substitute(サプライ・チェーン・プランニング品目代替)を使用して定義することもできます。

    Oracle Product Lifecycle Managementで定義されている交替関係については、次の点に注意してください:

    • 交替チェーンの品目改訂は、異なる組織に属することができます。
    • 品目関係は、「計画データの収集」ページを使用して収集できます。 パラメータ・タブの参照データ・サブタブで品目関係性参照エンティティを選択する必要があります。

    インポート・テンプレートを使用して定義される交替関係に関する次の点に注意してください

    • 交替チェーンの品目改訂は、同じ組織に属している必要があります。
    • フラット・ファイルからのプランニング・データのロード・スケジュール済プロセスを使用して、品目関係を収集できます。
  • 現在の改訂および最新改訂の編集可能な予測メジャーが有効日外に調整されないようにするには、編集「メジャー」ダイアログ・ボックスの編集「ロック」タブの品目改訂開始日および品目改訂終了日メジャーを使用して式を構成できます。
  • SupersessionForecastLevelMeasure予測パラメータを含む予測プロファイルは、交替関係がある場合とない場合の品目の予測を生成できます。

    ただし、予測プロセスをより適切に制御するために、交替予測用に1つの予測プロファイルを設定し、交替関係のある品目のみを含む分析セットを使用してプランに追加することを選択できます。 その後、交替関係のない品目に対してSupersessionForecastLevelMeasure予測パラメータを指定せずに別の予測プロファイルを設定し、これらの品目のみを含む分析セットを使用して予測プロファイルをプランに追加できます。

  • 交替関係のある品目に個別の組織を使用する場合は、これらの組織に対してプランを定義できます。 交替関係のない品目を含む組織は、別のプランでカバーできます。
  • 需要プランでの交替予測中に、SupersessionForecastLevelMeasure予測パラメータが予測プロファイルにある場合、品目、組織、顧客サイトおよび需要区分メンバー間の関係は、前の改訂のこれらのメンバー間の関係に基づいて、現行改訂および最新改訂に対して作成されます。 現行改訂および最新改訂のメンバーのこれらの組合せが予測を受け取ります。 関係は、計画開始日より365日以内の品目改訂開始日、および計画開始日より後の品目改訂終了日を持つ現行改訂および最新改訂に対して作成されます。 これらの関係は、予測プロファイルの入力メジャーおよび予測ステータス・メジャーに対応する粒度表に格納されます。

    たとえば、品目A、B、CおよびDを持つ交替チェーンについて考えてみます。この場合、AおよびBは前の改訂、Cは現在の改訂、Dは最新の改訂です。 品目改訂Aは組織M1、顧客サイトS1および需要区分Xに関連付けられ、品目改訂Bは組織M2、顧客サイトS2および需要区分Xに関連付けられます。 交替予測では、組織M1およびM2、顧客サイトS1およびS2および需要区分Xを持つ現行改訂Cおよび最新改訂Dの関係が作成されます。 現行改訂Cおよび最新改訂Dのメンバーのこれらの組合せが予測を受け取ります。

    補充プランでの交替予測では、顧客ディメンションおよび需要区分ディメンションがそのようなプランでサポートされていないため、これらの関係が品目および組織メンバー間で作成されます。 組織メンバー(事業所)は、保管場所にもできます。

  • この機能が正しく機能するには、品目の以前の改訂、現行改訂および最新改訂が計画のスコープに存在する必要があります。

交替関係を使用した予測の例

品目改訂A、B、CおよびDで構成される交替チェーンについて考えてみます。 2021年2月から始まるAとBの間、2022年11月から始まるBとCの間、および2024年1月から始まるCとDの間の相互交替関係があります。

プラン開始日が2022年11月から2024年1月の間である場合、AとBは前のリビジョン、Cは現在のリビジョン、Dは最新リビジョンです。

交替関係を使用した予測の機能を使用すると、AおよびBの需要履歴と、履歴開始日から履歴終了日までのCの使用可能な需要履歴が集計されます。 次に、Cの予測が、プラン開始日から2023年12月末まで、Dの予測が2024年1月から予測終了日まで生成および集計解除されます。

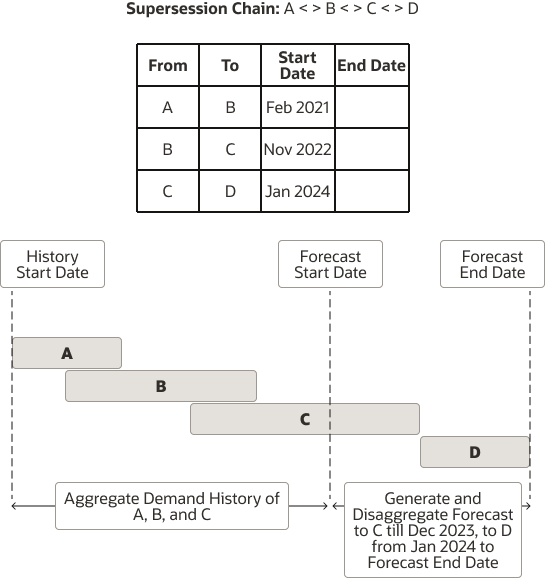

次の図は、この例を示しています:

交替関係を使用した予測の例を示す図
