スケジュール・パラメータ
スケジュール・パラメータはキー範囲の設定をマークし、スケジューリング動作を決定します。
スケジュール・パラメータの構成
-
固定タイム・フェンス期間を指定します。 Oracle Fusion Cloud Manufacturingで定義され、この範囲内にある確定作業オーダーの開始日が考慮されます。
-
範囲拡張タイプを指定して、アプリケーションが範囲の開始と固定タイム・フェンスを決定する方法を制御します。
-

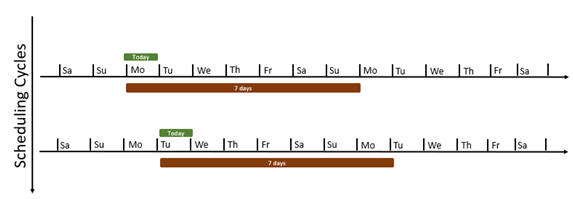

「ロール」を選択した場合、固定タイム・フェンスの期間は一定で、開始日は日ごとにシフトします。
-
アンカー時間が午前0時であり、スケジュールのリフレッシュが同じ日の午前0時後に実行された場合、スケジュールのリフレッシュが実行される時間に関係なく、その日の午前0時から固定タイム・フェンスがカウントされます。
-

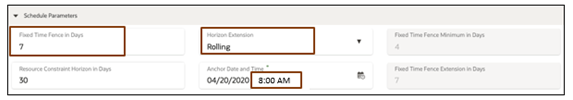

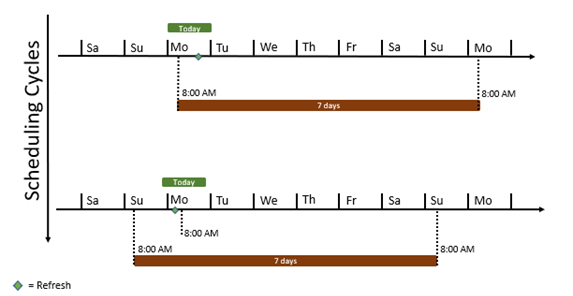

アンカー時間が午前0時以外で、本日午前8時以降にスケジュールのリフレッシュが行われた場合、範囲の開始および固定タイム・フェンスの開始は本日午前8時になります。 ただし、特定の日の午前8時より前にリフレッシュが実行された場合、範囲開始タイム・フェンスの開始は前日の午前8時になります。
-
-

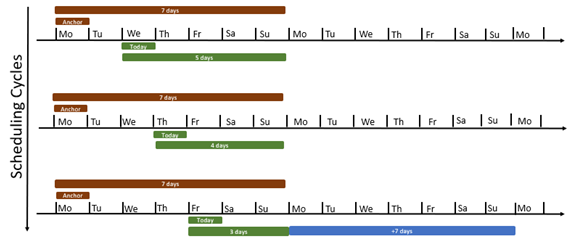

「動的」を選択した場合、範囲開始は現在の日であり、タイム・フェンスの最小期間に達するまで、経過する日ごとにタイム・フェンスが縮小されます。 この最小値に達すると、タイム・フェンスが拡張されます。 この拡張タイプを選択した場合は、タイム・フェンスの最小期間とタイム・フェンス延長期間も指定する必要があります。
-
タイム・フェンスの収縮は、固定タイム・フェンス期間と現在日からタイム・フェンスの最終日の間の日数との差です。 したがって、アンカー日時が月曜日の午前12:00である場合、固定タイム・フェンス期間は7日間であり、木曜日の午前12:00にスケジュールをリフレッシュすると、タイム・フェンスは4日間縮小されます。 最小値を4日に設定し、延長を7日に設定した場合、金曜日の午前12:00から、タイム・フェンスは3日に縮小され、これは4日の制限を下回り、延長期間は7日まで延長されます。 その結果、タイム・フェンスの合計期間は10日になります。
ヒント:動的モードは、固定タイム・フェンスの期間が7の倍数である場合に最適に機能します。
-
-
-
リソース制約範囲(範囲開始日からカウントされる期間)を指定します。 この範囲内のリソース生産能力制約およびカレンダ・イベントは、スケジューリング中に考慮されます。
-
固定タイム・フェンス開始、スケジュール範囲開始、およびスケジューリング・バケットが使用されている場合のスケジューリング・バケットの開始日時を計算するために使用するアンカー日時を選択します。 スケジュール範囲の開始と固定タイム・フェンスの開始は、スケジュールのリフレッシュ前のアンカー日時の最後の時間値になります。スケジューリング・バケットの開始はアンカー日時になります。
-
リリース範囲を指定します。範囲の開始からカウントされる期間を指定します。 開始日がこの範囲内の作業オーダーのみがリリースされます。
- 遅延許容範囲を時間数で指定します。 遅延許容差は、需要または作業オーダーがアプリケーションによって遅延とみなされる希望入手日からの時間数です。
-
固定タイム・フェンス期間中に開始されるリリース済作業オーダーを確定するかどうかを指定します。
- 「固定タイム・フェンス期間中に開始する確定リリース済作業オーダー」チェック・ボックスが有効な場合、スケジュール・リフレッシュ中に、固定タイム・フェンス内のすべてのリリース済作業オーダーが確定されます。
- 修理、解決またはスケジュール・リリースが実行されると、他の作業オーダーの確定ステータスは変更されません。 作業オーダーの確定ステータスは、「作業オーダー」表でのみ変更できます。
-
スケジュールが公開されたときに、作業オーダー・リリース・ステータス設定を指定します。
- 「作業オーダーをリリース済としてマーク」を選択すると、スケジュールが公開されたときに、現在のステータスに関係なく作業オーダーが「リリース済」に設定されます。
- 「現在の作業オーダー・ステータスの保持」を選択すると、スケジュールの公開時に作業オーダーの現行ステータスが保持されます。
