ロットの保留をリリースした後にのみ約束
品目を製造プロセスで使用したり、顧客に出荷する前に、品目が検査に合格している、または満期に達していることが必要になる場合があります。 品目を作成または出荷するために必要な手持ロットを保留にし、そのロットを納期回答から除外できます。
リリース日を設定すると、Oracle Global Order Promisingがその日付を使用して、いつからその供給を使用して販売オーダーを履行できるかを決定します。
- 手持ロットからの供給を使用して、保留日以降の需要を満たします。 これらの供給は、製造する組立品の各コンポーネントに対しても使用できます。
- リリース日は、品目の検査または満期までの時間に応じて、履行中に変更される可能性があります。

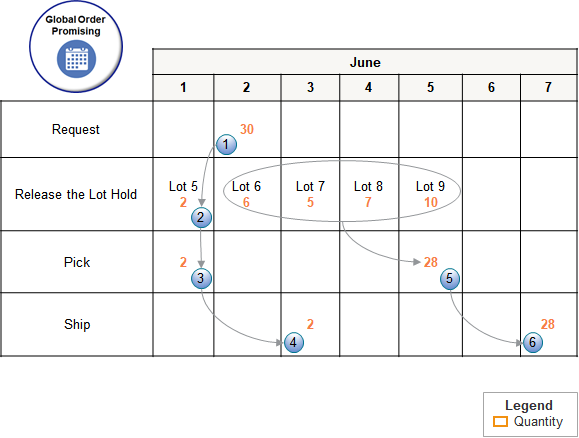

例1: ロットの日付を保留にする場合の納期回答
次のように仮定します。
- 異なるロットから異なる日付に手持供給をリリースします。
- 異なる日付で販売オーダーを発行し、オーダーごとに数量が異なります。
- Oracle Inventory Managementのロットの「保留期限」属性に値を指定します。 背景は、ロット属性の日付の計算方法を参照してください。
- 「ピックおよび梱包のリード・タイム」属性を2日に設定します。 背景は、リード・タイムを追加してピックおよび梱包を可能にするを参照してください。
- 「供給が使用可能になった場合にオーダーを分割」オプションを有効にし、ATPルールで「分割の最小数量」属性を1に設定します。
納期回答によって、手持ロットから供給が消費されます:
納期回答によって販売オーダーがパート1とパート2に分割されるとします。 その場合は、パート1を満たすために十分な手持供給があるときにその分割のパート1が納期回答され、パート2の納期回答に十分な供給があるときにパート2が納期回答されます:
- 6月2日に、数量が30の販売オーダーを送信します。
- 6月1日に、ロット5の2ユニットが使用可能になります。
- 納期回答により、ピック日が6月1日に設定され、ロット5からパート1のために2ユニットが消費されます。
- 納期回答によってパート1の予定出荷日が6月3日に設定されます(ピック日が6月2日で、ピックおよび梱包のリード・タイムが2日あるため、6月3日になります)。
- 納期回答によってピック日が6月5日に設定され、ロット6、7、8および9からパート2のために28ユニットが消費されます。
- 納期回答によってパート2の予定出荷日が6月7日に設定されます。

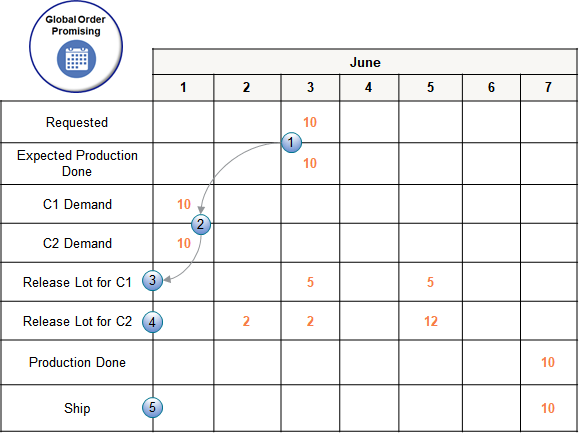

例2: 組立品のコンポーネントの納期回答
組立品を組み立てるために、コンポーネントC1およびコンポーネントC2が必要であるとします。
- 異なるロットから異なる日付に手持供給をリリースします。
- 処理リード・タイムを2日に設定し、組立品の後処理リード・タイムを0に設定します。
- 6月3日に10ユニットの販売オーダーを発行します。 納期回答ではリード・タイムを使用して、生産が6月3日に行われる予定であると判断します。
- Promisingでは、6月1日にC1およびC2の需要が発生します。
- 納期回答では、6月3日と6月5日にリリースした手持供給を使用して、C1の需要を満たします。
- 納期回答では、C2の需要を満たすために、6月2日、6月3日および6月5日にリリースした手持供給が使用されます。
- 生産は6月7日に行われるため、納期回答では、販売オーダーの予定出荷日が6月7日に4日遅延して設定されます。
例3: 転送オーダーのある納期回答
M1組織からの販売オーダーを出荷するとします。
- 異なる日付の異なるロットから、アップストリームM2組織から手持供給をリリースします。
- 供給をM2からM1に転送する転送ルールを設定します。
- 移動リード・タイムは、M2からM1に1日に設定します。 バックグラウンドについては、「移動時間」を参照してください。
- ATPルールまたは「製品情報管理」作業領域の品目の「後処理リード・タイム」属性に「リード・タイムのピックおよび梱包」属性の値を設定しません。
- 「供給が使用可能になった場合にオーダーを分割」オプションを有効にし、ATPルールで「分割の最小数量」属性を1に設定します。
- 6月6日にM1で、10ユニットの販売オーダーを送信します。
- 納期回答によって、6月5日にM2に10ユニットの需要が定められます。 需要を満たすのに十分な供給がないことが判明したため、当初オーダー明細が2つの明細に分割されます。
- 納期回答により、M2の保留期限が調べられます。 M2の供給は、6月3日にロット1から4ユニットが消費され、6月6日にロット2から6ユニットが消費されます。
- 納期回答により、M2からM1に供給が転送されます。 6月5日にロット1から4ユニットが転送され、6月6日にロット2から6ユニットが転送されます。
- ロット1の供給は、6月6日にM1に到着します。 ロット2の供給は、6月7日にM1に到着します。
- 納期回答により、当初明細からの需要を満たすために、4ユニット分の予定出荷日が6月6日に設定され、分割明細の需要を満たすために、6ユニット分の予定出荷日が6月7日に設定されます。
ガイドライン
- ロットの「保留期限日」属性に値を指定した場合、納期回答では、指定した日付以降に供給が使用可能であると想定されます。 指定しない場合は、納期回答は現在使用可能な供給を使用します。
- 「リード・タイムのピックおよび梱包」属性に値を指定した場合、納期回答では、供給のピック日以前の保留最終日で使用可能な供給が使用されます。 品目をピックするには、品目の準備が整っている必要があります。 たとえば、生産が完了している必要がある、品質チェックが完了している必要があるなどです。
- 保留期限日が将来発生する場合、納期回答では「予定出荷日」が「保留期限日」に「ピックおよび梱包リード・タイム」を加えた日付に設定されます。 過去の場合は、納期回答によって、現在の日付にピックおよび梱包のリード・タイムを足した日付に予定出荷日が設定されます。
- 納期回答では、後処理リード・タイムは手持供給には適用されませんが、転送オーダー、購買オーダーまたは作業オーダーを介して取得される将来の供給のリード・タイムが適用されます。 品目の後処理リード・タイムを使用して、品質チェックの実施に必要な時間を追加する場合は、保留期限までに後処理を終了するために十分な時間があることを確認する必要があります。
- 納期回答では、供給が使用可能な日付を決定するために、製造カレンダまたは組織のカレンダが考慮されます。 保留期限が非稼働日に当たる場合、納期回答では、供給の期日がカレンダの次の稼働日であると想定されます。
- 納期回答では、製造するアイテムのコンポーネントごとに手持供給の保留期限が適用されます。
- 配賦すると、納期回答によって毎週供給が割り当てられます。 供給配賦レポートを使用して、保留期限によって供給がリリースされた週の配賦済供給を表示できます。 納期回答により、各販売オーダーの供給がカレンダに従って消費されます。 このレポートには、その週に納期回答によって消費される供給が含まれ、供給がどこで消費されたかが示されます。 これらの値は、供給を配賦したときに指定した値とは異なる場合があります。 たとえば、供給が非稼働日である土曜日に使用可能になったが、その供給が、次の稼働日である月曜日まで納期回答によって消費されなかった場合などです。
- この機能は、ソース納期回答で使用できます。 バックグラウンドについては、「ソース納期回答」を参照してください。
- ATPタイム・フェンスを指定し、ロットの保留期限日がフェンス内で発生した場合、納期回答ではフェンスが使用されます。 保留期限がフェンスの後である場合は、納期回答によって生産可能数量の供給の優先度が高く設定されます。
- 納期回答では、ロットから予約した供給は認識されません。 納期回答によって予約済の手持供給がある、収集済の販売オーダーが検出され、その保留期限が将来である場合、納期回答によって保留期限に供給が消費されます。
