サイクル間隔と開始日の例

インターバルのサイクル(インターバルのサイクルなし)のモデル化を、アセットの開始日との関係として理解します。 開始日は、予測の開始時期を制御するキーです。 これは、過去、現在または将来の開始日です。

ノート:間隔のサイクルは、次の場合にのみ必要であることを覚えておくことが重要です。
  • 繰返しカレンダの反復ごとに作業を行う必要はありません。
  • 異なる作業定義は、時間の経過とともにサイクル内で異なる間隔で発生します。

例1: メンテナンスの期限は毎月1日であり、間隔のサイクルはありません。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、次の期限は7月1日です。 この例では、最初の期日は、過去の最終完了保守日からではなく、開始日から始まります。

  • 開始日を翌月の初日より前に6月23日に設定すると、初日/次期が7月1日となり、その時点から毎月期限が切れます。

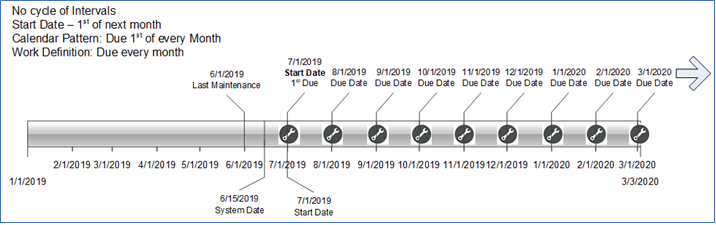

サイクル間隔と開始日の例1

例2: メンテナンスの期限は、12の間隔のサイクルで毎月初めです。 これは例1と同じで、繰返し間隔を使用するのみで、作業定義は間隔ごとに期限が切れます。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、次の期限は7月1日です。 この例では、間隔は、過去の最終完了保守日および間隔からではなく、開始日から開始します。

  • 開始日を翌月の初日より前に6月23日に設定し、毎月の繰返しパターンを設定すると、初日/次の期日が7月1日となり、その時点から毎月期日となります。

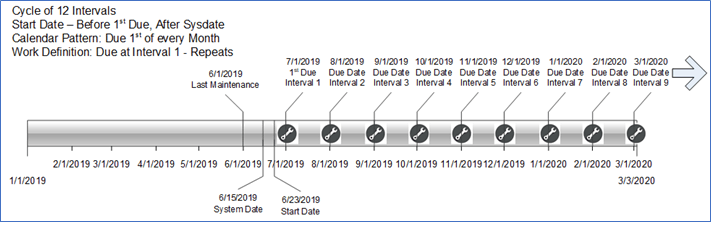

サイクル間隔と開始日の例2

例3: 例2と同じですが、開始日を初回期日および間隔に設定します。

  • 開始日を7月1日に月次繰返しパターンとともに設定すると、最初の/次の期日が間隔1の7月1日となり、その時点から毎月期日となります。 これは例2と同じ動作です。

サイクル間隔と開始日の例-3

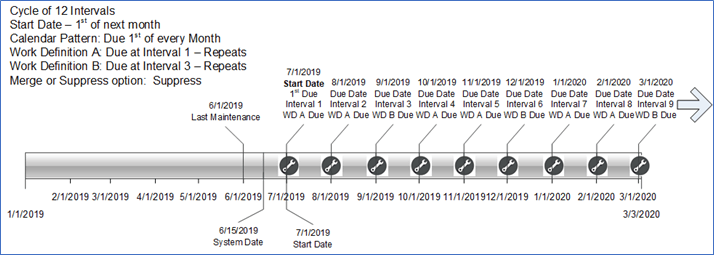

例4: メンテナンスの期限は、12の間隔のサイクルで毎月初めです。 これは例3と似ていますが、異なる間隔で2つの作業定義があります。 それらが重複する場合、ルールは、より低いインターバル作業定義を抑制することです。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、次の期限は7月1日です。 この例では、間隔は、過去の最終完了保守日および間隔からではなく、開始日から開始します。

  • 開始日を翌月の初日より前に6月23日に設定し、毎月の繰返しパターンを設定すると、初日/次の期日が7月1日となり、その時点から毎月期日となります。
サイクル間隔と開始日の例-4

例5: これは例4と同じですが、異なる間隔で2つの作業定義があります。 それらが重複する場合、ルールはすべての作業定義をマージすることです。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、次の期限は7月1日です。 この例では、間隔は、過去の最終完了保守日および間隔からではなく、開始日から開始します。

  • 開始日を翌月の初日より前に6月23日に設定し、毎月の繰返しパターンを設定すると、初日/次の期日が7月1日となり、その時点から毎月期日となります。
サイクル間隔と開始日の例-5

例6: メンテナンスの期限は、12の間隔のサイクルで、最初の数か月です。 期日になると、1つまたは別の作業定義になります。 それらが重複する場合、ルールは、より低いインターバル作業定義を抑制することです。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産のメンテナンスが最後に完了し、次の期限はSept1です。 この例では、間隔は、過去の最終完了保守日および間隔からではなく、開始日から開始します。

  • 開始日を翌月の初日より前に6月23日に設定し、月次繰返しパターンを設定すると、第1/次期が9月1日(間隔3)になり、作業定義が期日になるすべての間隔が期日になります。
  • 間隔1、2、5、7、10および11はスキップされます。 間隔12には、作業定義Bの抑制Aがあります。

サイクル間隔と開始日の例-6

例7: メンテナンスの期限は、12の間隔のサイクルで毎月初めです。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了しました。 ただし、8月1日まで期限が切れる必要はありません。 この例では、間隔は7月1日より後の開始日で始まり、過去の最終完了保守日および間隔からではありません。 したがって、7月1日の将来の期日はスキップされます。

  • 開始日を7月1日より後に設定し、8月1日より前に月次繰返しパターンを設定すると、最初の/次の期日が8月1日となり、その時点から毎月期限が切れます。 7月1日は設計によってスキップされます。

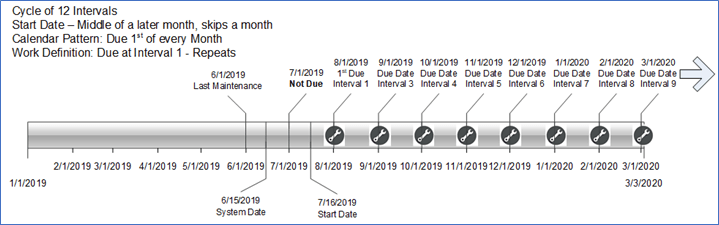

サイクル間隔と開始日の例-7

例8: 例3と同じですが、開始日を初回期日および間隔に設定します。

  • したがって、開始日を8月1日に設定し、毎月の繰返しパターンを設定すると、最初の/次の期日が8月1日となり、その時点から毎月期日となります。 7月1日は設計によってスキップされます。 これは例7と同じ動作です。
サイクル間隔と開始日の例-8

例9: メンテナンスは、12の間隔のサイクルで3か月ごとの最初の期日です。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、9月1日に再度期限が来ました。 この例では、間隔は、過去の最終完了保守日および間隔からではなく、開始日から開始します。

  • 開始日は開始日より後に設定する必要がありますが、7月1日以前または7月1日は間隔1の計算が開始されたときです。 エンジンはインターバル1と2をスキップし、最初の期限は9月1日のインターバル3です。

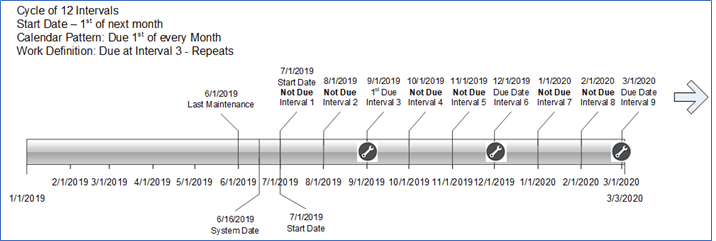

サイクル間隔と開始日の例-9

例10: メンテナンスは、12の間隔のサイクルで特定の月の最初の期限です。 1、4、7、および10の間隔で期限が切れます。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、次の期限は9月1日の間隔1です。 この例では、間隔は、過去の最終完了保守日および間隔からではなく、開始日から開始します。

  • 9月1日がインターバル1の計算を開始するように、開始日を設定する必要があります。 したがって、開始日はシステム日付と9月1日の最初の期日との間に設定できます。

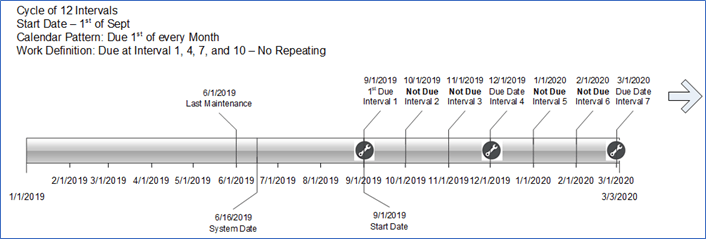

サイクル間隔と開始日の例-10

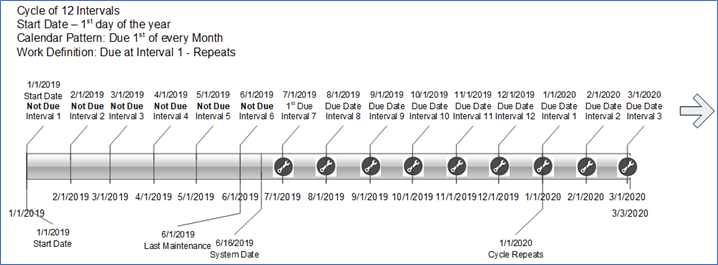

例11: 保守の期限は毎月1「乳房」で、12回のサイクルです。 保守は、6月1日(この新しいプログラムを開始する前)に、間隔番号6で最後に完了しました。 したがって、次の期日は1-Julの特定の間隔#7で行われます。 この例では、最後に完了した保守日および間隔の履歴は使用しませんが、次の期日および間隔を順序付けするために過去の日付の開始日のみに依存します。

  • 間隔6で最後の完了を複製し、間隔7で次の予測を初期化するには、開始日を過去に設定する必要があります。 開始日をJan1に設定すると、最初の期日または次の期日は常にシステム日付以上になるため、サイクルの途中で次の期日に資産を削減できます。 インターバルは過去に計算できますが、最初の期日のみが将来になります。
  • サイクルは2020年1月1日に繰り返され、間隔1で再度開始することに注意してください。
サイクル間隔と開始日の例-11

例12: メンテナンスは12の間隔のサイクルで毎月初めに行われます。 6月1日(この新しいプログラムを開始する前)に、区間番号6で資産の保守が最後に完了しました。 したがって、次の期限は7月1日の特定の間隔#7です。 この例では、インターバルは年の最初のものではなく、過去の最終保守日と4月1日とインターバル4日に開始されます。 この例では、過去の最終完了日および間隔を使用して、例7と同じ結果になります。 品目ベースの要件の場合、各アセットで個別の予測を初期化できます。

  • システム日付間または7月1日のシステム日付と最初の間隔1の開始日を毎月の繰返しパターンとともに設定すると、最初の/次の期日が7月1日の間隔7で、その時点から毎月期日となります。
サイクル間隔と開始日の例-12

日間隔予測の例

日間隔または日数予測メソッドを使用すると、カレンダ・パターンよりも柔軟性が向上します。 カレンダ・パターンは組合せに制限され、カレンダ・メソッドに従わない予測間隔と順序間隔の開始が困難な場合があります。 たとえば、15日ごとの保守、90日ごとの保守などです。

日間隔メソッドには、前の作業オーダー完了日に基づいて予測で次の期日を生成する機能など、メーター・ベースのメソッドにあるいくつかの機能もあります。 これは、動的予測のオプションを提供します。 また、日間隔を使用して、履歴最終達成日に基づいて、アセットの最初の期日をより簡単に初期化できます。

たとえば、将来の期日を増分するために予測で間隔値として日数が使用されるため、メーター・ベースと同じになります。 間隔は、アセットの勤務要件の開始日から計算され、日数の値で増分されます。

日間隔の例:

例1: 保守の期限は15日ごとに、間隔のサイクルはありません。 (この新しいプログラムを開始する前に) 6月1日に資産のメンテナンスが最後に完了し、次の期限は7月15日、その後15日ごとになっています。

  • 開始日を6月30日に設定すると、最初の期日= Jul 15が計算されます。 日間隔は、開始日の翌日に計算を開始し、15日増分します。 このようにして、Excelは日付を計算します。
    • 7月1日+ 15日= 7月16日
    • 6月30日+ 15日= Jul 15。

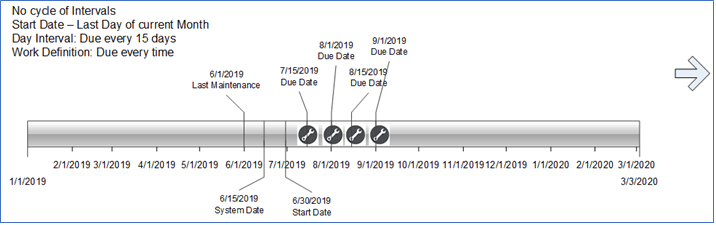

日間隔の例-1

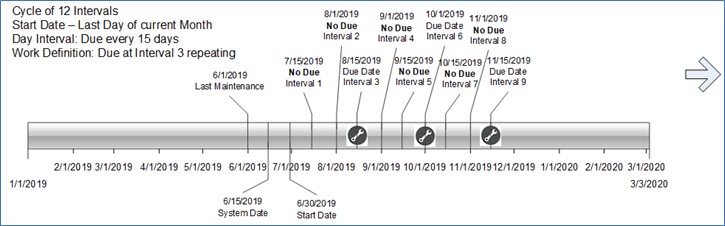

例2: 保守の期限は、サイクルが12回ある特定の間隔です。 日間隔は15日で、期限は3つの間隔(3,6,9,12)ごとです。 メンテナンスは、6月1日に(この新しいプログラムを開始する前に)資産に対して最後に完了し、次の期限は8月15日です。

  • 開始日を6月30日に設定すると、最初の間隔= Jul 15が計算されます。 日間隔は、開始日の翌日に計算を開始し、間隔ごとに15日増分します。
  • 期限は3間隔ごとであるため、最初の支払いは8月15日(間隔3)です。
日間隔の例-2
