原価修正の作成およびOracle Project Costingへの送信について
Project Costingでは、プロジェクト会計担当は、Oracle Fusion Cloud Financialsのトランザクションからのプロジェクト・コスト合計を追跡および取得します。 合弁企業の場合、管理パートナはOracle Joint Venture Managementを使用して、利害関係者の所有割合に基づいてこれらの原価を分割および配分し、原価控除のために請求書または仕訳を生成します。
Project Costingを合弁企業管理と統合すると、プロジェクト・トランザクションから発生した合弁企業配分からコスト修正を作成およびインポートできます。 Project Costingにインポートすると、原価調整がマイナスの金額として表示されるため、プロジェクト総コストが削減され、正確な資産計上が保証されます。

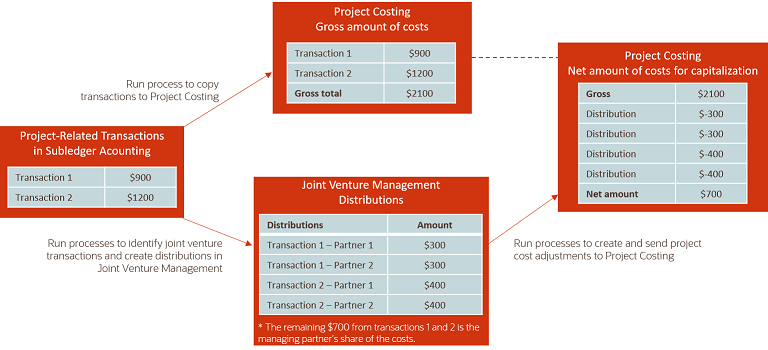

次の図は、どのように両方のアプリケーションでトランザクション金額が個別に取得され、プロジェクト原価計算でまとめられて、プロジェクトの正確な資産計上済原価が認識されるかを示しています。
前述の例では、管理パートナの$700のコストのシェアが、原価修正としてプロジェクト原価計算に渡されないことに注意してください。 合弁企業管理では、管理パートナの内部利害関係者および合弁企業の他の内部利害関係者に対して配分が作成されますが、Project Costingでは原価調整は作成されません。
