プロジェクト・コスト修正ステータス
修正処理中にプロジェクト原価が処理するステータスと、各ステージで実行できる処理を理解します。
処理のためにプロジェクト・コスト修正をレビューおよび発行した後、Oracle Fusion Project Costingは、指定された原価計算および請求修正のプロジェクト・コストを処理します。 アプリケーションは、プロジェクト・コストの修正履歴で修正アクティビティを追跡します。
修正ステータスをレビューし、それに応じてプロジェクト・コストを処理できます。
修正ステータスには、修正が承認待ちか、進行中か、エラーにより否認済か、正常に完了したかなど、プロジェクト・コスト修正の処理の現在のステージが反映されます。
修正ライフサイクル中、通常、プロジェクト・コストは検証、承認(該当する場合)、処理および完了の各ステージで進行します。 エラーが発生すると、修正が「否認済」または「失敗」ステータスに移行し、その後、修正処理をレビューおよび実行できます。
プロジェクト・コスト修正ステータス
修正処理中のプロジェクト・コストの可能な修正統計を説明する表を次に示します。
| 結果として生じる修正ステータス | 摘要 | 実行できるタスク |
|---|---|---|
| 承認保留中 | 修正が発行され、承認のために待ち状態にされています。 | このステータスの修正を取り消すことはできません。 承認後、ステータスは完了済に変わります。 |
| 保留中 | 修正が処理のために発行されています。 | 修正を取り消せます。 |
| 失敗 | 検証エラーのために、修正は処理の対象として選択されていません。 失敗の理由が示されます。 | このステータスの修正を再発行または取り消すことはできません。 プロジェクト・ステータスがクローズ済であるか、正味ゼロのプロジェクト・コストで修正を許可していないなどの基本修正検証により、トランザクションに失敗しました。 クローズした契約に対して修正を実行できるため、請求修正はクローズ済ステータスのプロジェクトに対しては検証されません。 |
| 否認済 | 処理エラー、トランザクション管理検証エラーまたは原価計算エラーのために、「コストのインポート」プロセスによって、修正の処理が棄却されています。 | エラーの詳細をレビューし、問題を修正してから、再発行して再び処理します。 修正を取り消せます。 棄却済ステータスの修正が2つ存在する場合でも、それらの片方を単独で取り消せます。 |
| 完了 | 修正は正常に完了しました。 | なし |
| 取消済 | 修正は取り消されました。 取り消せるのは、間接費の再作成およびプロジェクトおよびタスク組織の更新を除く、任意のタイプの待ち状態または棄却済修正のみです。 | なし |
取り消せるのは、間接費の再作成およびプロジェクトおよびタスク組織の更新を除く、任意のタイプの待ち状態または棄却済修正のみです。 また、資金が管理予算に対してすでに予約されているプロジェクト・コストに対して実行された修正を取り消すことはできません。
修正ステータスは、アプリケーションが修正を検証、処理および完了すると自動的に更新されます。 処理中にエラーが発生した場合は、修正を再送信または取り消す前に、プロジェクト・コストの修正履歴をレビューして問題を識別します。

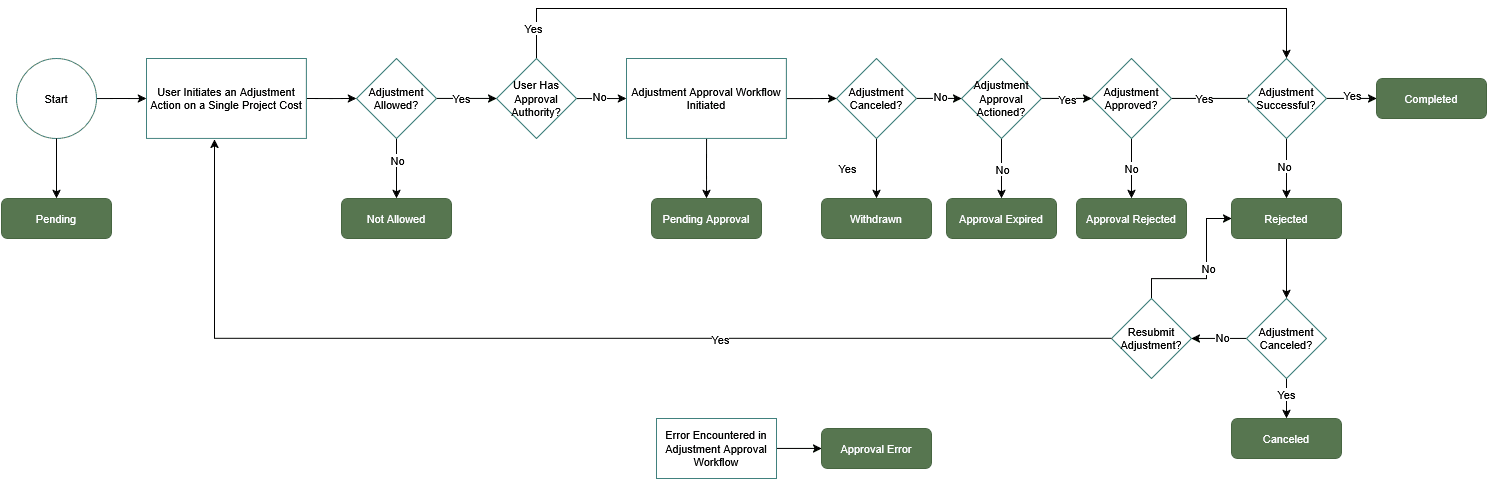

単一プロジェクト・コスト修正に関連付けられた修正ステータス
次のプロセスでは、単一のプロジェクト・コストで修正をトリガーした場合の修正ステータスの変更方法について説明します。

図に示すように、調整ステータスは、次のステージに遷移します。
- 調整の処理を開始する前に、調整のステータスは「保留」になります。
- プロジェクト・コストの修正を開始すると、プロジェクト・コストが修正に適格かどうかがチェックされます。
- プロジェクト・コストが修正に適格でない場合は、修正のステータスが「未許可」に変わります。
- プロジェクト・コストが適格である場合は、修正を承認する権限があるかどうかがチェックされます。
- 承認権限に基づく:
- 必要な権限がある場合、承認ワークフローはスキップされ、調整は自動的に処理されます。
- 必要な権限がない場合、調整タイプに関連付けられた調整ワークフローが開始され、ステータスが「承認待ち」に変わります。
- 承認プロセス中:
- 修正が承認されていない場合、ステータスは「承認否認済」に変わります。
- 指定した時間内に承認リクエストが処理されない場合、リクエストは終了し、ステータスは「承認失効済」に変わります。
- このステージで承認要求を取り消すと、調整が取り消され、ステータスが「取下済」に変わります。
- 承認後:
- 修正が承認されると、アプリケーションは修正の処理を試みます。
- 調整が成功すると、ステータスは「完了」に変わります。
- 調整が失敗すると、ステータスは「却下済」に変わります。
- 失敗した調整後:
- エラーをレビューし、修正を取り消すか再発行するかを選択できます。
- 調整を取り消すと、ステータスが「取消済」に変わります。
- 修正を再発行すると、修正は承認ワークフローを再送信し、同じプロセスに従います。

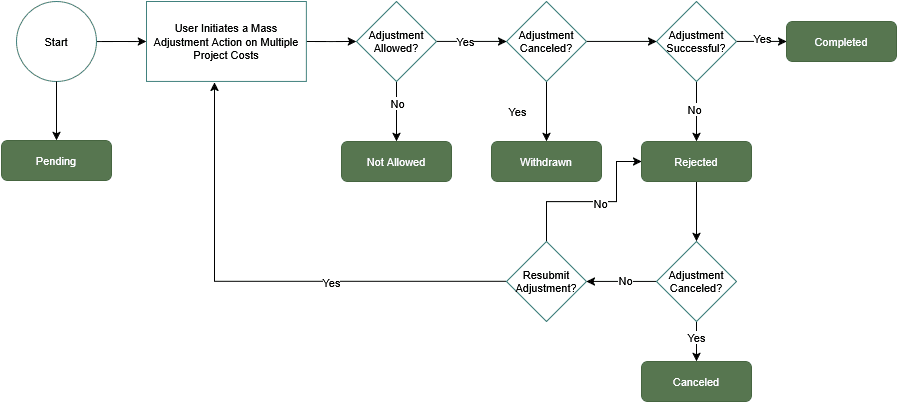

一括プロジェクト・コスト修正に関連付けられた修正ステータス
一括修正は、「コスト」作業領域の「プロジェクト・コストの管理」ページ内のユーティリティです。 このユーティリティは、検索条件に一致する500を超えるコスト トランザクションを調整する必要がある場合に使用します。 一括調整は、基準ベースの調整とも呼ばれます。

図に示すように、一括修正の調整ステータスは、次のステージに遷移します。
- 一括修正に使用可能な承認ワークフローがありません。 一括調整機能へのアクセス権を持つユーザーは、必要に応じてプロセスをトリガできます。 一括調整がトリガーされる前に、調整のステータスは「保留」になります。
- 一括修正をトリガーすると、一括修正に含まれる各プロジェクト・コストに対して修正が許可されるかどうかがチェックされます。
- 修正に適格でないすべてのプロジェクト・コストのステータスが「未許可」に変更されます。
- 調整の実行前に取り消すと、スケジュール済調整のステータスが「取下済」に更新されます。
- 一括修正プロセスは、修正に適格なプロジェクト・コストに対して実行されます。
- 調整成功のステータスは「完了」に更新されます。
- 失敗した調整のステータスが「却下済」に更新されます。
- 処理後:
- 否認された修正をレビューし、再発行するかどうかを決定できます。
- 却下された調整を再送信しないことを選択した場合、ステータスは「キャンセル済」に更新されます。
- 否認済修正を更新して再発行すると、一括修正プロセスが再入力されます。
一括修正の考慮事項
一括調整は、同様の処理ライフサイクルに従いますが、承認ワークフローは使用しません。 修正は、発行後に直接検証および処理されます。
一括調整処理中:
- 修正に適格でないプロジェクト・コストは、許可されていないとマークされます。
- 実行前にスケジュール済一括修正が取り消された場合、ステータスは「取下済」に更新されます。
- 正常に処理された調整は完了としてマークされます。
- エラーが発生した調整は否認済としてマークされ、レビューしてオプションで再発行できます。
- 否認済調整が再送信されない場合、ステータスを「取消済」に更新できます。
