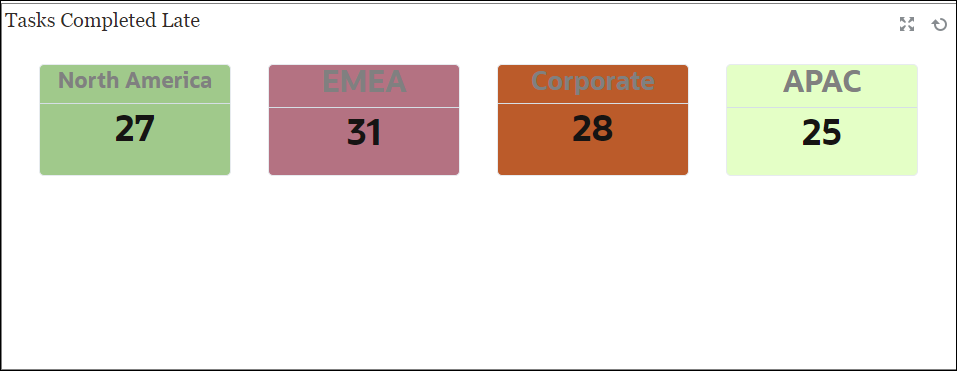

Dieses Beispiel zeigt die verspätet abgeschlossenen Aufgaben in verschiedenen Organisationseinheiten.

Nehmen Sie in der oberen linken Ansicht des Dashboards folgende Einstellungen vor:
- Klicken Sie auf das Symbol Objekttyp, und wählen Sie Aufgaben aus.
- Klicken Sie auf das Symbol Ansichtsauswahl , und wählen Sie Diagrammansicht aus.
- Klicken Sie auf das Symbol Einstellungen, und geben Sie folgende Informationen an:
- In der Registerkarte Eigenschaften:
- Titel: Verspätet abgeschlossene Aufgaben
- Typ: Balken
- Hintergrund: Keine Füllung
- Labelposition: Innerhalb von Rand
- Ausrichtung: Vertikal
- Periode: Auswahl
- In der Registerkarte Layout:
- X-Achse:
- Typ: Datum
- Sortieren: "X-Achse" im ersten Dropdown-Menü und Aufsteigend im zweiten Dropdown-Menü
- Legende (Reihe):
- Wert: Aufgabe
- Aggregation: Anzahl
- Kategorien: Organisationseinheit
- Filter: "Jemals verspätet (Bearbeiter)" ungleich "Nein"
- Wählen Sie in der Registerkarte Achse die Standardoptionen für die X-Achse aus.
- Wählen Sie in der Registerkarte Legende die Standardoptionen aus.
- Klicken Sie auf OK.
