Ejemplo de BetaPERT

Un jefe de proyectos desea calcular la probabilidad de terminar un proyecto en 9 días. Los proyectos similares normalmente llevan 7 días, pero se pueden terminar en tan sólo 5 días si las condiciones son favorables, y pueden llevar hasta 12 días (Figura A.6, “Distribución BetaPERT”).

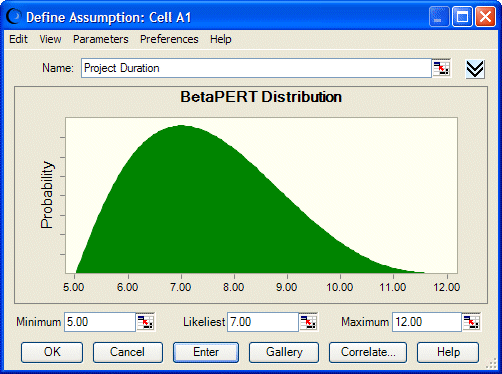

Figura A.6. Distribución BetaPERT

Esta figura muestra una distribución BetaPERT.

Si la distribución se encuentra en la celda A1 y se crea una previsión con fórmula =A1, los resultados de la simulación muestran que hay un 87% aproximado de probabilidad de finalización del proyecto en 9 días (Figura A.7, “Duración de proyectos en una distribución BetaPERT”).

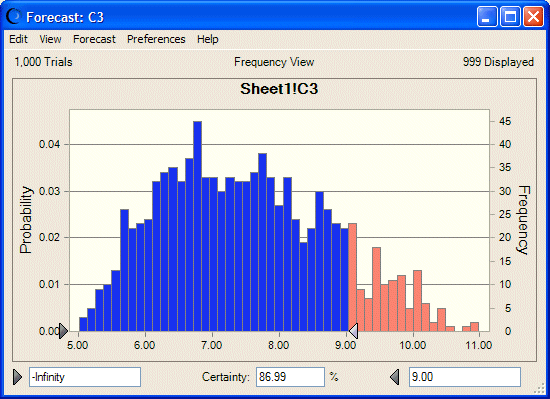

Figura A.7. Duración de proyectos en una distribución BetaPERT

Esta figura muestra la duración de un proyecto basándose en una distribución betaPERT.
