プロジェクト・マネージャが、プロジェクトを9日以内に終了する確率を推定したいと考えています。通常、同様のプロジェクトは7日かかりますが、条件がよければ5日で終了することもできます。ただし、12日もかかる可能性もあります(図A.6「ベータPERT分布」)。
図A.6 ベータPERT分布

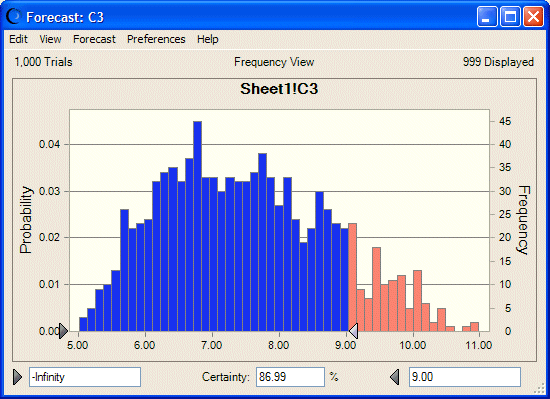

分布がセルA1にあるときに、式=A1を使用した予測を作成すると、プロジェクトが9日以内に完了する確率は約87%であるというシミュレーション結果が得られます(図A.7「ベータPERT分布に基づくプロジェクト期間」)。
図A.7 ベータPERT分布に基づくプロジェクト期間
