BetaPERT 範例

專案經理想要估計在 9 天內完成專案的機率。類似專案一般需要 7 天來完成,但若給予有利條件,則可在 5 天內完成,最長則需要 12 天才能完成 (圖形 A.6, “BetaPERT 分佈”)。

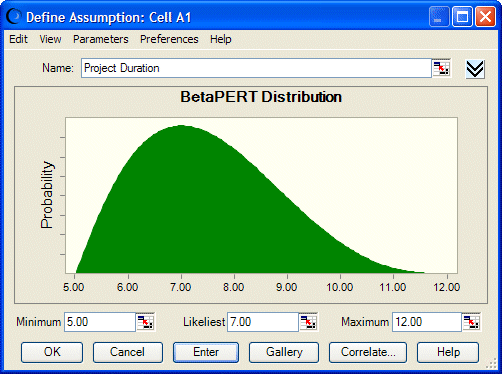

圖形 A.6. BetaPERT 分佈

此圖顯示 BetaPERT 分佈。

如果該分佈位於儲存格 A1,並建立公式 =A1 的預測,則模擬結果顯示,在 9 天內完成專案的機率約為 87% (圖形 A.7, “以 BetaPERT 分佈為基礎的專案期間”)。

圖形 A.7. 以 BetaPERT 分佈為基礎的專案期間

此圖顯示以 betaPERT 分佈為基礎的專案期間。
