製造オーダーの日付の計算時のリソースの割当ユニットの考慮
製造の作業現場には、リソースのユニットが多数ある場合があります。 製品の製造に必要なリソースのユニット数およびリソースの適切な使用方法が作業定義に定義されている場合があります。 以前の制約付き供給プランでは、計画製造オーダーまたは作業オーダーの資材所要量および開始日と終了日の計算で、必要なリソースのユニットすべての可用性が考慮されていました。
たとえば、5つの熱処理マシンがあり、1つの製品に5日間の熱処理が必要だとします。 以前の供給プランでは、使用可能なすべてのリソースで製造工程が並行して実行されると仮定として、使用可能な5つのリソースがすべて考慮され、1日でオーダーが完了すると見なしていました。 この更新では、この仮定がなくなり、工程のリード・タイムが5日であると想定して、作業オーダーおよび計画オーダーの日付が計算されます。
この更新では、作業定義に指定されたリソースの割当ユニットが供給プランニングで考慮されます。 したがって、リソース能力によって制約される供給プランの精度が確保されます。 この機能により、生成される計画オーダーの数が増加することが予想されます。
新機能を理解し、以前の動作とどのように異なるかを理解するために、2つのユースケースを見てみましょう。
次の設定について考慮します:
- 品目: RA_ASSY、組織: M1、プロセス・リード・タイム= 5日、その他すべてのリード・タイムは0。
- リソース: RA_RES1、ワーク・センター: RA_WC1、組織: M1、生産能力ユニット= 10、リソース単位: HRS、効率、稼働率=100%
リソースRA_RES1には8時間のシフトがあります。 つまり、1つのリソース・ユニットに対してリソースの可用性は8時間/日です。 したがって、10ユニットの場合、累積リソース可用性は1日80時間です。
- 作業定義: RA_WD1、品目: RA_ASSY、組織: M1、工程連番=10、リソース連番=10、リソース: RA_RES1、割当ユニット=1、使用=1、基準: 変動
それぞれ数量40と80の5日目と19日目の予測が2つあります。
シナリオ1
制約付き供給プランが実行されるときの、次のシナリオを考えてみます。 この機能が導入される前の動作は次のようになっていました:
供給および需要
リソース・プラン
1つのリソース・ユニットのみが組立品の作業定義に割り当てられていましたが、プランでは10個のリソース・ユニットすべてを一緒に使用していました。 計画オーダーのリソース所要量は、作業定義で割り当てられたリソース・ユニットに従ってロードされるのではなく、すべてのリソース・ユニットの可用性を考慮して1日だけにロードされます。 また、そのリード・タイム内のすべてのリソース・ユニットのリソース可用性を考慮した後、需要を満たす計画オーダーが1つだけ作成されます。 たとえば、19日目の予測を満たすためには、すべてのリソースがパラレルで使用可能であり、1日で80ユニットの需要を満たすことができるとプランで見なされます。
この機能更新では、制約付き供給プランの実行後の動作が次のようになります:
供給および需要
リソース・プラン

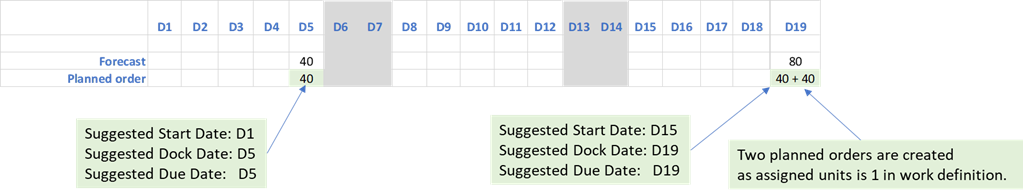

このケースでは、作業定義に指定された割当済リソース・ユニットが考慮された後、予測を満たすために19日に複数の計画オーダーが供給プランで作成されました。 作業定義の割当済リソース・ユニットは1です。 つまり、5日間の品目リード・タイムでは40ユニットしか、このプランで生産できません(1ユニットのリソース可用性は1日8時間です)。 したがって、このプランでは、80ユニットの需要を満たすために、それぞれ40ユニットの2つの計画オーダーが作成されました。
作業定義に指定された割当済リソース・ユニットを考慮して、リード・タイム期間中にリソース所要量が分散されました。
シナリオ2
シナリオ1と同じ設定とプランを考えてみます。 計画オーダーは、数量40で5日目にリリースされます。
計画オーダーのリリース
計画オーダーが正常にリリースされると、次に示すように作業オーダーが作成されます。
作業オーダー
次に、作業オーダーが供給プランニングによって収集され、プラン入力に詳細を表示できます。
プラン入力: 供給および需要
プラン入力: リソース所要量
収集後の開始日、終了日、数量などの作業オーダー詳細は、作業オーダーが作成されるシステムのものと変わりません。 作業オーダーの開始日と終了日が、プラン入力では、それぞれD1およびD5になっていることに注意してください。 同様に、リソース所要量の開始日と終了日もそれぞれD1およびD5になり、予定数量とリソース時間は40になります。
前述の入力で供給プランを再度実行します。
この更新より前の、制約付き供給プランの実行後のデフォルトの動作は次のとおりでした:
供給および需要
供給および需要: 作業オーダー
作業オーダー・リソース所要量
この作業オーダーのリソース割当済ユニットが1であっても、制約付き供給プランでは、すべての使用可能ユニットのリソース可用性がパラレルに考慮され、同じ日にオーダーがスケジュールされたことに注意してください。 作業オーダー供給とリソース所要量両方の開始日と終了日は、プラン出力では5日目ですが、プラン入力、および作業オーダーが作成されるシステムでは、作業オーダー供給とリソース所要量両方の開始日と終了日がそれぞれ1日目と5日目になります。
この機能更新では、制約付き供給プランニングによりワーク・オーダーの開始日と終了日が計算されます。 また、作業オーダーに割り当てられた作業定義に従って、割当済ユニットおよび使用がファクタリングされた後、作業オーダーに必要な資材およびリソースの日付が計算されます。
供給および需要
プラン出力: 作業オーダー
リソース所要量
有効化のステップ
この機能を有効にするには、オプトインUIを使用します。 手順は、この文書の「新機能のオプションの取込み」の項を参照してください。
オファリング: サプライ・チェーン・プランニング
「製造オーダーの日付を計算する際のリソースの割当ユニットの考慮」機能を使用する場合は、その親機能である「制約ベース・プランニング」にオプト・インする必要があります。 この親機能をすでにオプト・インしている場合、再度オプト・インする必要はありません。

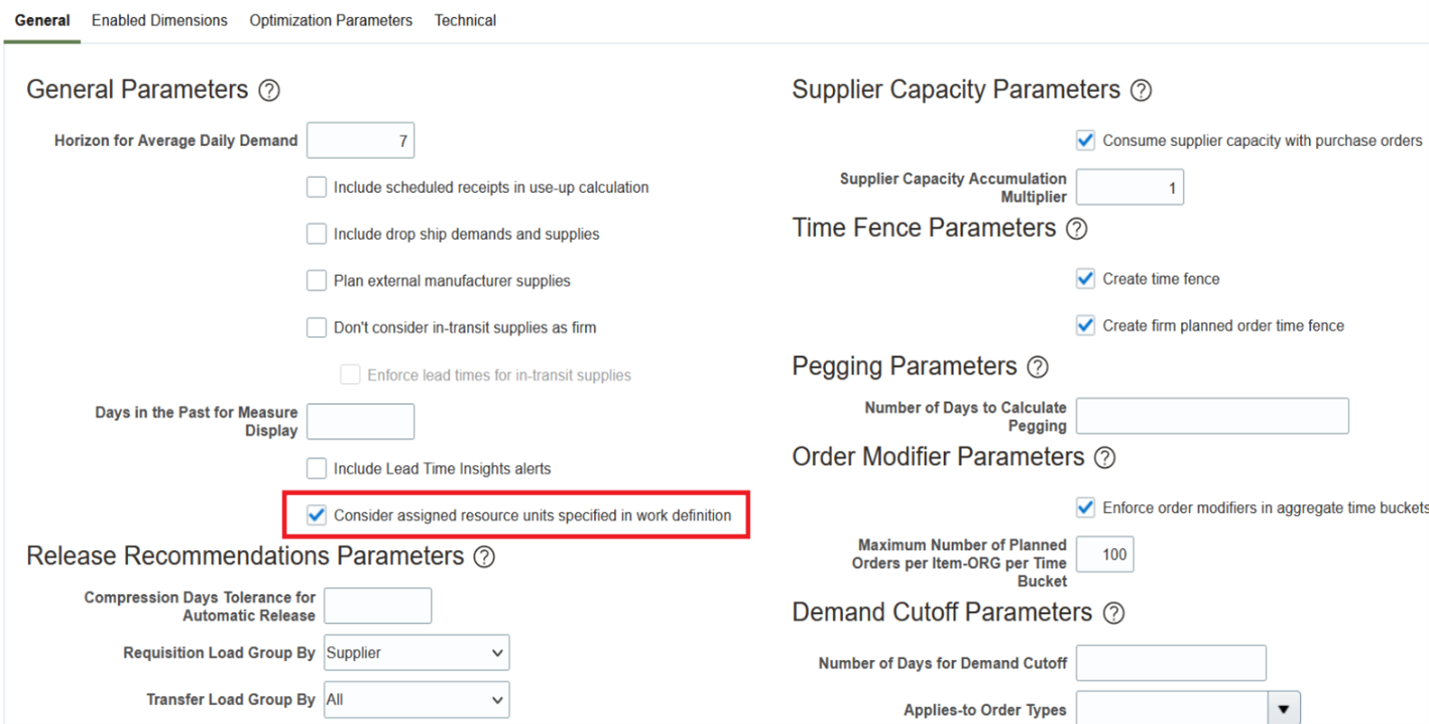

この機能を有効にするには、「プラン・オプションの編集」ページ > 「供給」タブ > 「一般」サブタブ > 「詳細オプションの選択」ボタン > 「一般」サブタブに移動します。 新しいチェック・ボックス「作業定義で指定された割当済リソース・ユニットを考慮」を選択します。 このプラン・オプションを選択すると、作業定義に割り当てられている最大リソース・ユニットが制約付き供給プランで考慮されます。
作業定義で指定された割当済リソース・ユニットを考慮する新しいプラン・オプション
デフォルトでは、このオプションは選択されていません。 このプラン・オプションは、制約付き供給プランにのみ使用できます。
ヒントと考慮事項
- この機能は、制約付き供給プランにのみ適用されます。
- 新しいチェック・ボックス「作業定義で指定された割当済リソース・ユニットを考慮」は、「供給プランニング」および「需要および供給プランニング」作業領域で使用できます。
- この機能を使用すると、制約付き供給プランで、使用可能なすべてのリソース・ユニットをパラレルに使用するのではなく、作業定義で割り当てられたリソース・ユニットが考慮されるため、より多くの計画オーダーを作成できます。
