作業要件および資産の保守予測の生成
保守プログラムでは、保守対応組織の1つ以上の影響を受ける資産について、予防保守予測を定義して生成します。 予測は、予防保守作業オーダーの作成の基礎として使用されるため、保守プランナのワークロードが削減され、保守プログラムの監査、最適化および例外ベースのイベントに集中できます。 プログラムの予測は、プログラム・ヘッダー・ページの「予測の生成」処理、影響を受ける資産ページを使用して、または「保守予測の生成」スケジュール済プロセスを直接実行して作成および更新されます。
スケジュール済プロセスでは、予測ウィンドウにわたってプログラム内のすべての資産の予測が計算されます。 プログラムに多くの作業要件および資産が含まれている場合、処理時間が長くなる可能性があります。 この更新により、予測がプログラム・レベル、作業要件レベルおよび資産レベルでどのように生成されるかを制御できます。 また、「保守予測の生成」スケジュール済プロセスでは、子ワーカーをデプロイして、数千の作業要件および影響を受ける資産を含むプログラムの処理時間を改善できるようになりました。
作業要件および含まれる資産の予測の生成
作業要件に対して予測を生成するか、または作業要件の影響を受ける資産リスト内の1つの含まれる資産に対してのみ予測を生成します。 プログラム全体の予測を生成せずに、作業要件を作成または編集し、その予測をリフレッシュできます。 応答時間の短縮により、予測期日の結果をより迅速に評価できます。

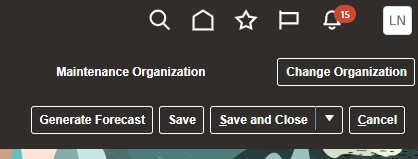

「作業要件」ページの上部にある新しい「予測の生成」ボタンを示すスクリーンショットを次に示します。

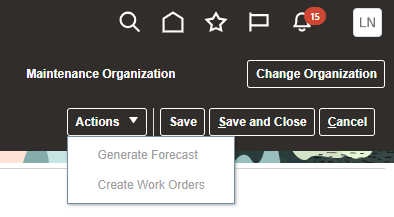

「作業要件」ページの「予測の生成」ボタン
「資産」ページの上部と、含まれる資産の行レベルにおける処理を示すスクリーンショットを次に示します。 「処理」ドロップダウンには、「予測の生成」、「要件予測の生成」および「作業オーダーの作成」が含まれます。
「資産」ページの「要件予測の生成」処理

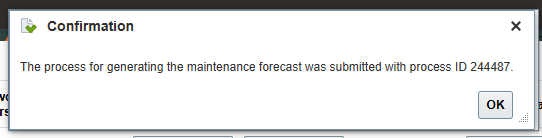

「予測の生成」ボタンをクリックすると、スケジュール済プロセスが実行されます。 このスクリーンショットに示すように、確認メッセージが表示されます。
スケジュール済プロセスの確認
ジョブが正常に完了すると、予測の管理ページのカレンダのガント・チャートに、更新された予測が表示されます。 プログラム・レベルで予測が再度生成されると、増分更新済の予測行がプログラムの残りの部分とともに再作成されます。
プログラムに対する予測および作業オーダーの生成
予測を計算するための新しい処理を使用すると、プログラム全体の予測を生成するオプションを使用不可にできます。 これにより、プログラム内の新規または編集済の作業要件の増分リフレッシュのみが実行され、プログラム全体の他の作業要件の予測期日の不要な再計算および再作成が排除されるため、パフォーマンスが向上します。 ただし、アクティビティが少ない時間帯に1日に1回「保守予測の生成」プロセスを設定して、プログラム全体の予測を処理して自動的にリフレッシュすることをお薦めします。
プログラムの作業オーダーの生成を無効にすることもできます。 その場合は、アクティビティが少ない時間帯に1日に1回「保守作業オーダーの生成」プロセスをスケジュールします。 「保守予測の生成」プロセスが正常に終了した後にこのプロセスを実行して、予測期日と、日数で定義された将来の作成ウィンドウに基づいて新しい作業オーダーが作成されるようにします。 または、予測の管理ページからこの処理を無効にして、スケジュール済ジョブ間の資産期日に対して特定の作業オーダーを手動で作成することもできます。
予測の管理ページの「処理」ボタン
「保守予測の生成」プロセスの改善
パフォーマンスを向上させるには、資産保守パラメータ・オプション「保守プログラム内の作業要件全体における抑制およびマージの許可」で「いいえ」を選択することをお薦めします。
プロセスで大量の作業要件および影響を受ける資産が見つかった場合、「保守予測の生成」プロセスでは、処理時間を短縮するために追加の子ワーカーをデプロイできます。 デフォルトでは、アプリケーションは単一のワーカーをデプロイしますが、プログラムで2000を超える作業要件と資産の組合せが検出されると、2番目のワーカーが自動的にデプロイされます。
多数の作業要件およびプログラム内の資産のために処理時間が長い場合、管理者はデプロイ可能な子ワーカーの数を増やしてパフォーマンスを最適化できます。
プログラムの予測全体を再計算せずに、作業要件の予測を作成、編集またはリフレッシュできるようになりました。 また、1つ以上のプログラムの保守予測の手動生成を使用不可にすることもできます。 これらの新機能により、処理時間が短縮され、ユーザー・エクスペリエンスが向上します。
有効化のステップ

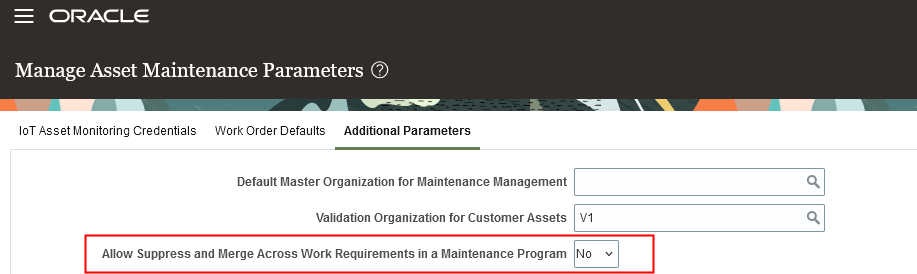

作業要件の予測を生成する新しい処理、または作業要件の影響を受ける資産リスト内の1つの含まれる資産に対してのみ予測を生成する新しい処理は、資産保守パラメータ・オプション「保守プログラム内の作業要件全体における抑制およびマージの許可」が「いいえ」に設定されている場合にのみ使用可能になります。 パラメータが強調表示された「資産保守パラメータの管理」ページのスクリーンショットを次に示します。
資産保守パラメータ・オプション「保守プログラム内の作業要件全体における抑制およびマージの許可」
ビジネス要件が確立され、その機能および制限を十分に理解している場合を除き、このパラメータを「いいえ」に設定して、この機能を無効にすることをお薦めします。 サイクル内の間隔をまたいで複数の作業定義をサポートするマージおよび抑制オプションは、1つの作業要件内で最適にモデル化および予測されます。

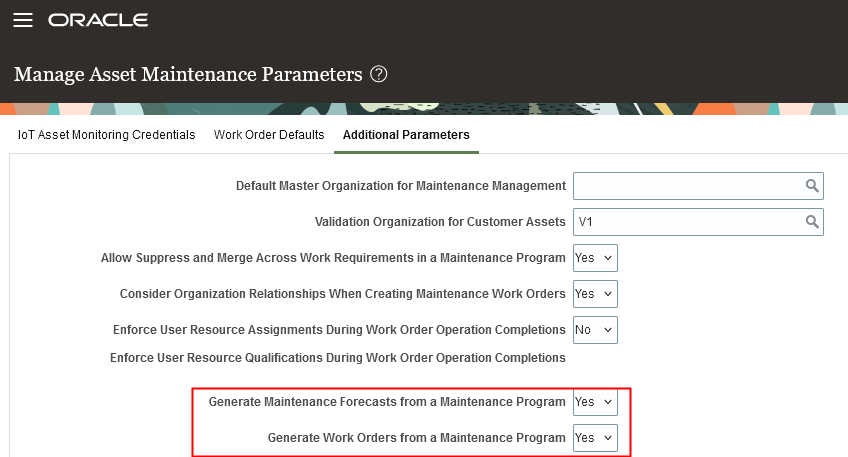

パラメータが「いいえ」に設定されている場合、プログラム・ページから予測または作業オーダーを生成する処理は個別に無効にできます。
保守プログラム・ページから機能を無効にするパラメータ
管理者は、このプロファイル・オプションの「管理者プロファイル値の管理」タスクを使用して、多数のワーカーを設定できます。
- プロファイル・オプション名: ORA_MNT_PROGRAM_NUM_WORKERS
- プロファイル・オプション摘要: 保守プログラム・ジョブに生成されるエンタープライズ・スケジューラ・サービス・ワーカー数。
ワーカー数を3から最大10の間で増やすことをお薦めします。 3の値から開始し、ワーカーを一度に1ずつ増分して、処理時間に改善があるかどうかを検証する必要があります。
ヒントと考慮事項
「保守予測の生成」スケジュール済プロセスのパフォーマンスは、作業要件の数、含まれる資産、予測モデリング・オプションおよび予測ウィンドウの長さ(日数)の組合せによって決まります。 大量の資産や作業要件が関係する場合は、1つのプログラムではなく複数のプログラムをモデル化することをお薦めします。
アクセス要件
この機能を使用するために追加のユーザー・ロールまたは権限は必要ありません。
