生産ラインでの中間工程完了の処理
以前は、レート・ベースの生産ラインをモデル化して計画できました。 状況によっては、製造実行プロセスの一部として生産ラインで中間工程を完了し、製造ステータスをリアルタイムで可視化できる場合があります。 この機能は、Oracle Manufacturingで使用できるようになりました。 Oracle Supply Planningは、適切な残余リード・タイムを計算できるように、この可視性が向上するように拡張されました。 さらに、コンポーネントおよびサブアセンブリに対して発行された資材も考慮されるため、依存需要が正しく計算されます。
この機能拡張をサポートするために、計画および計画入力の「供給および需要」表および検索パネルの選択可能フィールドのリストに、「最終完了工程」という新しい属性が追加されました。 この列はデフォルトでは非表示です。
この列は、フロー・スケジュールのオーダー・タイプにのみ関連します。 フロー・スケジュールの最終完了工程が表示されます(ある場合)。 他のすべてのオーダー・タイプに対してnullです。
フロー・スケジュールを計画するために、供給プランニング・プロセスでは、フロー・スケジュールに添付された作業定義に基づいて、最後に完了した工程の後の工程から開始して期間が計算されます。 オペレーションに必要なコンポーネントは、オペレーションの開始時に使用可能になる予定です。
例1: 完了工程ありまたは完了なしの処理
この例では、次の属性を持つ生産ラインがあります:
- 日次使用可能Hours= 8Hours
- ステップ数= 8
- 行Rate= 0.5Units/Hour= 4Units/Day
- タクト・タイム = 1 / 0.5 = 2 時間
- フロー・スケジュール数量= 4

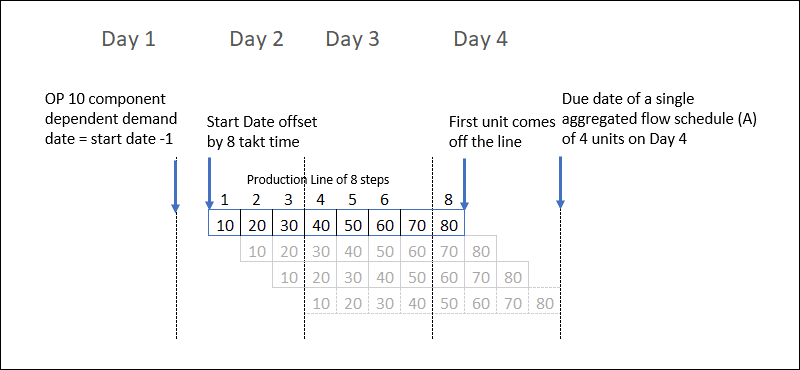

次の図は、完了した操作なしで開始された生産を示しています。

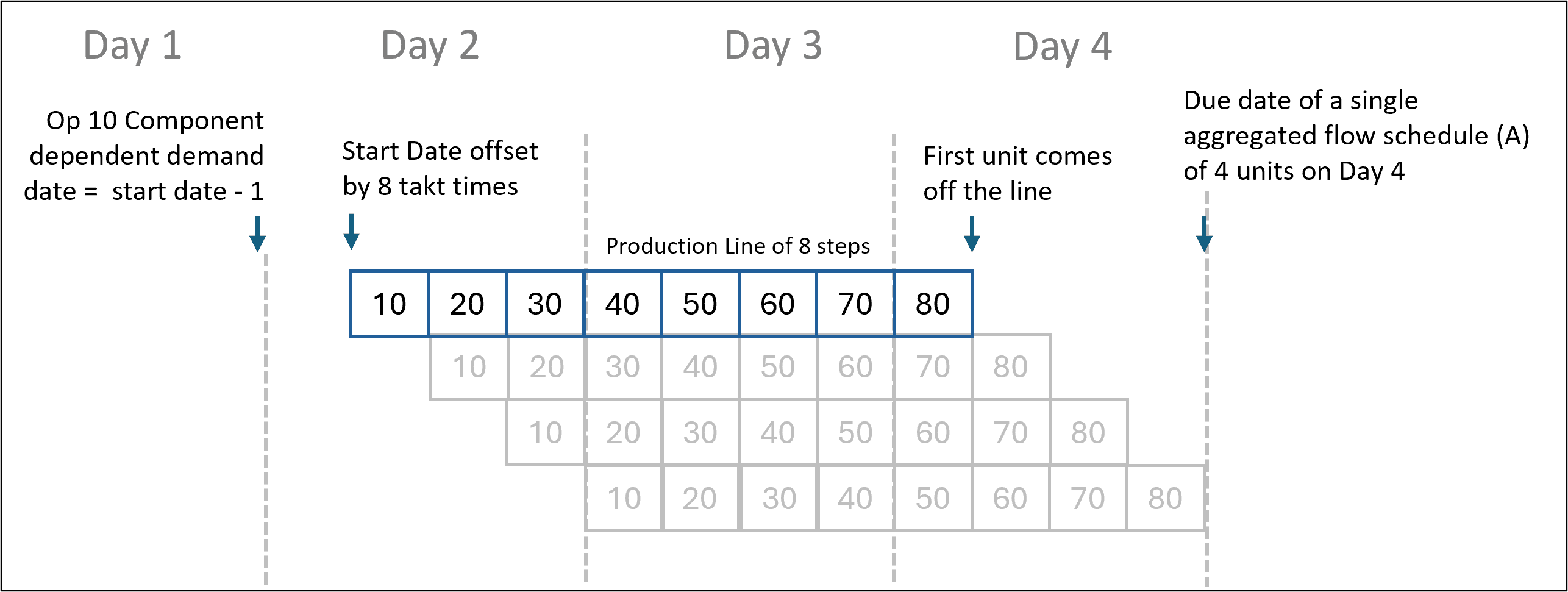

完了した操作なしのプロセス
次の図は、最初の5つのステップが1つのユニットに対して完了状態になっている状況を示しています。
1つの完了工程のプロセス
最初の5ステップの完了後、A1の新しい開始日は、残りのステップの期日および期間に基づいて計算されます。 開始日を計算する方法を次に示します:
- フロー・スケジュールの期日は、4日目の最後のスロット(23:59)と一致します。
- オープン操作は3つのみであるため、開始日は4日目の2番目のスロットです。
ノート: フロー・スケジュールA1の場合、操作10から操作50のコンポーネント要件は、コンポーネント需要とはみなされません。

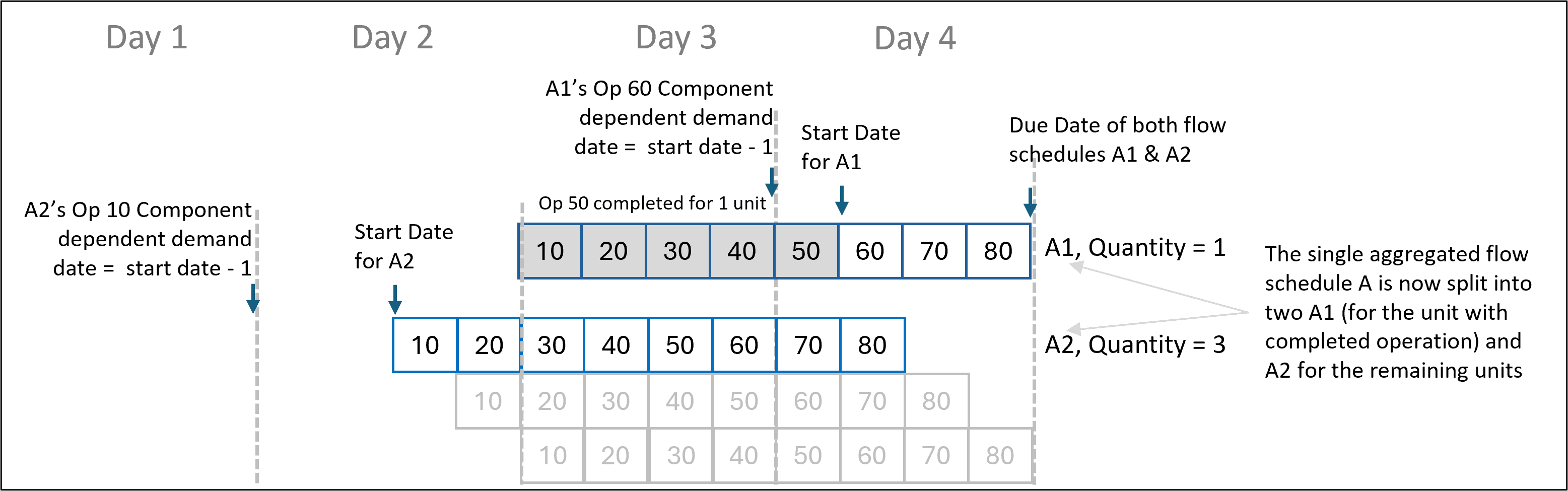

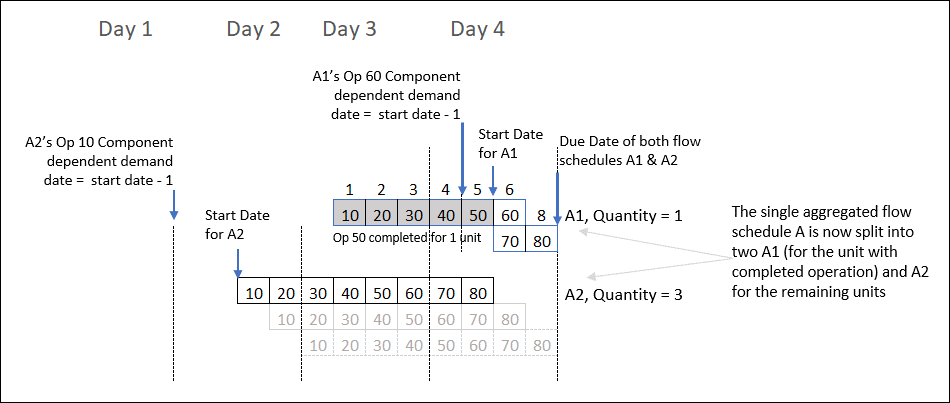

フロー・スケジュールA2の場合、開始日は次のように計算されます:
- フロー・スケジュールの期日は、4日目の最後のスロット(23:59)と一致します。
- フロー・スケジュールは3ユニット用であるため、最初のユニットは2番目のスロットのラインから外れます。
- 第1ユニットの開始日は、第4日の第2スロットから8タクト・タイム・オフセットされます。 したがって、フロー・スケジュールの開始日は2日目の3番目のスロットです。
例2: 完了した中間工程およびフロー明細ステップに明示的にマップされていない別の工程を含むプロセス
生産ラインの作業定義に、ライン上のどのステップにも関連付けられていない工程がある場合、つまり、ライン工程連番は空白(工程70は次の2番目の図にあるため)で、工程(次の工程10から50)が完了している場合、工程70は最初のステップ(最後に完了した工程の後)から開始していると想定されます。 これは、この機能の前の現在の動作であり、変更されていません。 明細内のどのステップにも割り当てられていないそのような工程は、完了としてマークできません。
フロー明細ステップに明示的にマップされていない1つの工程があるプロセス
完了工程およびフロー明細ステップに明示的にマップされていない別の工程を含むプロセス
有効化のステップ
この機能を有効化するうえで必要な操作はありません。
ヒントと考慮事項
- フロー・スケジュールの集計プロセスでは、次のエンティティに加えて、完了した工程が考慮され、同じ完了した工程を共有するフロー・スケジュールのみが集計されます: 品目と組織、作業定義、ステータス(リリース済)、納入予定日。
- たとえば、ここで説明したものと同じエンティティを持つ5つの工程を持つ2つのフロー・スケジュールがあり、最初のフロー・スケジュールの操作10が完了したが、2番目のフロー・スケジュールの操作20が完了している場合、それらは集計されません。
- ソースのライン工程連番がNULLの場合、供給計画によって1に設定されます。
- ライン工程連番が1の工程は、供給の開始時または開始時に計画されます。
- 工程のすべての構成部品需要は、供給の開始時にスケジュールされます。
- 製品完了は中間工程では許可されません。
- フロー・スケジュールでは一部完了はサポートされていません。
アクセス要件
次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。
- サプライ・チェーン・プランナ(ORA_MSC_SUPPLY_CHAIN_PLANNER_JOB)
- 資材プランナ(ORA_MSC_MATERIALS_PLANNER_JOB)
これらの権限は、この更新の前から使用可能でした。
