複数工程で完了した同じ出力に対する製品完了原価の計算

作業定義または作業オーダーの異なる工程に副産物および副産物を追加できるようになりました。また、正確な原価計算のサポートが強化されました。 副産物または副産物が工程レベルで指定されている場合、アプリケーションは作業定義で定義された原価割当基準に基づいて原価を自動的に配賦します。

標準原価計算

標準原価計算では、作業定義で副産物および副産物の複数のインスタンスとそれらの原価割当率を使用して、混合標準原価を計算するようになりました。 副産物が異なる工程で産出される作業定義の例を見てみましょう。

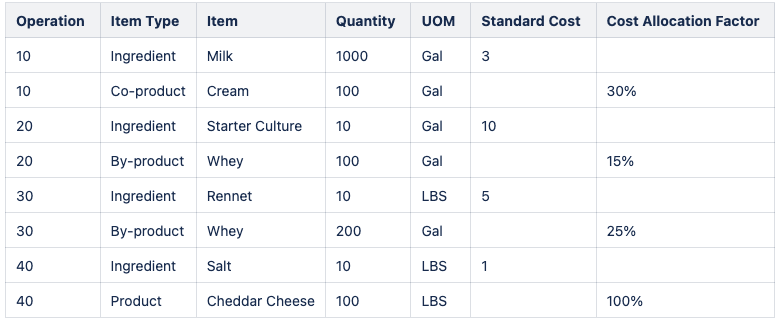

原価計算に使用する作業定義の例

原価計算に使用する作業定義の例

原価計算

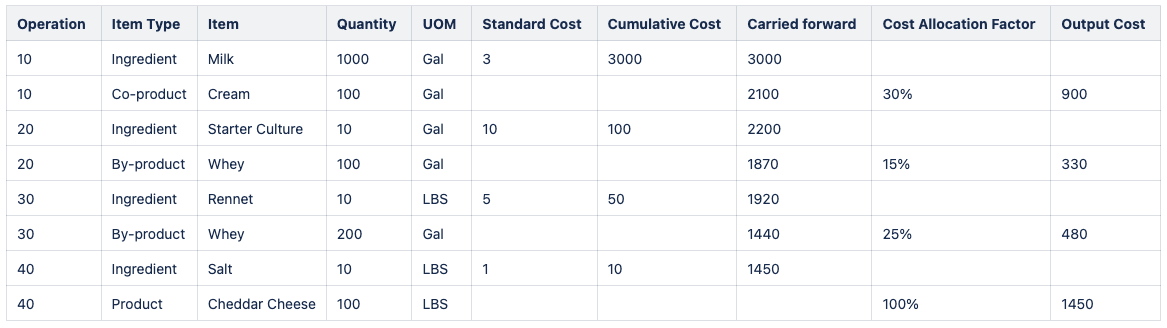

標準原価積上計算

標準原価積上計算

標準原価= 出力原価/数量

クリームの標準原価= 900/100 = $9

Wheyの標準原価= (330+480)/(100+200) = $2.7

チェダーチーズの標準原価= 1450/100 = $14.5

Wheyの両製品完了は、$2.7のこの計算済標準原価を使用して原価計算されます。

実績、平均および定期平均原価方法

暫定完了オプションを「累計仕掛残高の使用」に設定した場合、各製品完了は、その工程までの累計仕掛残高に基づいて計算されます。 ワーク・オーダーが終了すると、原価プロセッサは製品完了の単一原価を計算し、ワーク・オーダー終了時に計算された製品完了原価と原価の差異に対する製品原価調整を作成します。

これにより、総生産コストがすべての出力に適切に配分され、正確で透明性の高いコスト追跡が可能になります。 その結果、より正確な在庫評価、収益性分析の向上、複雑な製造シナリオでの業務の現実との整合性の向上を実現できます。

有効化および構成ステップ

この機能を有効化するうえで必要な操作はありません。

ヒントと考慮事項

原価配賦ファクタ基準は、異なる工程で同じ品目に対して同じである必要があります。 この検証は、作業定義を作成するとき、および作業オーダー内の異なる工程に同じ品目を追加するときに実行されます。
