あなたのアイデアがあなたの提案から届きました。Redwood: 予約済オーダー明細の計画日の上書き

以前に予約されたオーダー明細の計画出荷日または計画到着日を上書きできるようになりました。 このオプションを使用して、バックログ管理プランにまだ表示されていない新しい供給情報に基づいて日付を更新します。 オーダー明細がリリースされるか、次の回収プロセスが完了するまで、上書きされた日付は再スケジュール中に有効です。

完全予約済および一部予約済のオーダー明細について、計画出荷日、計画到着日および計画出荷方法を上書きできます。 ただし、計画出荷元組織を上書きしたり、予約済オーダー明細の入力属性を編集することはできません。

計画日を上書きする予約済オーダー明細を選択します。 「バックログ分析」UIで予約済数量を確認できます。 次に、編集アイコンをクリックします。

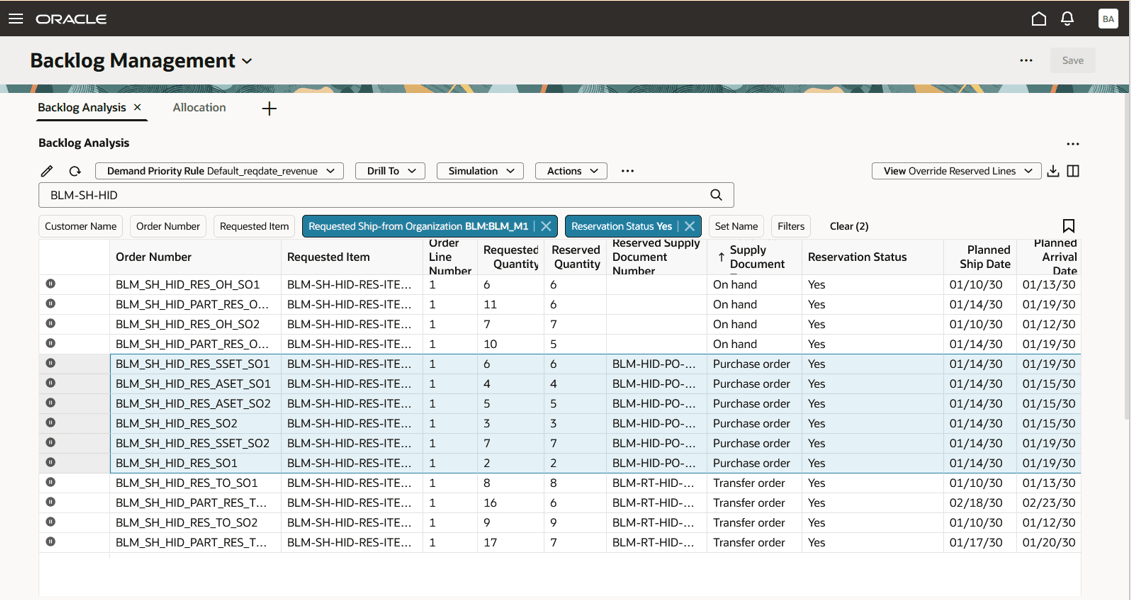

上書きする予約済明細の選択

上書きする予約済明細の選択

オーダー属性ドロワーで、上書きされた計画出荷日または計画到着日を入力し、「適用」をクリックします。

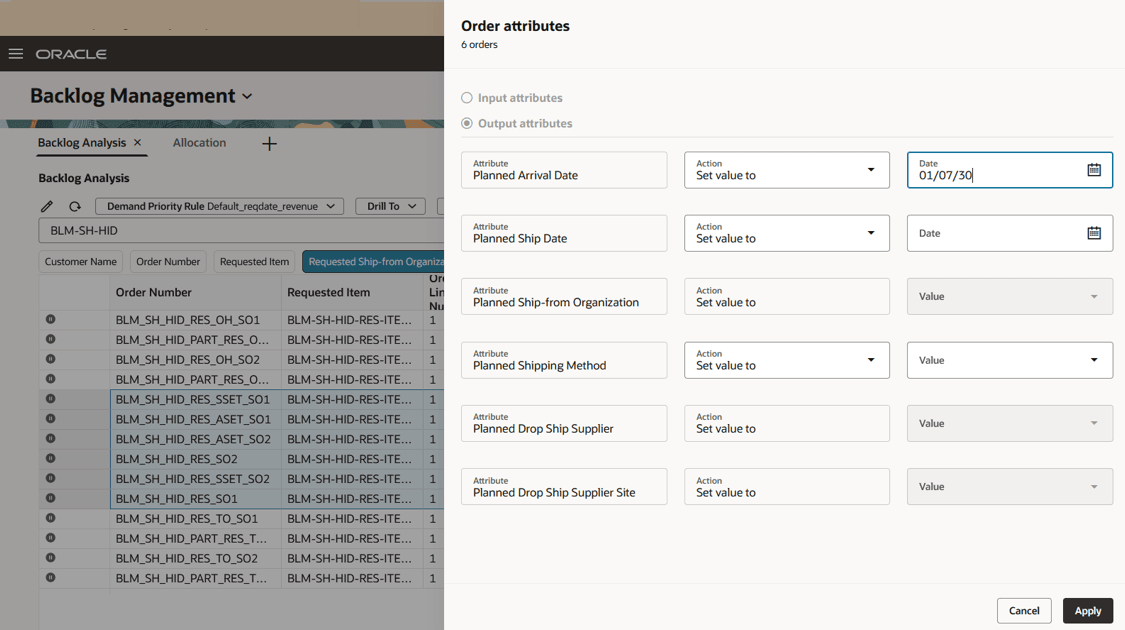

計画日の上書き

計画日の上書き

上書き後、影響を受ける受注行では、最初の列に上書きアイコンが表示されます。 次に、バックログ計画を実行し、バックログ計画の結果を保存します。

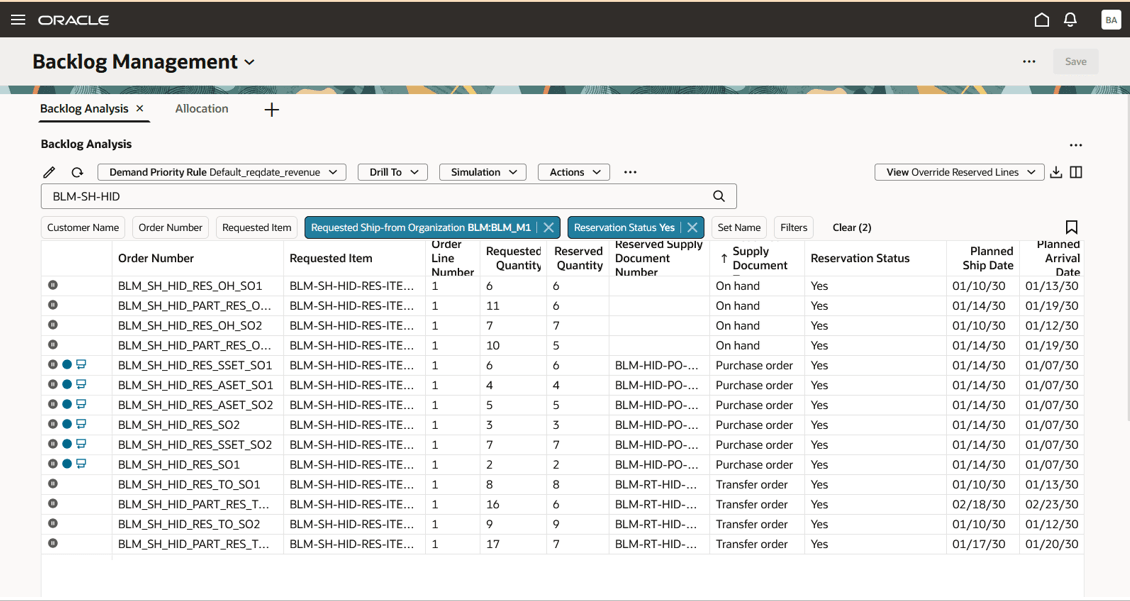

上書き予約済オーダー明細

上書き予約済オーダー明細

予約済オーダー明細の上書きされた計画日は、オーダー管理システムにリリースできます。 バック・トゥ・バック・オーダー明細の上書き日をOracle Fusion Cloud Order Managementにリリースすると、基礎となる予約済供給期日もそれぞれのシステムで自動的に更新されます。 たとえば、購買オーダー、作業オーダーおよび転送オーダーなどの基礎となる供給の期日が、それぞれOracle Fusion Cloud Purchasing、Oracle Fusion Cloud ManufacturingおよびOracle Fusion Cloud Inventoryで更新されます。

たとえば、購買オーダーに予約されたバック・トゥ・バック品目の予約済販売オーダー明細の計画出荷日を上書きします。
この例に示すデータには、次の重要なポイントが適用されます。

  • システム日付(計画実行日): 2030年1月7日
  • リクエスト・タイプ: 出荷
  • バック・トゥ・バック品目の受注明細は発注に予約されています
  • 発注の期日: 2030年1月28日
  • 後処理リードおよびピッキング-梱包リード・タイムが設定されていません
  • 日付2030年1月7日(月曜日)

バックログ管理によって最初に計画された計画出荷日は、2030年1月28日です。 これは、収集されたデータの購買オーダー期日に基づきます。

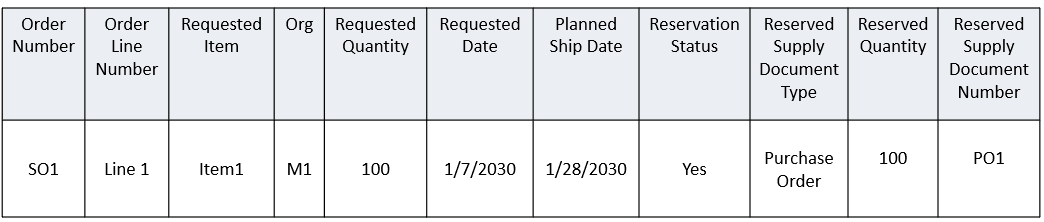

バックログ管理により当初計画された予約バック・トゥ・バック販売オーダー明細

当初バックログ管理により計画された予約バック・トゥ・バック受注明細

サプライヤとの内部ディスカッションに基づいて、購買オーダーは2030年1月14日の早い時期に到着する予定です。 計画出荷日を2030年1月14日に上書きし、バックログ・プランを実行します。 バックログ・プランの実行後、オーダーは上書きされた計画出荷日に計画され、計画到着日は要求出荷元組織から顧客への移動時間に基づいて自動的に計算されます。

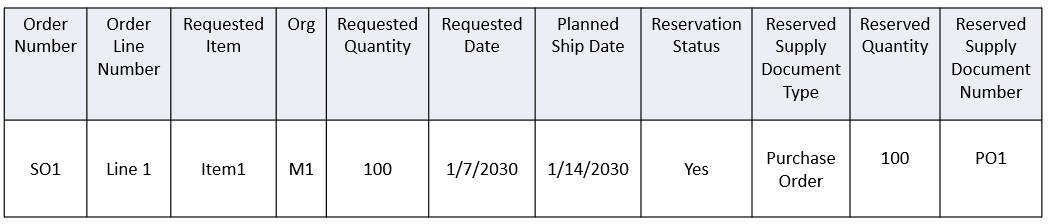

上書き後に計画された予約バック・トゥ・バック販売オーダー明細

上書き後に計画された予約バック・トゥ・バック販売オーダー明細

バックログ・プランニング結果をOracle Order Managementにリリースできるようになりました。 リリース後、Oracle Order Managementで受注明細の予定日が2030年1月14日に更新され、対応する予約供給購買オーダーの期日が2030年1月14日に自動的に更新されます。

有効化および構成ステップ

この機能を有効にするには、オプトインUIを使用します。 手順は、この文書の「新機能のオプションの取込み」の項を参照してください。

オファリング: サプライ・チェーン・プランニング

ヒントと考慮事項

Redwood: 予約済オーダー明細の計画日の上書き機能を使用する場合は、その親機能であるオーダー・バックログ管理にオプト・インする必要があります。 この親機能をすでにオプト・インしている場合、再度オプト・インする必要はありません。

使用可能な状態で提供される機能: 顧客による利用準備完了

その他のヒントと考慮事項:

  • 基礎となる予約済供給の期日は、バック・トゥ・バック・オーダーについてのみ、対応するOracle Fusionシステムで自動的に更新されます。
  • インラインまたは一括編集用に予約済および非予約済の受注明細の両方を選択した場合、上書きできるのは計画出荷日、計画到着日および計画出荷元情報のみです。
  • 予約されていないオーダー明細の計画日を上書きする場合、計画出荷元組織または計画直接出荷サプライヤを上書きする必要はありません。
  • 予約済オーダー明細の計画日は、Redwoodユーザー・エクスペリエンスでのみ上書きできます。

主なリソース

  • 「サプライ・チェーン・プランニング」作業領域の詳細は、次の25Bサプライ・チェーン・プランニング機能について、クラウド・アプリケーション・レディネスのコンテンツを参照してください:
    • Redwood: 新規ユーザー経験を使用したバックログの分析および再計画

アクセス要件

次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。

  • 「バックログ管理」作業領域のモニター(MSC_MONITOR_BACKLOG_MANAGEMENT_WORK_AREA_PRIV)
  • バックログ・プランの作成(MSC_CREATE_BACKLOG_PLAN_PRIV)

これらの権限は、この更新の前から使用可能でした。 次のサイトレベルのプロファイルを有効にする必要があります:

  • Redwoodバックログ管理ページ使用可能(ORA_MSC_BACKLOG_MANAGEMENT_REDWOOD_ENABLED)
