総取引のProject Costing修正
プロジェクト関連トランザクションの原価修正は、直接費、間接費または総コストとして分類して生成します。
ビジネス上の利点:
プロジェクト会計担当は、プロジェクトの直接費および総コストについて正確にレポートできます。
有効化および構成ステップ
間接費計算関連トランザクションの原価修正を適切に処理するには、Oracle Project ManagementおよびOracle Joint Venture Managementで次の構成を完了します。 この設定により、プロジェクト会計担当はProject Costingで間接費計算金額の原価調整を正確に追跡できるため、正確な予算編成と資産計上が確実に行われます。
Oracle Fusion Joint Venture Managementトランザクション・ソースに対してOracle Project ManagementのJVパートナ払戻文書を構成するには、次のステップを実行します。
- 「設定および保守」で、「プロジェクト財務管理」オファリングの「Project Costingベース」を選択します。
- 「Project Costing Base(プロジェクト原価計算ベース)」タスク領域で、「Show - All Tasks(表示- すべてのタスク)」をクリックし、「Manage Project Transaction Sources(プロジェクト・トランザクション・ソースの管理)」タスクを選択します。
- Oracle Fusion Joint Venture Managementトランザクション・ソースにアクセスします。

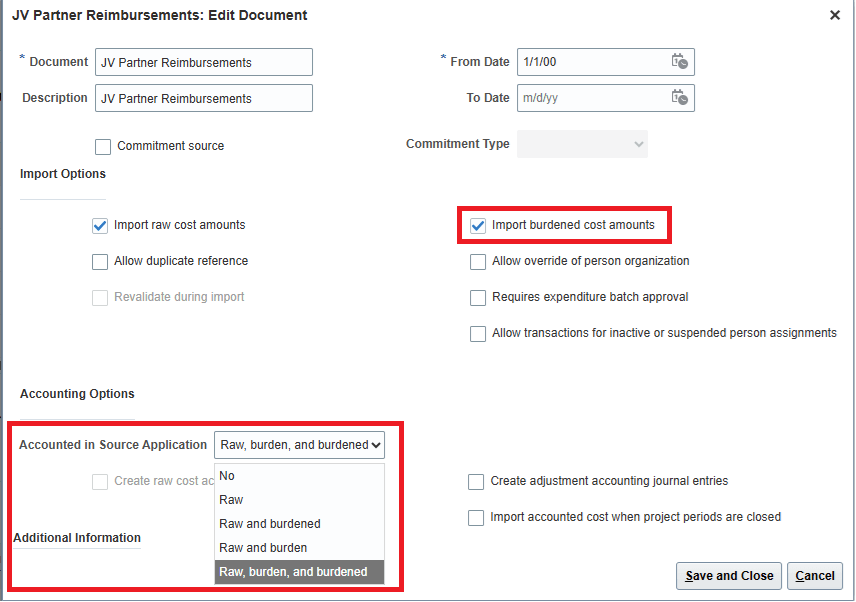

- 「ドキュメント」領域で、JVパートナ払戻ドキュメントを選択し、「編集」をクリックして次のオプションを選択します。
- インポート・オプション 総コスト金額のインポートの選択
ノート:このオプションをこのトランザクション・ソース文書に対して有効にすると、間接費計算をサポートするすべての合弁企業アプリケーションおよび関連プロセスの機能が有効になります。
- ソース・アプリケーションで計上されました。 Project Costingのプロジェクト・タイプの間接費計算設定に従ってオプションを選択します。
- 直接費および総コスト
- 直接費および間接費
- 未処理、間接費および総コスト

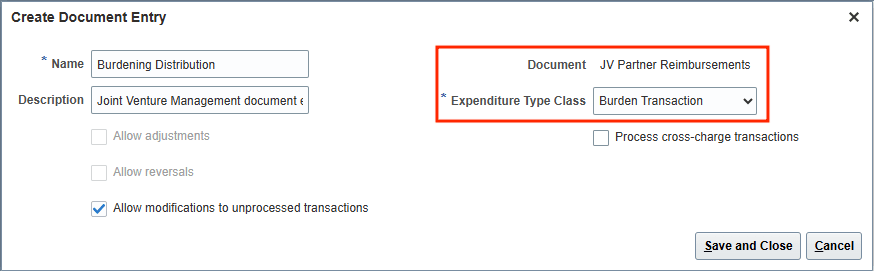

- 「文書入力」領域で、「作成」をクリックし、間接費計算用の文書入力を追加します。 支出タイプ区分については、「間接費取引」を選択してください。
- 「保存してクローズ」を選択します。
次のステップを実行して、間接費計算関連トランザクションのコスト修正のプロジェクト上書きを指定します。 これにより、プロジェクト会計担当はProject Costingで間接費計算金額の原価調整を正確に追跡できます。
- 「設定および保守」で、「財務」オファリングの「合弁企業管理」を選択します。
- 「Manage Joint Venture System Options(合弁企業システム・オプションの管理)」タスクを選択します。
- 「合弁企業システム・オプション」で、「開始」を選択し、右側の「プロジェクト情報」を選択します。

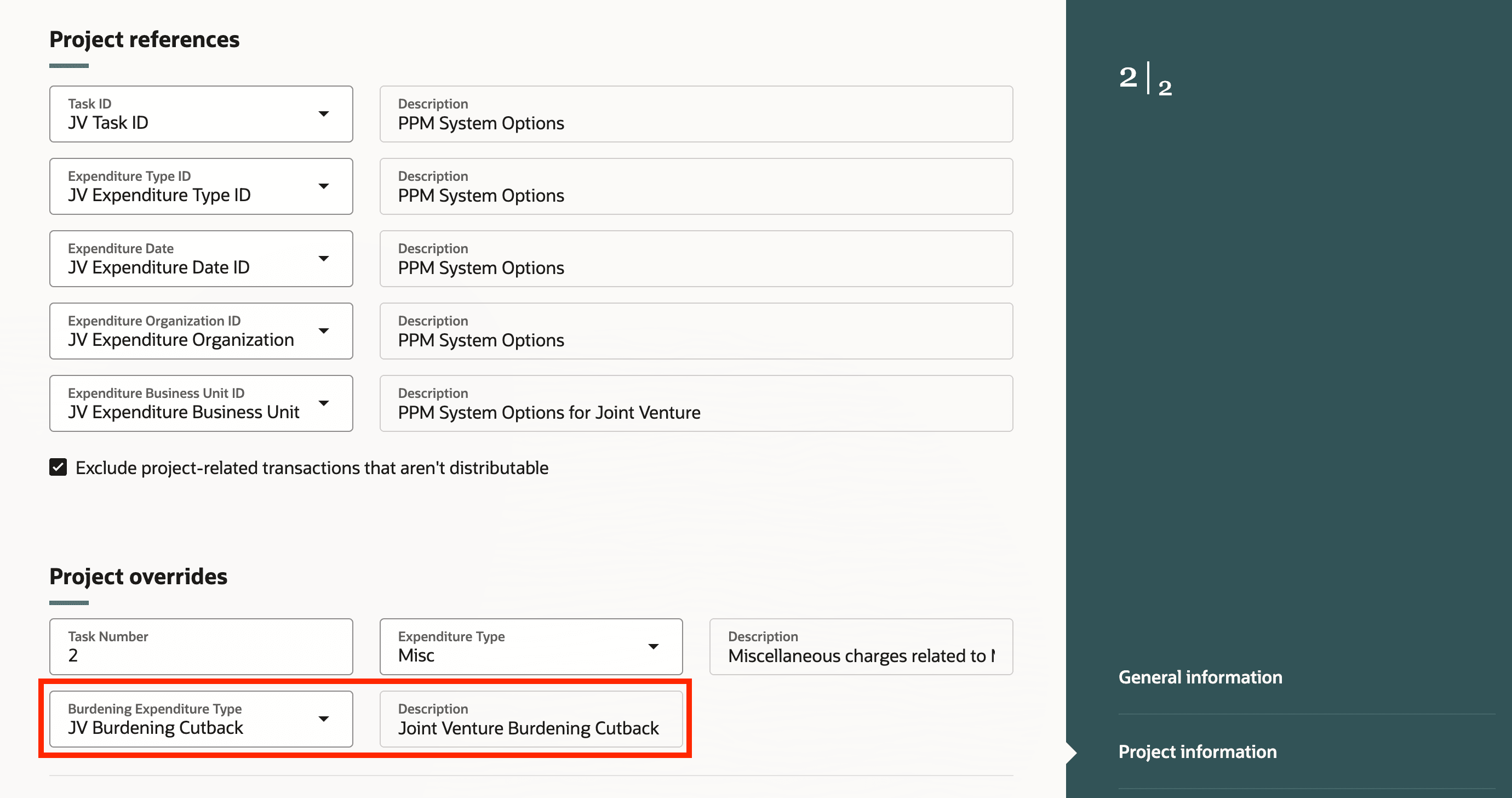

- 「プロジェクト上書き」セクションで、「間接費計算支出タイプ」フィールドで間接費計算のプロジェクト上書きを選択します。

ヒントと考慮事項
合弁企業管理の間接費計算トランザクションの識別には、正確なパートナ請求および資産計上のための次の会計区分を含める必要があります。
- BURDENED_COST
- BURDENED_COST_CLEARING
- BURDEN_COST
主なリソース
詳細は、次を参照してください。
- 合弁企業管理の実装ガイドおよび
- 合弁企業管理の使用ガイド。
デモ:
- Project Costing Adjustments for Burdened Transactionsのリリース・レディネス・トレーニングをご覧ください。
アクセス要件
アクセスに必要な権限は、「合弁企業アプリケーション管理者」ロールの一部として含まれる「合弁企業システム設定の管理」です。
「合弁企業配分の作成」プロセスの実行に必要な権限は、「合弁企業会計担当」ロールの一部として含まれる「Project Costing入力の作成」です。
