パラレル操作のスケジュールと実行
それぞれの作業定義に工程依存が定義されている場合は、作業オーダー工程をパラレルおよび重複してスケジュールできるようになりました。 これにより、ワーク・オーダーの製造期間全体が短縮され、生産スケジュールがより効率的になります。
「パラレル操作の有効化」オプションを選択してSCM実行で作業定義を定義する場合は、開始から開始および終了から開始までの操作の依存関係を指定できます。 これらの依存性により、複数のパラレル操作ストリームを作成できます。 この作業定義から作成された作業オーダーは、これらの工程依存性を継承します。
工程連番内のすべての工程- 生産資源連番は、引き続き線形方式で順次計画されます。 操作リソース・シーケンスが複数ある2つの操作AおよびBについて考えてみます。 このような操作は、Aが前の操作で、Bが次の操作である操作の依存関係を使用してSCM Executionで定義され、依存関係のタイプに応じて次の制約に変換されます。
- 依存性タイプ= 開始から開始:
工程Aの最初の工程生産資源連番は、工程Bの最初の工程生産資源連番の開始前に開始する必要があります。 - 依存タイプ= 終了- 開始:
工程Aの最後の工程生産資源連番は、工程Bの最初の工程生産資源連番の開始前に終了する必要があります。
次のように、これらの4つの操作間の4つの操作および依存関係タイプを含む作業定義の例を考えてみます。
操作依存性
| 前のオペレーション・シーケンス | 次のオペレーション・シーケンス | 依存関係タイプ |
|---|---|---|
| 10 | 20 | 終了から開始 |
| 10 | 30 | 終了から開始 |
| 20 | 30 | 開始から開始 |
| 20 | 40 | 終了から開始 |
| 30 | 40 | 終了から開始 |
これは、赤の曲線は開始から開始への依存関係を示し、その他はすべて終了から開始への依存関係を示します。

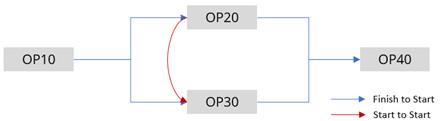

操作依存性のビジュアル化
Production Schedulingでは、(工程連番だけでなく)工程生産資源連番をスケジュールするため、例を展開し、前述の工程連番に次のような工程生産資源連番が含まれているとします。
工程生産資源連番
| 工程連番 | 工程生産資源連番 |
|---|---|
| 10 | 10, 20 |
| 20 | 10, 20, 30 |
| 30 | 10, 20 |
| 40 | 10, 20 |

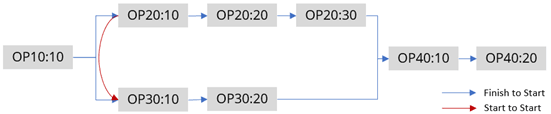

この結果、図に示すように、操作リソース・シーケンス間の依存関係が発生します。赤色の曲線は、開始から開始への依存関係を再び示し、その他はすべて終了から開始への依存関係を示します。

操作依存性のビジュアル化
この例では、スケジュールの計算時に、次の工程リソース順序の依存性と優先度制約が考慮されます。
- OP10:10は、OP20:10とOP30:10の両方の開始がスケジュールされる前に終了するようにスケジュールする必要があります。
- OP30:10は、OP20:10の開始がスケジュールされた後に開始するようにスケジュールする必要があります。
- OP20:20の開始がスケジュールされる前に、OP20:10の終了をスケジュールする必要があります。
- OP20:30の開始がスケジュールされる前に、OP20:20の終了をスケジュールする必要があります。
- OP30:20の開始がスケジュールされる前に、OP30:10の終了をスケジュールする必要があります。
- OP40:10は、OP20:30とOP30:20の両方が終了するようにスケジュールされた後に開始するようにスケジュールする必要があります。
- OP40:20の開始がスケジュールされる前に、OP40:10の終了をスケジュールする必要があります。
Production Schedulingでは、生産資源生産能力と可用性、資材有効数量制約などの他の制約に加えて、これらの優先制約が考慮されます。 さらに、制約モードなどのリソース・パラメータや、事前構築のリラックス・アップストリーム・リソースなどの拡張スケジュール・オプションも、特定のリソースに対する操作のスケジュール方法に影響します。
したがって、工程生産資源が隣接して(終了から開始の場合は)スケジュールされていないか、同時に開始するようにスケジュールされていない(開始から開始の場合は)可能性がありますが、その間に分割時間がある場合があります。 ただし、すべての場合において、依存関係から導出された実際の制約が尊重されます。
有効化および構成ステップ
この機能を有効にするには、オプトインUIを使用します。 手順は、この文書の「新機能のオプションの取込み」の項を参照してください。
オファリング: サプライ・チェーン・プランニング
ヒントと考慮事項
「パラレル操作のスケジュールおよび実行」機能を使用する場合は、その親機能であるProduction Schedulingにオプト・インする必要があります。 この親機能をすでにオプト・インしている場合、再度オプト・インする必要はありません。
Supply Planningでは現在の更新で作業定義工程の依存関係がまだ考慮されないため、Supply Planningの計画オーダーに属する工程は、引き続き線形かつ順次スケジュールされることに注意してください。
SCM作業定義での関連設定の詳細は、「製造作業オーダーでのパラレル操作の計画、スケジュールおよび実行」の「新機能」の項を参照してください。
アクセス要件
この権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。
- 生産スケジュールの編集(MSC_EDIT_PRODUCTION_SCHEDULE_PRIV)
この権限はこの更新より前に使用可能でした。
