作業オーダーのルールベースの作業定義の作成

プロセス産業では、使用される生産レシピはバッチのサイズによって異なる場合があります。 たとえば、大規模なバッチを異なる機材で処理できます。 入力成分と出力製品の比率は異なる場合があります。 以前は、これらのニュアンスをOracle Manufacturingで定義できました。 Oracle Fusion Cloud Supply Planningでは、これらの作業定義が採用されるようになりました。 指定したバッチ数量に対して適切な作業定義が自動的に選択され、適切な原料のスケーリングおよび出力計算が確実に行われます。

Oracle Manufacturingでは、複数の作業定義を定義して、異なるバッチ・サイズ範囲に基づいて同じ製品を作成できます。 これらのルールにより、プロセス製造作業オーダーを使用して、最適な作業定義を適用し、実行システムを推進できます。

適格なプロセス作業定義を選択して、計画オーダー・バッチ数量およびバッチ・サイズ範囲に基づいて計画オーダーを作成できます。 たとえば、プロセス作業定義の最小バッチ数量と最大バッチ数量です。 最小数量範囲と最大数量範囲に基づいて適格な作業定義が複数ある場合、Supply Planningでは、生産優先度が最も高い作業定義(最小の数値の優先度番号)が選択されます。

重要:

  • この機能は、プロセス製造作業定義でのみサポートされています。

  • プロセス製造作業定義は、品目構成なしで、品目構成を使用して、またはFormulaを使用して定義できます。

  • この機能は、ノーショナル・バッチ数量に対してのみサポートされています。 物理バッチ数量はサポートされていません。

  • この機能は、制約付き供給プランでのみサポートされています。

  • 最小および最大バッチ数量範囲が作業定義で定義されていない場合、Supply Planningはこの更新の前もって計画を続行します。

ユース・ケース1

出力項目RA_CHEESEについて考えてみます。 この品目に対して定義されたプロセス作業定義は次のとおりです。

アイテムの作業定義 RA_CHEESE

作業定義名 生産優先度 最小バッチ数量 最大バッチ数量
RA_PRWD1 1 100 500
RA_PRWD2 2 300 1000
RA_PRWD3 3

出力数量とバッチ数量の比率は1です。 つまり、100ユニットの需要がある場合、供給計画では計画オーダー100とバッチ数量100が提示されます。

このユース・ケースでは、日付1に10ユニットの需要がある場合、Supply Planningによって数量10のオーダーと計画バッチ数量10が作成されます。 Min-Max範囲がそれぞれ100-500および300-1000であるため、生産優先度1および2の作業定義は、このオーダーを履行する資格がありません。 この場合、最小および最大バッチ数量範囲が定義されていないため、生産優先度3の作業定義RA_PRWD3が計画オーダー作成に選択されます。

5日目に、数量200の別の販売オーダーがあるとします。 この需要を履行するために、Supply Planningでは、バッチ数量200がMin-Max範囲内にあり、優先度が高く、時間どおりに需要を履行できるため、作業定義RA_PRWD1が選択されています。

日付7の場合、数量400の別の受注があります。 適格な作業定義には、計画バッチ数量400のRA_PRWD1、RA_PRWD2およびRA_PRWD3の3つがあります。

  • 供給計画では、作業定義RA_PRWD1が選択されます(優先度が最も高いため、時間どおりに需要を満たすことができる場合)。
  • 作業定義RA_PRWD1の使用にリソース制約または資材制約があり、日付7の需要を満たせない場合、計画では次に優先度の高い作業定義(つまり、時間どおりに需要を満たすことができる場合はRA_PRWD2)が検索されます。

ユース・ケース2

アイテムRA_CHEESEのバージョン・レベルで定義された最小数量および最大数量を持つプロセス作業定義を検討します。 このユース・ケースでは、作業定義RA_WD1 (本番優先度1)に2つのバージョンがあります。 バージョン1は2025年1月1日から2025年8月31日までアクティブであり、バージョン2は2025年9月1日からアクティブです。

作業定義 RA_WD1

作業定義名  生産優先度 バージョン 開始日 終了日 最小バッチ数量 最大バッチ数量
RA_WD1 1 1 01-Jan-2025 31-Aug-2025 100 250
RA_WD1 1 2 01-Sep-2025   250 700

作業定義RA_WD2 (本番優先度2)には、同じ項目RA_CHEESEに対して2つのバージョンがあります。 バージョン1は2025年1月1日から2025年12月31日までアクティブであり、バージョン2は2026年1月1日からアクティブです。

作業定義 RA_WD2

作業定義名 生産優先度 バージョン 開始日 終了日 最小バッチ数量 最大バッチ数量
RA_WD2 2 1 01-Jan-2025 31-Dec-2025 100 300
RA_WD2 2 2 01-Jan-2026   300 700

品目RA_CHEESEに対して、2025年9月15日に200ユニットの受注があります。 供給計画では、2025年9月15日に制約(バッチ数量=200)がないと仮定して、200ユニットの計画オーダーが作成されます。

この計画オーダーの場合、適格な作業定義はRA_WD2 (生産優先度2)です。これは、2025年9月15日、RA_WD1 (生産優先度1)のMin-Maxバッチ数量範囲が250-700で、バッチ数量が200の場合は範囲外であるためです。 供給計画では、バージョン1が有効性およびMin-Maxバッチ数量基準を満たすため、作業定義RA_WD2を選択してこの計画オーダーをさらに進行します。

ユース・ケース3

次の設定について考慮します:

  • 項目: RA_ASSY
  • 最小オーダー数量: 60
  • 最大オーダー数量: 150

作業定義は次のとおりです。

アイテムの作業定義 RA_ASSY

作業定義名 生産優先度 バッチ数量 出力数量 最小バッチ数量 最大バッチ数量
WD1 1 400 200 200
WD2 2 200 100 1 200

作業定義WD1は、使用量が1単位/時間で、日次可用性が30時間であるリソースR1を使用します。

作業定義WD2は、使用量が1単位/時間で、日次可用性が30時間であるリソースR2を使用します。

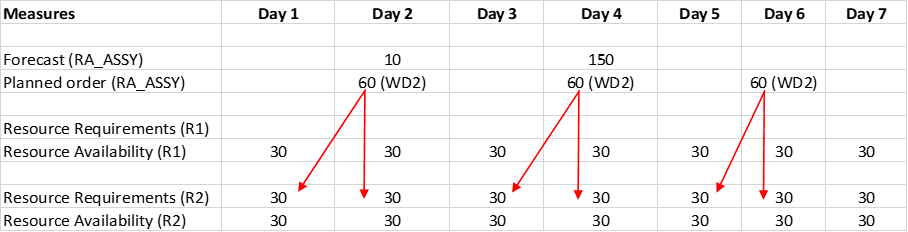

「生産資源生産能力の強制」制約を使用してECC計画を実行した後の供給と需要、および生産資源所要量の図を次に示します。

資材および生産資源計画

資材および生産資源計画

このユース・ケースでは、最小オーダー数量が60で、リソースの可用性が1日当たり30ユニットであるため、供給計画では内部積上プログラムによってリード・タイムが2日として計算されています。 供給計画では、リード・タイムが60ユニットの計画オーダーが作成されます。

出力数量に対するバッチ数量の割合は2:1です。 日付2には数量10の需要があり、リード・タイムは2日であるため、計画オーダー60はバッチ数量120で作成されます。 このバッチ数量は作業定義WD2の範囲内にあるため、この計画オーダーにWD2が選択され、リソースR2のリソース要件が生成されます。

日付4には、数量150に対する別の需要があります。 リード・タイムは2日であるため、供給計画では60ユニットの複数の計画オーダーが生成されます。 リソースR2は制約であり、リソース容量を強制するため、この需要は遅延して満たされます。 作業定義選択ルールのため、リソースR1のリソース可用性を使用できません。

作業定義

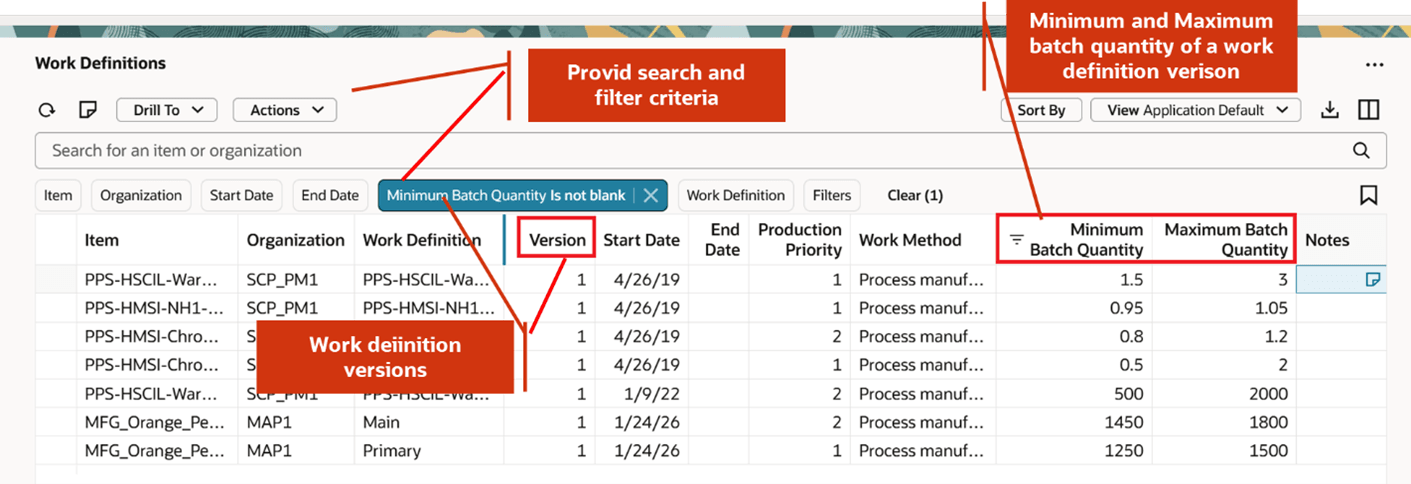

プロセス作業定義のバージョン詳細を表示するために、この機能の一部として新しいビジュアライゼーション作業定義が導入されました。 このビジュアライゼーションでは、作業定義、作業定義の生産優先度、そのバージョンの開始日と終了日、および各バージョンに定義されている最小バッチ数量と最大バッチ数量を表示できます。

作業定義ビジュアライゼーション

作業定義ビジュアライゼーション

このビジュアライゼーションの値は編集できません。 このビジュアライゼーションを編集して、最小および最大バッチ数量を変更することはできません。

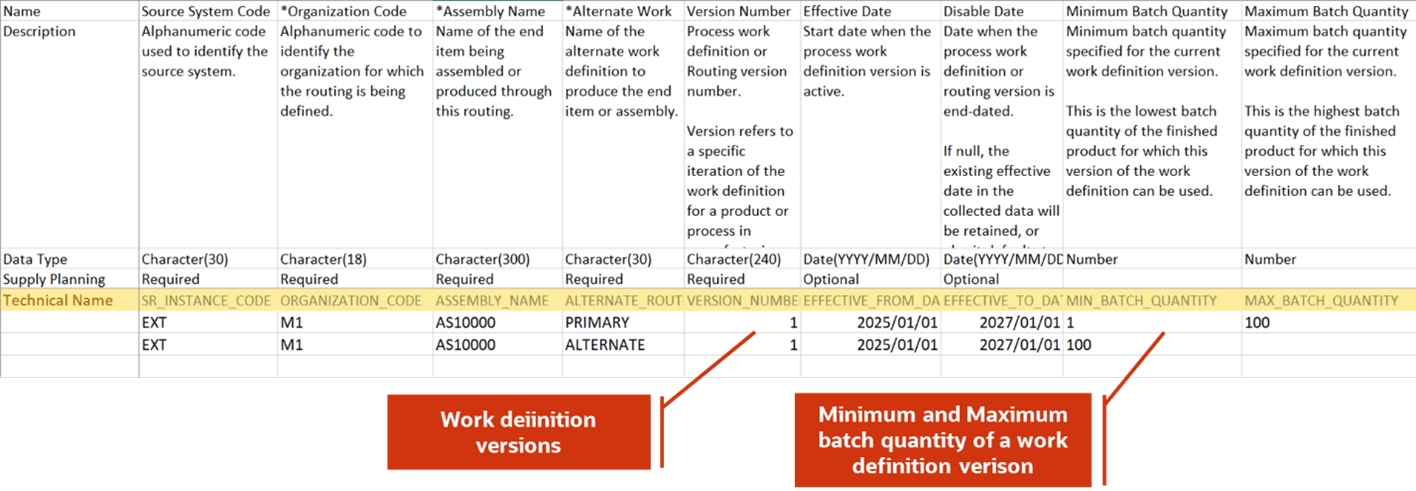

外部システムの作業定義バージョンのアップロード

プロセス作業定義のバージョン詳細をアップロードするために、新しいタブRoutingVersionsが既存のテンプレートScpRoutingsImportTemplate.xlsmに追加されました。

RoutingVersions FBDI

RoutingVersions FBDI

有効化および構成ステップ

この機能を有効化するうえで必要な操作はありません。

ヒントと考慮事項

  • この機能は、供給プランと需要プランと供給プランの両方でサポートされています。
  • 最小および最大バッチ数量範囲の設定が正しくないために、計画オーダーの作成に適格な作業定義がない場合、供給プランニングでは、最小バッチ数量および出力製品の作業定義全体の最大バッチ数量範囲から、生産優先度が最も高い最も近いバッチ数量がピックされます。
  • 新しいビジュアライゼーション「作業定義」には、バージョン詳細のないショップ型およびフローの作業定義のヘッダー情報も含まれています。

アクセス要件

次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。

  • 「供給プランニング」作業領域のモニター(MSC_MONITOR_SUPPLY_PLANNING_WORK_AREA_PRIV)
  • スナップショットでのプランの実行(MSC_RUN_PLAN_WITH_SNAPSHOT_PRIV)
  • プランの編集(MSC_EDIT_PLANS_PRIV)

これらの権限は、この更新の前から使用可能でした。
