製造生産ライン・カレンダを考慮した計画
複数の生産ラインを持つ製造工場では、シフト・スケジュールを生産ラインごとに変更することで、シフト需要を満たすために生産をスケール・アップおよびスケール・ダウンする場合があります。 Oracle Manufacturingでは生産ラインに異なるカレンダを割り当てることができ、Oracle Supply Planningでは、各生産ラインに関連付けられた特定のカレンダ制約およびスケジュールを考慮して、生産プランが適切に計算されます。
生産ラインには、製造製品の生産能力が定義されています。 製品構成は、需要と生産の制約の影響を受けます。 計画担当者は、顧客の需要シグナルに基づいて毎日の生産をスケジュールし、長期的なサプライヤ交渉やその他のビジネス・ニーズをサポートするために、コンポーネントおよびサブアセンブリの資材要件に関するインサイトを得たいと考えています。 これは、日々の補充でカンバン技術を使用する場合でも必要です。 また、計画担当者は、生産ラインの問題の可能性を示すオーバーキャパシティの状況を予測することを目指しています。
生産ライン固有のカレンダに関する計画により、計画者は、組織の製造カレンダとは異なる可能性がある生産ラインの可用性に従って計画できます。
ユーザーは、ワーク・センター内の日付範囲が異なる1つ以上のカレンダを指定して、工場レベルの生産カレンダを上書きできます。 これにより、Oracle Fusion Cloud Supply Chain Executionでシフト、リソース容量および可用性のバリエーションをモデル化できます。 計画とスケジューリングでは、生産ライン・レベルでこれらの細かいバリエーションを組み込んだ生産能力の可用性を考慮できます。
生産ライン・カレンダ

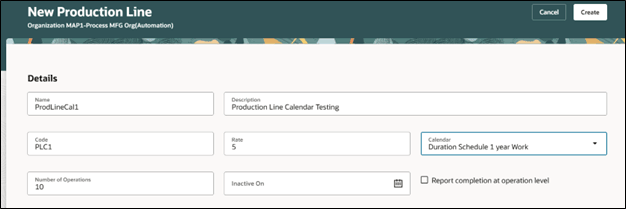

生産ライン・カレンダは、製造モジュールの「新規生産ライン」ページで定義されます。

新規生産ライン・ページ
Supply Planningでの生産ライン・カレンダ

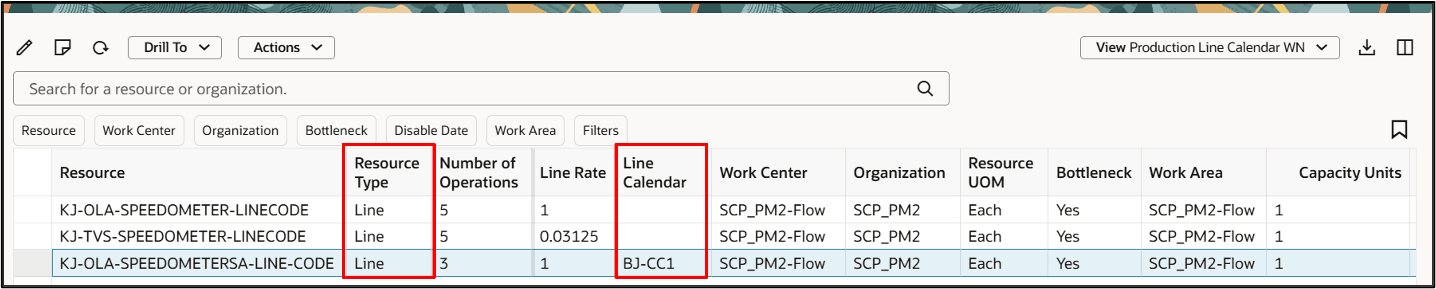

「リソース」ページに「明細カレンダ」という名前の新しい列があります。
- 「明細カレンダ」列は、プランおよびプラン入力で使用可能であり、編集できません。
- 生産ラインは、「生産資源タイプ」が「明細」のリソースです。

リソース・ページの明細カレンダ列
ノート:生産ライン固有のカレンダに関するプランニング・プロセスの動作は、リソース固有のカレンダと同じです。
例1

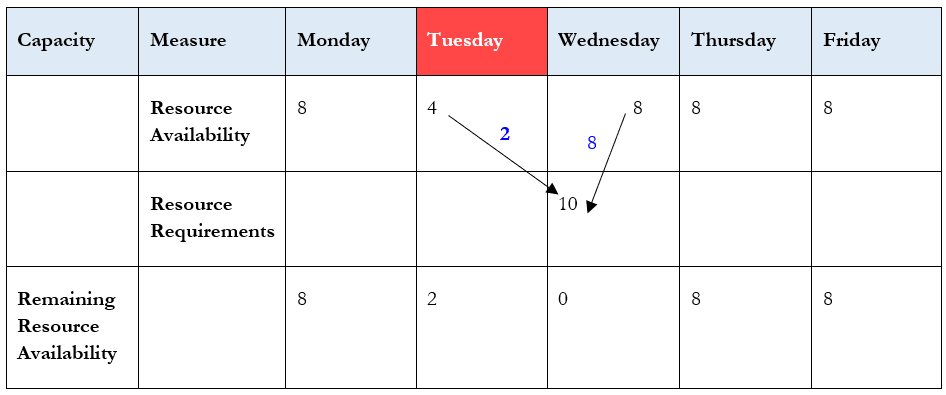

この例では、火曜日は製造組織カレンダの非稼働日ですが、リソースを含むワーク・センターにワーク・センター固有のカレンダがあり、4時間の半分のシフトが火曜日にスケジュールされています。
容量は火曜日に残ります。 計画エンジンでは、水曜日の使用可能生産能力が消費され、必要に応じて遡って火曜日の使用可能生産能力が消費されます。

リソース可用性に対するリソース・カレンダの影響
水曜日の10時間のリソース要件は、次の日のリソース可用性によって満たされます。
- 水曜日:8時間
- 火曜日:2時間
ノート:いずれの場合も、計画オーダー開始日は非稼働日の前の最初の営業日になります。
この例では、計画オーダー開始日は月曜日の23:59で、計画オーダー終了日は水曜日の23:59です。

例2 - 制約なしSupply Planning
この例は前の例と似ていますが、制約なし供給計画(USP)を使用しています。

制約なしSupply Planningでのリソース可用性に対するリソース・カレンダの影響
水曜日の22時間のリソース要件は、次の日のリソース可用性によって満たされます。
- 月曜日:8時間
- 火曜日:4時間
- 水曜日:8時間
ノート: 水曜日は2時間過負荷です。
この例では、計画オーダー開始日は月曜日の23:59で、計画オーダー終了日は水曜日の23:59です。

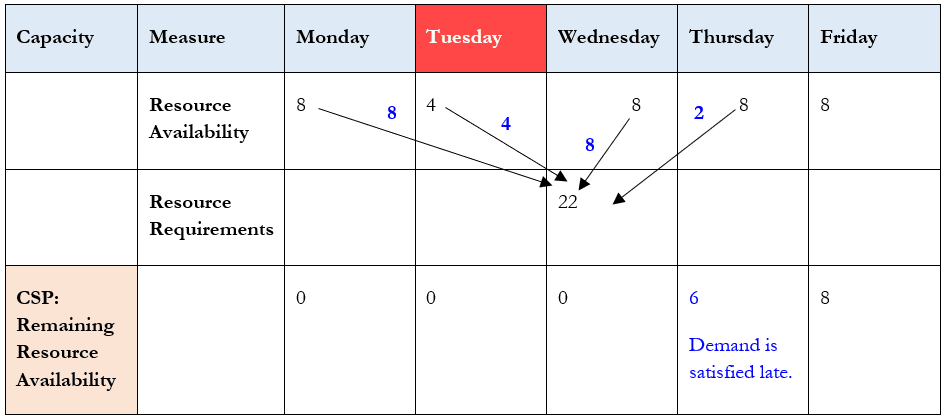

例3 - 制約付きSupply Planning
この例は以前の例と似ていますが、制約付き供給計画(CSP)を使用しています。

制約付きSupply Planningでのリソース可用性に対するリソース・カレンダの影響
水曜日の22時間のリソース要件は、次の日のリソース可用性によって満たされます。
- 月曜日:8時間
- 火曜日:4時間
- 水曜日:8時間
- 木曜日:2時間
ノート:需要は木曜日の遅く満たされます。
この例では、計画オーダー開始日は月曜日の23:59で、計画オーダー終了日は木曜日の23:59です。

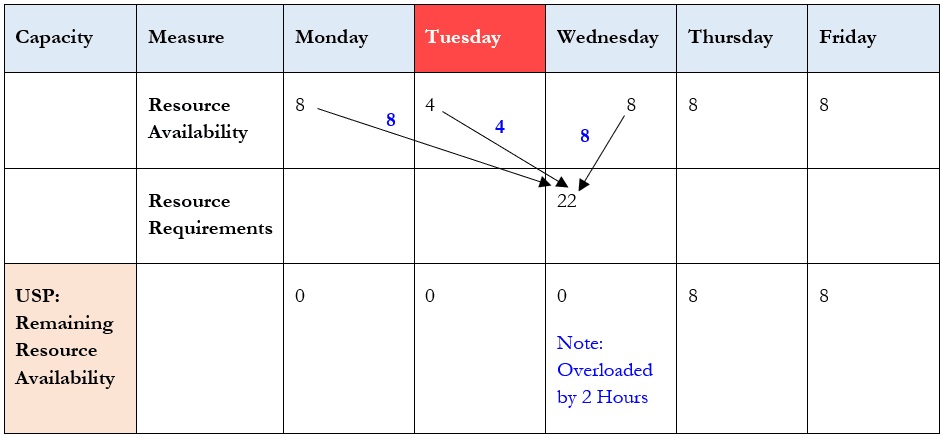

例4 - 制約なしSupply Planning
この例では、組織製造カレンダのリソース可用性が月曜日から金曜日(毎日8時間)になっています。 生産ライン・カレンダは、月曜日、水曜日および金曜日に10時間、火曜日および木曜日に空きがないことを上書きします。

制約なしSupply Planningでのリソース可用性に対するリソース・カレンダの影響
水曜日の22時間のリソース要件は、次の日のリソース可用性によって満たされます。
- 月曜日:10時間
- 水曜日: 10時間+ 2時間の超過勤務
ノート:水曜日は2時間オーバーロードされます。
この例では、計画オーダー開始日は月曜日の23:59で、計画オーダー終了日は水曜日の23:59です。

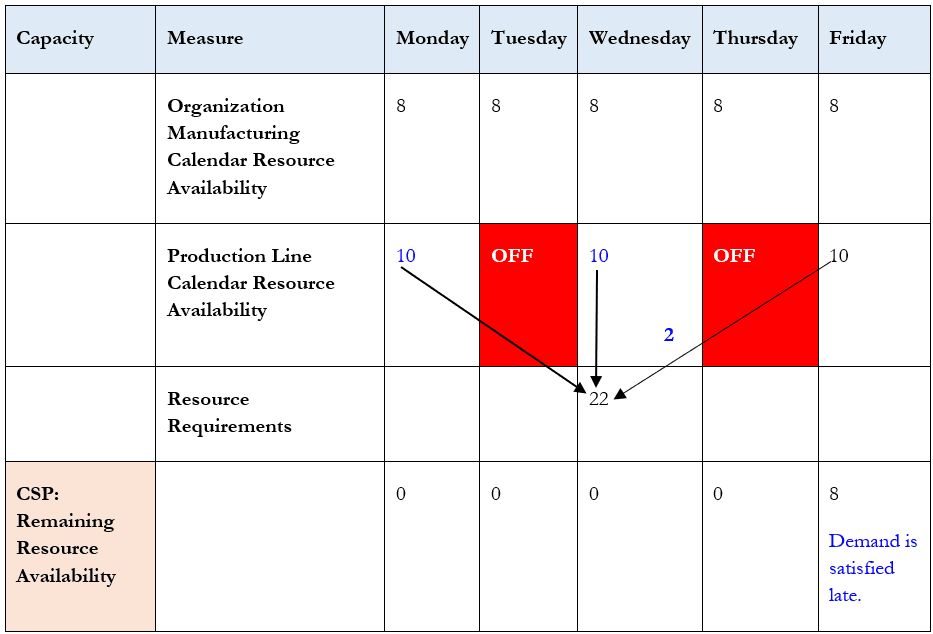

例5 - 制約付きSupply Planning
この例は前の例と似ています。 組織製造カレンダには、リソース可用性が月曜日から金曜日まで、毎日8時間あります。 生産ライン・カレンダは、月曜日、水曜日および金曜日に10時間、火曜日および木曜日に空きがないことを上書きします。

制約付きSupply Planningでのリソース可用性に対するリソース・カレンダの影響
水曜日の22時間のリソース要件は、次の日のリソース可用性によって満たされます。
- 月曜日:10時間
- 水曜日:10時間
- 金曜日:2時間
ノート: 需要は金曜日の遅く満たされます。
この例では、計画オーダー開始日は月曜日の23:59で、計画オーダー終了日は水曜日の23:59です。
有効化および構成ステップ
この機能を有効化するうえで必要な操作はありません。
ヒントと考慮事項
供給開始日および終了日は、組織製造カレンダの稼働日にスケジュールされます。
主なリソース
- 詳細は、「ワーク・センター固有のカレンダを考慮した計画」を参照してください。
- 詳細は、「非稼働日における生産資源可用性の計画」を参照してください。
アクセス要件
次の権限を含む構成済ジョブ・ロールが割り当てられているユーザーは、この機能にアクセスできます。
- プラン・オプションの表示(MSC_VIEW_PLAN_OPTIONS_PRIV)
- プラン・オプションの編集(MSC_EDIT_PLAN_OPTIONS_PRIV)
これらの権限は、この更新の前から使用可能でした。
