変更明細の移動
変更明細または影響を受けるオブジェクトを移動できるシナリオをいくつか次に示します。
-
変更オーダーがスタックしています。 ヘッダー・ステータスによっては、変更明細を新しい変更オーダーに移動して変更を続行できます。
-
変更オーダーが自動的に取り消されます。 ヘッダー・ステータスによっては、明細を新規変更オーダーに移動できます。
変更明細を移動できるかどうかを決定する要因は次のとおりです。
-
変更オーダーのヘッダー・ステータス
-
ヘッダー・ステータスの進捗。
-
変更タイプの「追加ワークフロー管理」の「変更明細の移動」処理の構成。
更新21C以降を使用している場合、この処理は品目変更オーダーの再スケジュール権限によって制御されないことに注意してください。

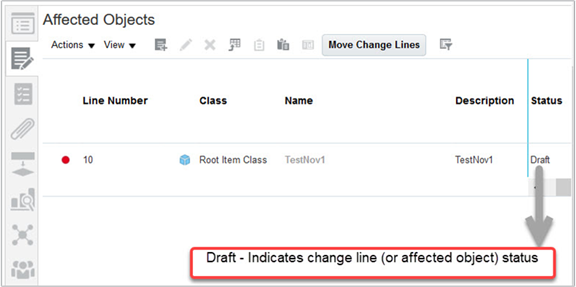

この図は、ヘッダー・ステータスおよび進行状況ステータスが表示される場所を示しています。


変更明細を移動できるのはいつですか。
次の表は、変更明細を移動するための基準を示しています。
ヘッダー・ステータス |
ヘッダー・ステータスの進捗 |
変更明細のステータス |
変更明細の移動? |
---|---|---|---|
ドラフト |
ドラフト |
ドラフト |
はい |
取消 |
取消 |
取消 |
はい |
オープン |
オープン |
オープン |
はい |
オープン |
オープン |
保留 |
いいえ |
オープン |
オープン |
取消済(1つの明細) |
はい |
暫定承認 |
暫定承認 |
承認のために送信済 |
はい |
暫定承認 |
暫定承認 |
承認済 |
いいえ |
暫定承認 |
暫定承認 |
否認済 |
いいえ |
暫定承認 |
暫定承認 |
ワークフロー終了 |
はい |
暫定承認 |
暫定承認 |
保留終了 |
いいえ |
暫定承認 |
暫定承認 |
取消済(1つの明細) |
はい |
承認 |
承認 |
承認のために送信済 |
いいえ |
承認 |
承認 |
承認済 |
いいえ |
承認 |
承認 |
否認済 |
いいえ |
承認 |
承認 |
ワークフロー終了 |
いいえ |
承認 |
承認 |
保留終了 |
いいえ |
承認 |
承認 |
取消済(1つの明細) |
はい |
予定済 |
予定済 |
予定済 |
いいえ |
予定済 |
予定済 |
失敗 |
該当なし |
予定済 |
予定済 |
取消済(1つの明細) |
はい |
完了 |
完了 |
失敗 |
いいえ |
完了 |
完了 |
取消済 |
はい |
完了 |
完了 |
完了 |
いいえ |
暫定承認 |
失敗 |
承認済 |
いいえ |
暫定承認 |
失敗 |
承認のために送信済 |
いいえ |
承認 |
失敗 |
承認のために送信済 |
いいえ |
承認 |
失敗 |
承認済 |
いいえ |
オープン |
取消済 |
取消済(すべての明細) |
はい |
暫定承認 |
取消済 |
取消済(すべての明細) |
はい |
承認 |
取消済 |
取消済(すべての明細) |
はい |
予定済 |
取消済 |
取消済(すべての明細) |
はい |
完了 |
取消済 |
取消済(すべての明細) |
はい |
重複変更明細の移動
重複した変更明細を移動する前の、いくつかのガイドラインを次に示します。
-
2つ以上の重複する変更明細を1つの変更オーダーから別の変更オーダーに移動する必要がある場合は、すべての明細を選択して1つの処理で移動する必要があります。 このような明細は一度に1つずつは移動できません。
-
ターゲット変更オーダーで変更明細が取り消された場合、変更明細と同じ品目をターゲット変更オーダーに再度移動することはできません。 ターゲット変更オーダーに同じ品目を移動する前に、取り消された変更明細を削除するか、別の変更オーダーに移動する必要があります。
