その他のプランからのメジャーのロードの概要
あるOracleモジュールのプランから別のOracleモジュールの別のプランにデータをコピーできます。 Oracleモジュールの同じプランのメジャー間でデータをコピーすることもできます。 メジャーをロードすると、次のことができます。
-
格納済メジャーをプラン間または同じプラン内の別の格納済メジャーにコピーします。
-
計算済メジャーをプラン間または同じプラン内の格納済メジャーにコピーします。
これにより、格納済メジャーを表示する表またはグラフの計算および表示にかかる時間を短縮できます。
-
計算済メジャーをプラン間の別の計算済メジャーにコピーします。
-
後で比較するためにメジャー値のスナップショットを取得します。
次の2つの方法で、プラン間またはプラン内でメジャーをロードできます:
-
「Sales and Operations Planning」、「Demand Management」または「Demand and Supply Planning」作業領域の「その他のプランからのメジャーのロード」ページを使用します。
このページは、「スケジュール済プロセス」作業領域で「メジャーのロード・プロセスの調整」という名前の親スケジュール済プロセスを送信します。
-
「スケジュール済プロセス」作業領域で、「メジャーのロード・プロセスの調整」という名前のスケジュール済プロセスを使用します。
ターゲット・メジャーがリフレッシュされるのは、ページまたはスケジュール済プロセスを使用する場合のみです。 したがって、ソース・メジャーの値が変更されるたびに、ページまたはスケジュール済プロセスを使用する必要があります。 通常は、データ・リフレッシュを使用したプラン実行後に、ページまたはスケジュール済プロセスを使用する必要があります。
他のプランからのメジャーのロード機能を使用すると、様々なプランニング・モジュールにわたるメジャーのデータを表示できます。 たとえば、制約付き予測をOracle Salesから、オペレーション・プランニングをOracle Demand Managementの需要プランナに表示して参照できます。 また、工程予測をさらに調整できるようにすることもできます。 計算済メジャーを格納済メジャーにコピーした後に、戦術的プランニング・データの集計または集計解除分析を実行できます。
ソース・メジャーは、異なるターゲット・メジャーにロードできます。 たとえば、需要および供給プランの制約付き予測のソース・メジャーを、集計販売および業務プランの戦略的制約付き予測というターゲット・メジャーにロードできます。 次に、制約付き予測の集計と戦術的制約付き予測を比較して、効果的なディシジョンを促進できます。
また、メジャー・マッピングを作成し、メジャー・コピー・セットに保存して、後続のスケジュール済プロセス実行で再利用できます。 既存のメジャー・コピー・セットのメジャー・マッピングを変更できます。 メジャー・コピー・セットを使用すると、スケジュール済プロセスをすばやく送信できます。
他のプランからメジャーをロードする際の時間範囲の指定
プラン間でメジャー・データをコピーする際の時間範囲を指定できます。 全体または特定の時間範囲のいずれかを含めることができます。 過去および将来の期間のメジャー・データをコピーして、期間累計のレポートおよび分析をサポートできます。
コピーのコンテキストは、ターゲット・プランに基づきます。 異なるプラン間でデータをコピーする場合、コピー時間レベルは2つのプランのうち、上位の時間レベルになります。 たとえば、ハイブリッド時間レベルの需要プランのメジャー・データを、月次時間レベルの販売および業務プランにコピーする必要があるとします。 ここで、データは上位の時間レベル、つまり月次時間レベルでコピーされます。 ただし、月次の時間レベルの販売および業務プランから、日次またはハイブリッド時間レベルの需要プランにメジャー・データをコピーする場合、データは月次時間レベルでコピーされます。 このデータがコピーされると、日次またはハイブリッドの時間レベルで集計解除されます。
同じプランのデータをコピーする場合、コピー・タイム・レベルはプランのプランニング・タイム・レベルです。

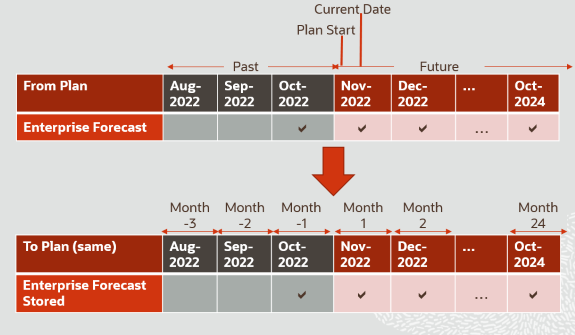

たとえば、次の販売および業務プランに月次タイム・レベルがあり、同じプラン内の計算済メジャーから格納済メジャーにメジャー・データをコピーする必要があるとします。 プラン開始日は2022年11月2日で、現在の日付は2022年11月14日です。
- ソース予測メジャーが予測と履歴の両方にまたがるとします。 過去の期間を選択する場合は、マイナスの値を使用する必要があります。 現在の月の前の月、つまり2022年10月を識別するには、 -1を指定します。 月次範囲に将来全体を含めるには、時間レベル範囲の終了を24に設定します。
- ソース予測メジャーが予測にまたがる場合は、時間レベル範囲の開始を1と指定します。 2022年11月の期間のメジャー値は、現在の日付からではなく、プラン開始からコピーされます。
ソースおよびターゲットのメジャー・マッピング
ソースおよびターゲットのメジャー・マッピングの詳細は、次のとおりです:
-
プラン間でメジャー・データをコピーする際、ターゲット・プランのメジャー・カタログにソース・メジャーと同じ名前のメジャーが含まれている場合は、そのメジャーがターゲット・メジャーとして自動的に選択されます。 ソース・メジャーと同じ名前のメジャーがターゲット・プランのメジャー・カタログで使用できない場合、ターゲット・メジャーを手動で選択する必要があります。
-
どのターゲット・メジャーも共有されていない場合は、予測データのみがコピーされます。 少なくとも1つのターゲット・メジャーが共有されている場合は、予測データと履歴データの両方がコピーされます。
-
計算済メジャーから格納済メジャーにデータをコピーする場合は、結果の値が頻繁に変更されない計算済メジャーを選択します。
収集された履歴データを使用する計算済メジャーは、ソース・メジャーとして適切な選択肢です。 予測の生成時または手動上書き時に変更される計算済メジャーは、ソース・メジャーとして適切な選択肢ではありません。
-
計算済メジャーから格納済メジャーにデータをコピーする場合は、計算済メジャーを複製して格納済メジャーを作成できます。 コピーから計算を削除し、他の設定を保持します。
-
メジャー・コピー・セットの複数のマッピング行でソース・メジャーを使用できません。 また、メジャー・コピー・セットの複数のマッピング行でターゲット・メジャーを使用することはできません。
-
ソース・メジャーとターゲット・メジャーは、事前定義にすることもユーザー定義にすることもできます。
次の表は、使用可能なターゲット・メジャーのリストを決定および表示する方法をまとめたものです。
状況 |
処理 |
---|---|
ソース・プランとターゲット・プランが同一 |
|
|
|
ソースおよびターゲットのプラン・タイプ・マッピング
ソース・プランのプランニング・タイム・レベルが「日」の場合、ターゲット・プランには任意のプランニング・カレンダおよびプランニング・タイム・レベルを設定できます。
- ターゲット・プランのプランニング・タイム・レベルが「日」の場合、プランニング・カレンダは任意です。
- ターゲット・プランのプランニング・タイム・レベルが「日」でない場合は、ターゲット・プランとソース・プランのプランニング・カレンダが同じである必要があります。
ハイブリッド時間階層の需要プランと、集計タイム・レベルのセールス・アンド・オペレーションズ・プラン間でメジャー・データをコピーできます。 使用可能な各セールス・アンド・オペレーションズ・プランのプランニング・カレンダは、需要プランのハイブリッド時間階層を作成する際の基礎となるカレンダの1つです。 セールス・アンド・オペレーションズ・プランのプランニング・カレンダおよびプランニング・タイム・レベルによって、メジャー・データがコピーされるレベルが決まります。
たとえば、プランニング・カレンダがグレゴリオのハイブリッド階層である需要プランから、グレゴリオ暦月で定義されているセールス・アンド・オペレーションズ・プランにメジャー・データをコピーすると、グレゴリオ暦月レベルでメジャー・データがコピーされます。 会計四半期レベルで定義されたセールス・アンド・オペレーションズ・プランから会計ハイブリッド階層を持つ需要プランにメジャー・データをコピーすると、メジャー・データは会計四半期レベルでコピーされ、ハイブリッド時間レベルで集計解除されます。
プラン間でメジャー・データをコピーする機能も、プランニング・レベル・プロファイルで使用できます。 詳細は、「計画レベル・プロファイルの概要」を参照してください。
次の表は、作業領域からのメジャー・データをプラン・タイプ間でコピーする方法をまとめたものです。
コピー元の作業領域 |
ソース・プラン・タイプ |
ターゲット・プラン・タイプ |
---|---|---|
需要管理 需要および供給プランニング |
需要プラン |
需要プラン ソース・プランとターゲット・プランは同一です。 |
需要および供給プランニング セールス・アンド・オペレーションズ・プランニング |
需要と供給プラン |
セールス・アンド・オペレーションズ・プラン |
需要および供給プランニング |
需要と供給プラン |
需要と供給プラン ソース・プランとターゲット・プランは同一です。 |
需要管理 需要および供給プランニング |
セールス・アンド・オペレーションズ・プラン |
需要プラン |
需要および供給プランニング セールス・アンド・オペレーションズ・プランニング |
セールス・アンド・オペレーションズ・プラン |
需要と供給プラン |
セールス・アンド・オペレーションズ・プランニング |
セールス・アンド・オペレーションズ・プラン |
セールス・アンド・オペレーションズ・プラン ソース・プランとターゲット・プランは同一です。 |
セールス・アンド・オペレーションズ・プランニング |
需要プラン |
セールス・アンド・オペレーションズ・プラン |
セールス・アンド・オペレーションズ・プランニング |
供給プラン |
セールス・アンド・オペレーションズ・プラン |
