機械翻訳について

複数段階の補充プランでの制約付き供給プランの供給スケジュールの使用例

このトピックでは、多段階補充プランの供給スケジュールとしての制約付き供給プランの使用の簡単な例と詳細な例を示します。

単純な例

次の表に示すように、制約付き供給プランで計画されているMFGという製造組織と、計画範囲が13日の多段階補充プランで計画されているDCという物流センターを考えてみます。

1日目 2日目 3日目 4日目 5日目 6日目 7日目 8日目 9日目 10日目 11日目 12日目 13日目
MFGでの供給 15 - - - - 20 - - - 25 - - -
移動伝票(MFGからDC) - 10 - - - - - - - - - - -
制約なし計画オーダー(MFGからDC) - - - - 25 - - 20 - - - 30 -
制約付き計画オーダー(MFGからDC) - - - - - 25 - - - 20 - - -

次の点に注意してください。

  • MFGには3つの供給があり、1日目には15ユニット、6日目には20ユニットの1つ、10日目には25ユニットの1つがあります。

    この情報は、「プランの実行」ダイアログ・ボックスの「パラメータ」タブで「供給スケジュールの検討」チェック・ボックスが選択された状態で、補充プランが実行されると読み取られます。

  • DCには、MFGからソーシングされる1つの転送オーダーと3つの制約なし計画オーダーがあります。

    転送オーダーの出荷日は日付2で、10ユニット用です。

    制約なし計画オーダーのユニットと出荷日は、日付5の25ユニット、日付8の20ユニット、日付12の30ユニットです。

  • 「供給スケジュールを考慮」チェック・ボックスが選択された状態で補充プランが実行されると、オーダーは次のように作成されます。
    • 日付1の供給は、日付2の移動伝票の配送に使用されます。

      転送オーダーの履行後に供給が5ユニットに削減されます。

    • 25ユニットの制約付き計画オーダーは、日付5の25ユニットの制約なし計画オーダーを履行するために、日付6に作成されます。

      日付1の5ユニットの残りの供給は、25ユニットの制約なし計画オーダーを履行するために、日付6の20ユニットの供給とともに使用されます。

      5ユニットと20ユニットの2つの制約付き計画オーダーが作成されず、MFGに十分な供給があった場合にのみ、制約付き計画オーダーの25ユニットが作成されました。

      MFGの供給は現在ゼロです。

    • 日付8で20ユニットの制約なし計画オーダーを履行するために、20ユニットの制約付き計画オーダーが日付10に作成されます。

      25ユニットの供給が日付10のMFGによってのみ受け入れられたため、制約付き計画オーダーを以前に作成できませんでした。 MFGの供給は5ユニットに削減されました。

  • 第12日における30ユニットの制約なし計画オーダーの場合、プランニング範囲にMFGに十分な供給がないため、制約付き計画オーダーは作成されません。

詳細な例

DCという名前の配送センターの複数階層補充計画と、下部のエケロンにStore 1およびStore 2という名前の2つの店舗があるとします。 DCの低レベル・コードは1で、店舗1と店舗2の低レベル・コードは0です。 DCは、制約付き供給プランでカバーされているMFGという名前の製造センターから供給を取得します。 次の図は、この詳細な例を示しています。

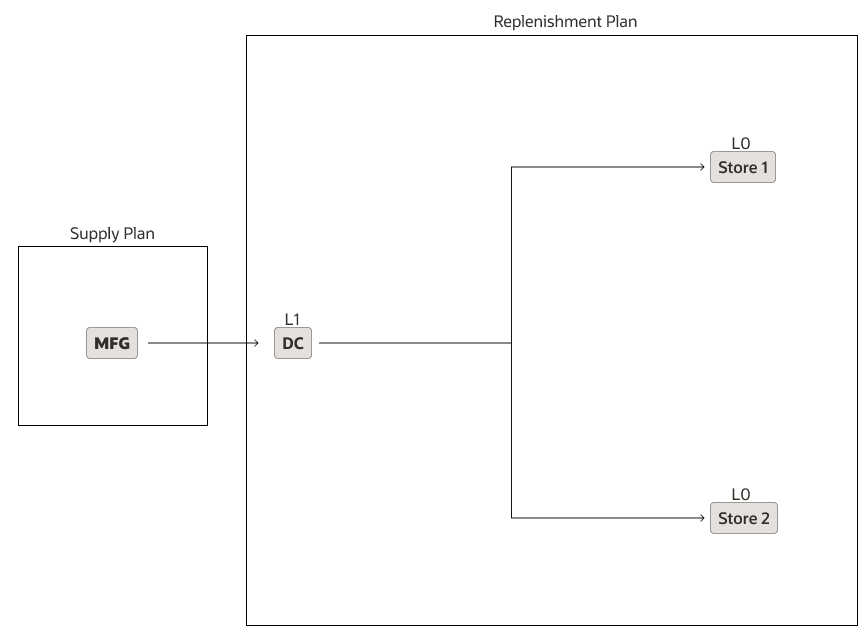

多階層補充プランでの供給スケジュールの使用の詳細な例を示す図

「現在のデータでリフレッシュ」オプションが選択され、「プランの実行」ダイアログ・ボックスの「パラメータ」タブで「供給スケジュールの検討」チェック・ボックスが選択されていない複数階層補充プランが初めて実行された場合、結果は次の図のようになります。

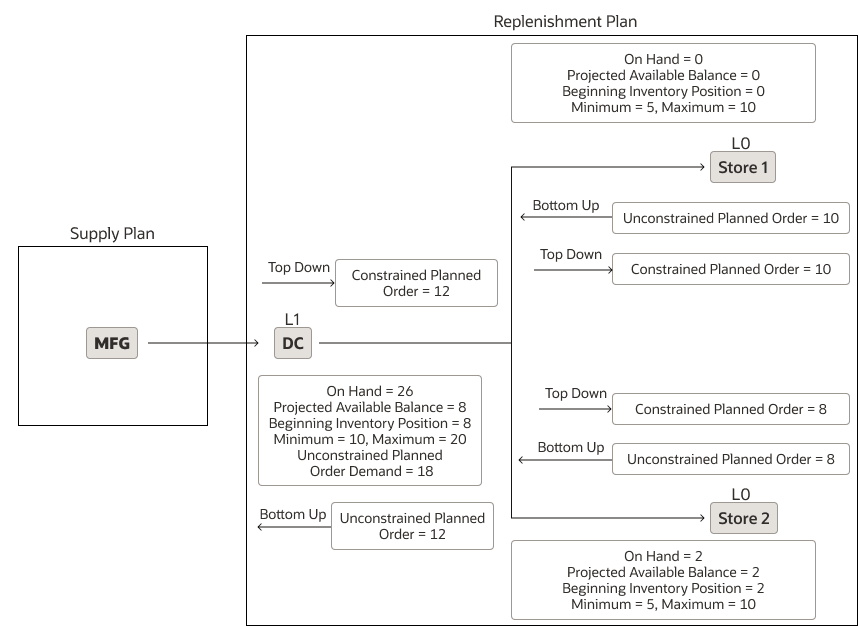

プランの初回実行後の多段階補充プランでの供給スケジュールの使用の詳細な例を示す図
次の点に注意してください:
  • 店舗1の場合、手持、予定使用可能残高および期首在庫ポジション・メジャーはゼロです。 ポリシー・タイプはmin-maxプランニング、最小ユニットは5、最大ユニットは10です。
  • 店舗2の場合、手持メジャー、予定使用可能残高および期首在庫ポジション・メジャーは2です。 ポリシー・タイプはmin-maxプランニング、最小ユニットは5、最大ユニットは10です。
  • ボトムアップ・パスの後、店舗1に対して制約なし計画オーダー10ユニットが作成されます。 この数量は、在庫を最大数量にするために必要です。

    同様に、8ユニットの制約なし計画オーダーが店舗2に対して作成されます。 この数量は、在庫を最大数量にするために必要です。

  • DCの場合、手持メジャーは26です。 ボトムアップ・パスの後、店舗1および店舗2から伝播された制約なし計画オーダーの需要は18ユニットです。 この需要が満たされると、「予測使用可能残高」メジャーと「期首在庫ポジション」メジャーは8になります。

    ポリシー・タイプはMin-Maxプランニング、最小ユニットは10、最大ユニットは20です。

  • ボトムアップ・パスの後、DCに対して制約なし計画オーダー12ユニットが作成されます。 この数量は、在庫を最大数量にするために必要です。
  • トップダウン・パスでは、DCで12ユニットの制約付き計画オーダーが作成されます。

    店舗1に10ユニットの制約付き計画オーダーが作成され、店舗2に8ユニットの制約付き計画オーダーが作成されます。

    リード・タイムのみが、制約付き計画オーダーの作成時に考慮されます。

制約付き供給プランは、「プラン・オプション」ページの「供給」タブの「組織およびスケジュール」サブタブで需要スケジュールとして選択された複数階層の補充プランで実行されます。 結果は、次の図のようになります。

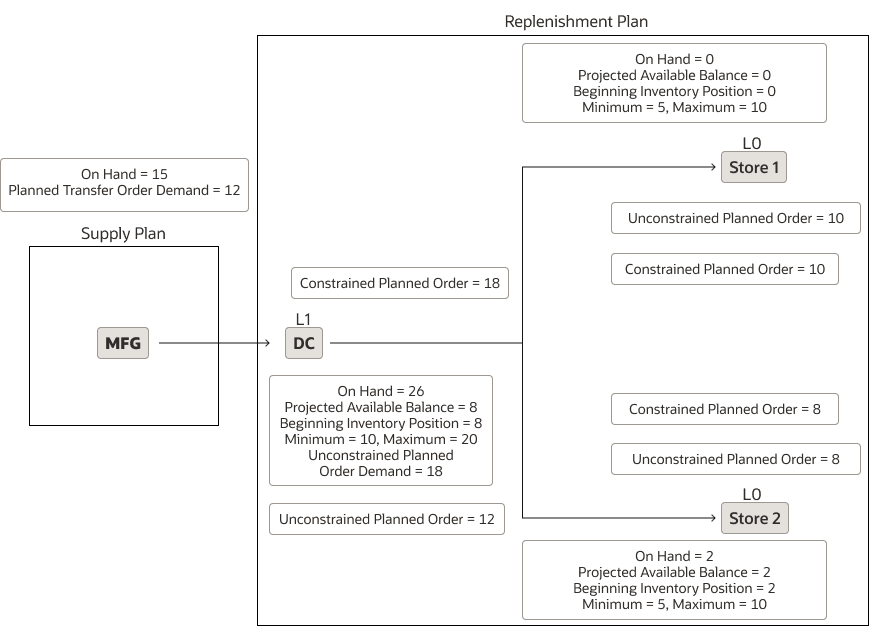

制約付き供給プランの最初の実行後の複数階層補充プランでの供給スケジュールの使用の詳細な例を示す図

次の点に注意してください:

  • MFGの場合、手持メジャーは15です。
  • 複数階層補充プランからの制約なし計画オーダー需要は、制約付き供給プランの計画転送オーダー需要メジャーに対して12ユニットとして表示されます。 「計画転送オーダー需要」メジャーにペグされた供給は、複数階層の補充プランが再度実行されたときに読み取られます。

「プランの実行」ダイアログ・ボックスの「パラメータ」タブで「現在のデータでリフレッシュ」オプションと「供給スケジュールを考慮」チェックボックスの両方を選択して、複数段階の補充プランを2回実行すると、結果は次の図のようになります。

2回目のプラン実行後の多段階補充プランでの供給スケジュールの使用の詳細な例を示す図

次の点に注意してください:

  • 制約付き供給プランの計画転送オーダー需要メジャーにペグされた供給は、多段階補充プランによって読み取られます。
  • ボトムアップ・パスの後、DC、店舗1および店舗2の制約なし計画オーダーはそれぞれ12、10および8です。
  • トップダウン・パスの後、DC、店舗1および店舗2の制約付き計画オーダーはそれぞれ12、10および8です。

多階層補充プランの供給および需要が変更された場合、プロセスを繰り返す必要があります。
