Ejemplo: Creación de un gráfico para ver la fecha de finalización planificada frente a la real

En este ejemplo se muestran la finalización de las tareas planificadas frente a las reales a lo largo del tiempo. Esto le permite ver si las programaciones van bien de tiempo o con retraso. En el gráfico se muestran todas las fechas de finalización de las tareas que se encuentren en una determinada fecha o después de esta. Esto hará que se muestren un gran número de tareas al inicio del programa y este número se reducirá gradualmente hasta la última tarea del programa.

El gráfico generado se muestra a continuación. Haga clic en cualquier área del gráfico para aumentar detalle y ver los distintos registros que formen esos datos agregados.

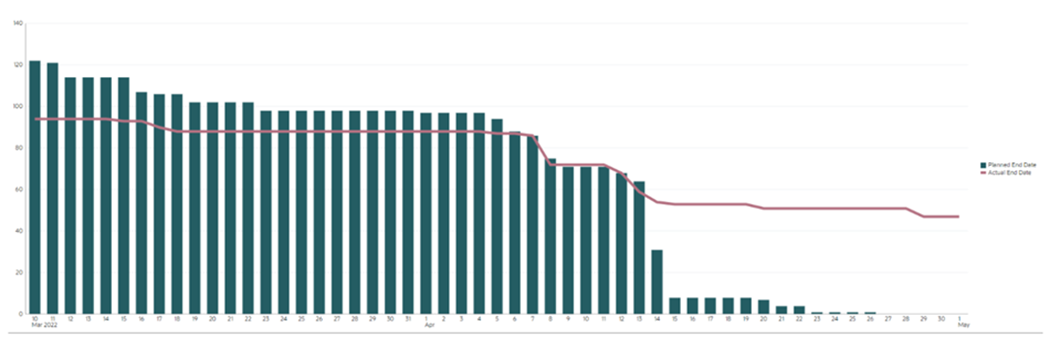

Gráfico para ver la fecha de finalización planificada frente a la real

Para crear este gráfico:

  1. En la página Inicio, haga clic en Tareas y, a continuación, haga clic en Tareas de programación para mostrar la lista de tareas.
  2. En Selector de vista en la parte superior derecha de la página, seleccione Vista de gráfico.

    Aparece la vista de gráfico con un gráfico predeterminado mostrado.

  3. Haga clic en el icono Editar en la parte superior derecha para mostrar el cuadro de diálogo Editar gráfico.
  4. En el separador Propiedades, especifique lo siguiente:

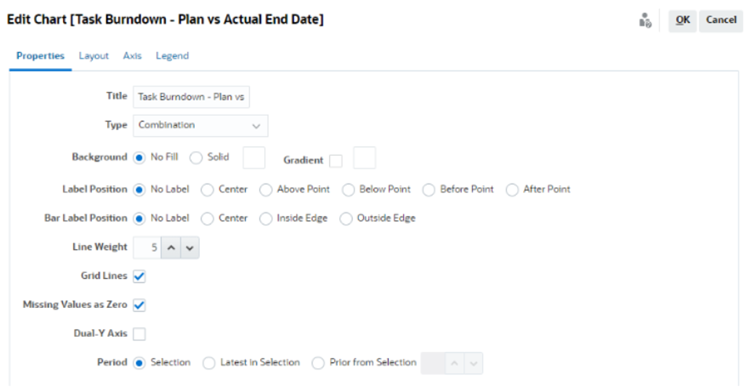

    Separador Propiedades

    • En Tipo, seleccione Combinación.
    • En Fondo, seleccione Sin relleno.
    • En Posición de la etiqueta, seleccione Sin etiqueta.
    • En Posición de la etiqueta de barra, seleccione Sin etiqueta.
    • Seleccione Grosor de línea como 5.
    • Seleccione Líneas de cuadrícula.
    • Anule la selección de Eje Y doble.
    • En Periodo, elija Selección.
  5. En el separador Diseño, especifique lo siguiente:

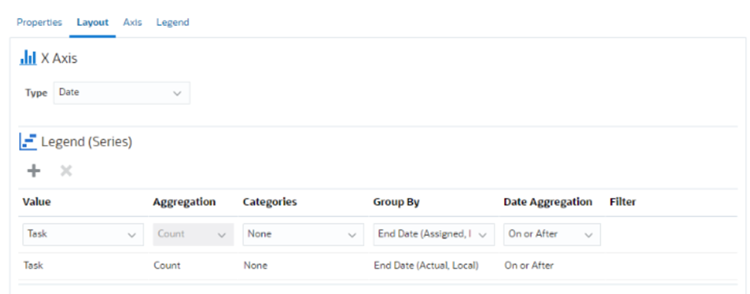

    Separador Diseño

    • En la sección Eje X, en Tipo, seleccione Fecha.
    • En la sección Leyenda (serie), introduzca 2 valores:

      En la primera entrada:

      • En Valor, seleccione Tarea.
      • En Categorías, seleccione Ninguna.
      • En Agrupar por, seleccione Fecha de finalización (asignada)
      • En Fecha de agregación, seleccione El o después del.

      En la segunda entrada:

      • En Valor, seleccione Tarea.
      • En Categorías, seleccione Ninguna.
      • En Agrupar por, seleccione Fecha de finalización (real, local)
      • En Fecha de agregación, seleccione El o después del.
  6. En el separador Eje, deje la configuración predeterminada tal cual.
  7. En el separador Leyenda, especifique lo siguiente:
    • En Posición de la leyenda, seleccione Derecha.
    • En Paleta, seleccione Redwood.
  8. Haga clic en Aceptar.
