JavaScript is required to for searching.
跳过导航链接
退出打印视图
Sun Server X4-8 安装指南
Oracle 技术网
文档库
PDF
打印视图
反馈
search filter icon
search icon

文档信息

使用本文档

安装过程概述

服务器功能部件和组件

管理服务器

准备安装服务器

机架安装说明

安全预防措施

机架兼容性

安装机框滑轨和后装配托架

安装装运托架(可选)

将服务器安装到机架

为服务器连接电缆

连接到 Oracle ILOM

使用 Oracle System Assistant 设置软件和固件

配置存储驱动器以安装 OS

配置预安装的 Oracle Solaris OS

配置预安装的 Oracle VM 3.X 软件

配置预安装的 Oracle Linux OS

获取服务器固件和软件

控制系统电源

排除安装问题

索引

安装机框滑轨和后装配托架

开始之前

在机架中确定计划装入 Sun Server X4-8 的位置。它需要五个机架单元。

确保您的机架满足机架兼容性中的要求。


Caution

注意  -  损坏设备或人身伤害。请始终从机架底部开始向上装入设备,避免机架因头重脚轻而倾倒。安装用于防止机架倾斜的护杆,以防机架在设备安装期间倾斜。


  1. 确定服务器在机架中的位置。

    Sun Server X4-8 需要五个机架单元。

  2. 在后机架滑轨中安装两个垫块。

    垫块上的螺柱将卡入后机架滑轨内部的椭圆形孔。将垫块的底部与系统机架空间的底部对齐。

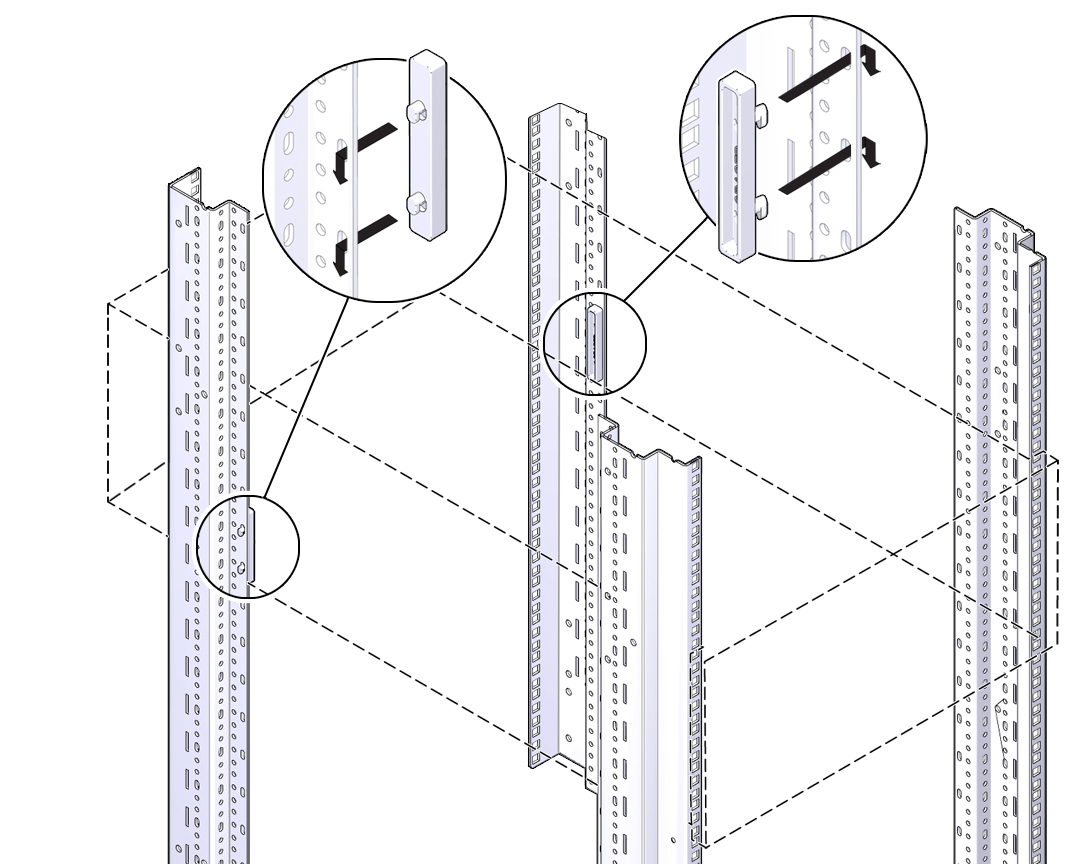

    image:图中显示了如何将垫块装入后机架滑轨
  3. 对于方孔机架,请将卡式螺母装入对齐模板 (2) 所示的位置。对于圆孔机架,请转至步骤 4。
    1. 将模板与计划用于装入服务器的孔对齐。

      模板的两面都有机架对齐图像:一面用于后机架对齐 [1],一面用于前机架对齐 [2]。

      服务器应紧挨它下面的机架单元 [3],两者之间不能有任何未填充的机架空间。


      image:图中显示了用于定位卡式螺母的模板。
    2. 将卡式螺母装入模板所示的位置。

      将卡式螺母装入每个滑轨的内侧。每个前滑轨上应该有两个卡式螺母,每个后滑轨上应该有三个卡式螺母。

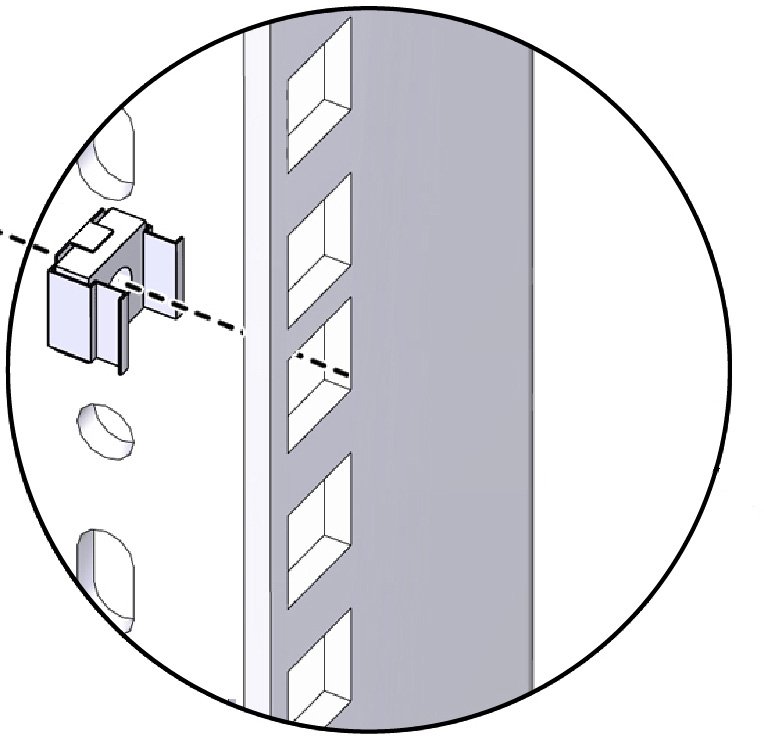

      image:图中显示了卡式螺母和方孔机架。
  4. 安装左侧和右侧机框滑轨。

    滑轨标有左右前后方位。

    滑轨的每一端都有多个螺柱和一个锁销。针对每个滑轨:

    1. 展开滑轨以适应机架。
    2. 将螺柱 [1] 插入机架的孔中,然后按凸耳 [2] 以打开锁销并将其固定到机架。

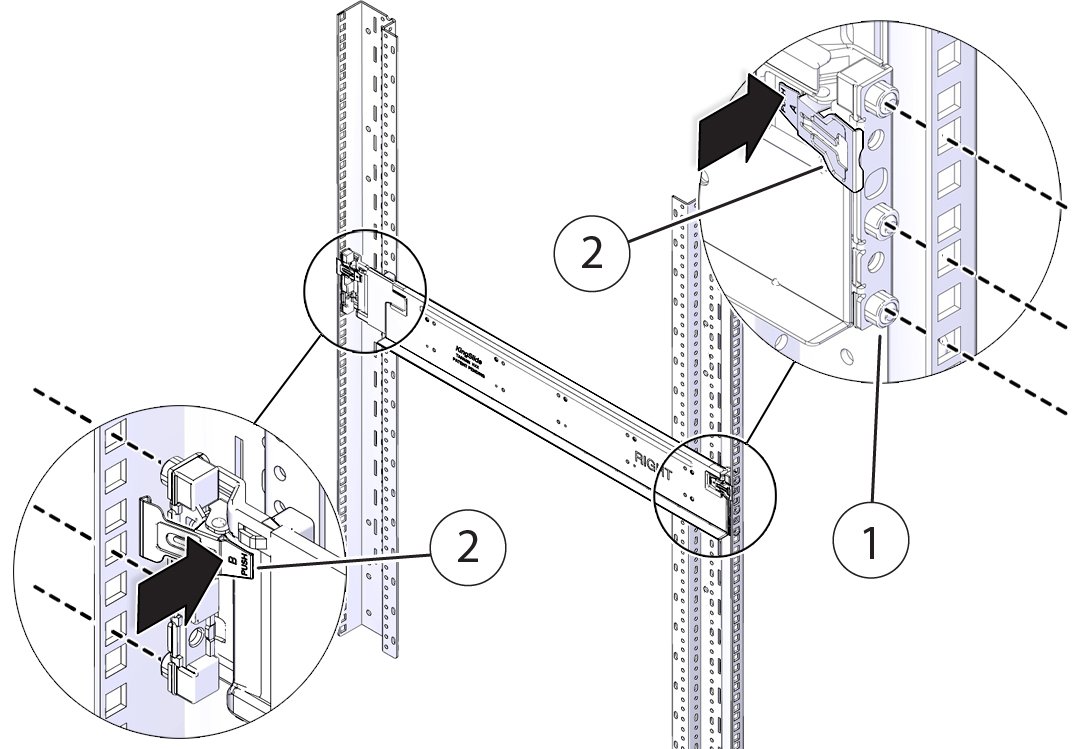

    image:图中显示了滑轨、锁销、螺柱和机架。
  5. 连接后装配托架。
    1. 对齐每个托架,以便挡片位于服务器的上面。
    2. 使用两颗螺钉将每个托架固定到机架上。

      不要完全拧紧螺钉。

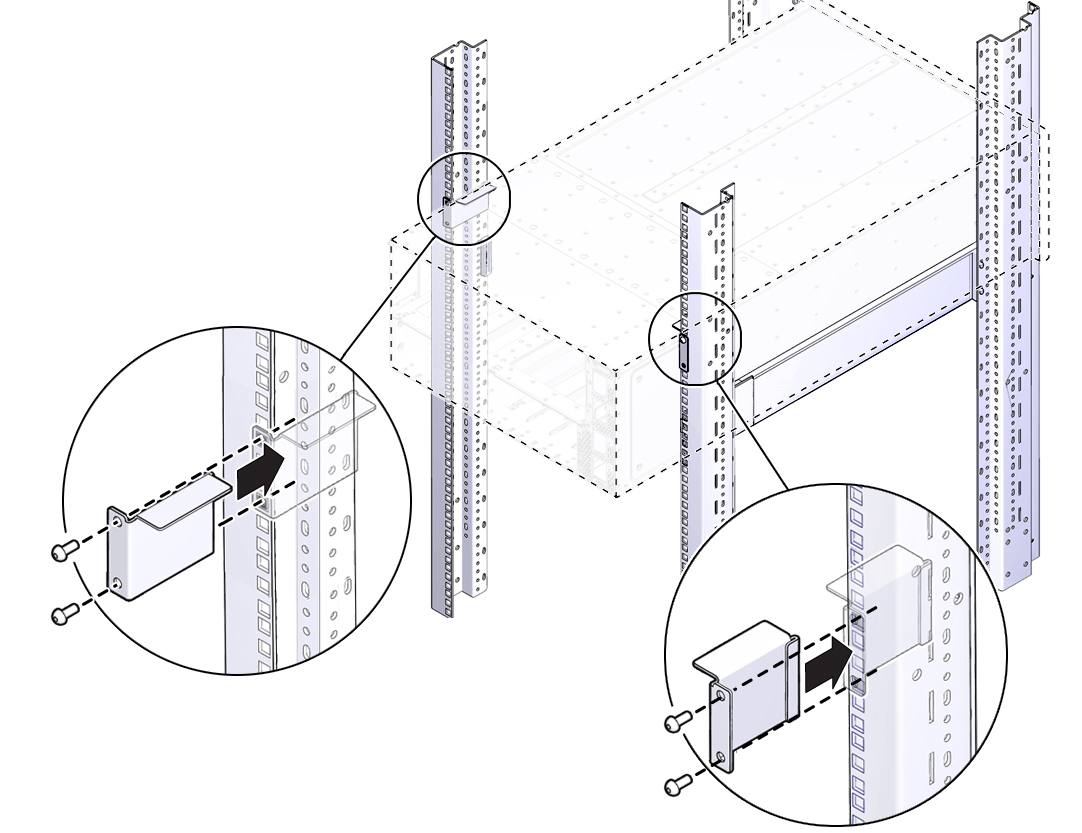

      image:图中显示了后装配托架和机架。
