プロジェクト・ロール別労務費計算
プロジェクト・ロール・ベースのレートを使用してプロジェクト労務時間を原価計算します。 プロジェクト・ロール別の労務費計算では、実績労務費をプランニングおよび請求で使用されるプロジェクト・ロールに合せることで、正確なコスト追跡およびマージン分析が可能になり、精度と意思決定が向上します。
プロジェクト・ロールのコスト・レート・スケジュールを定義し、プロジェクト・ロールを原価計算、プランニングおよび請求のプライマリ・ディメンションとして使用するビジネス・ユニットおよびコスト組織に割り当てます。 オプションで、プロジェクト・ロール・コスト・レート・スケジュールを労務費計算上書きに含めたり、プロジェクト・ロールをプロジェクト・コスト・レート上書きの決定要因として含めたりします。

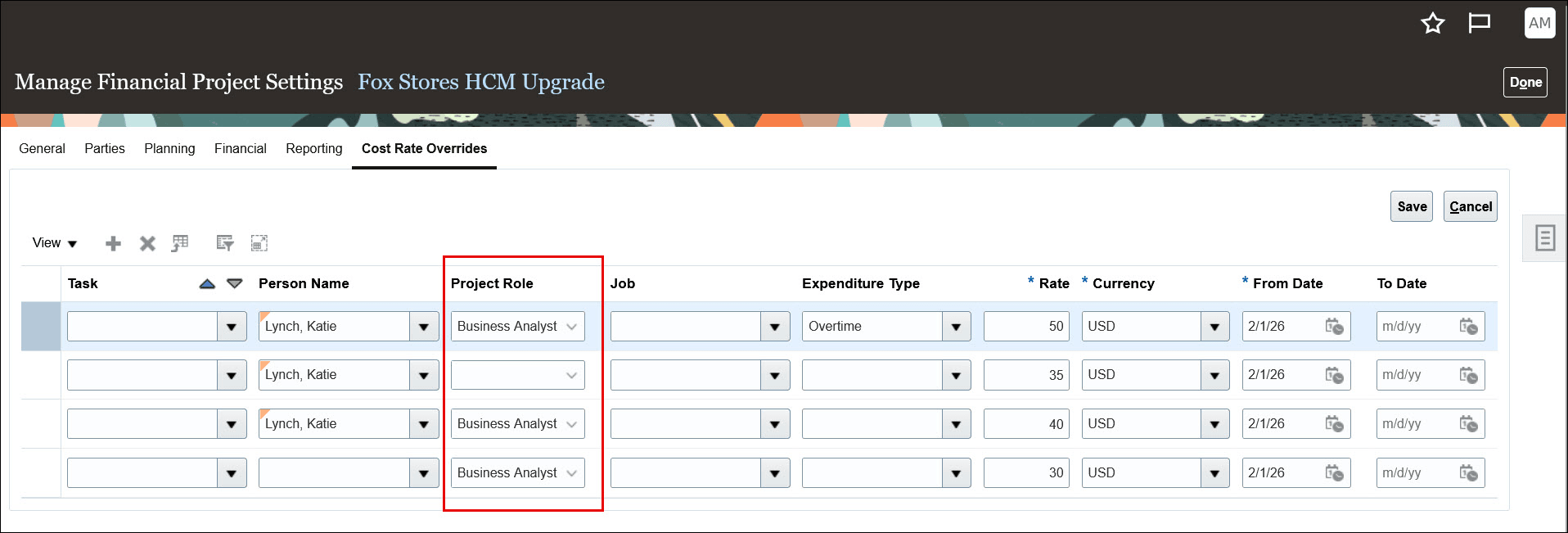

プロジェクト・ロール決定要因によるプロジェクト・コスト・レート上書き
この機能には、次のビジネス上の利点があります。
- 実績労務費をプランニングおよび請求で使用されるプロジェクト・ロールに合せることで、正確なコスト追跡およびマージン分析により、精度および意思決定を改善します。
- プロジェクト・ロールを表すジョブまたはジョブ・コスト・レート上書きの広範な使用により、内部人事就業者ジョブの詳細なマッピングを含む複雑な回避策が不要になります。
有効化および構成ステップ
この機能を有効にするために何もする必要はありません。
ヒントと考慮事項
- プロジェクト・ロール・ベースのレートを使用してプロジェクト・タイム・カードを原価計算する場合は、トランザクションにプロジェクト・ロールが関連付けられていることが不可欠です。 ソースのプロジェクト・コスト労務トランザクションにプロジェクト・ロールが指定されていない場合、アプリケーションは、タイム・カード・トランザクションの日付時点で有効なタスク・レベルのリソース割当およびプロジェクト・リソース割当に基づいてプロジェクト・ロールを導出しようとします。 プロジェクト・ロールを導出できない場合、タイム・カード・トランザクションは否認されます。 したがって、「個人関連プロジェクト・コスト・トランザクションのプロジェクト・ロール導出」(ORA_PJC_DERIVE_PROJECT_ROLE)管理者プロファイル・オプションを「いいえ」に設定し、かわりにソースでの労務トランザクションのプロジェクト・ロールの取得に依存することで、デフォルトのプロジェクト・ロール導出機能を無効にすることを検討してください。
- プロジェクト・ロールは、ジョブを除くプロジェクト・コスト・レート上書きのその他の使用可能な属性と組み合せることができます。 プロジェクト・ロールとジョブの両方を含むプロジェクト・コスト・レート上書きの組合せは許可されません。
- タイム・カード・トランザクションの実績原価計算または計画時間に対して決定されるコスト・レートは、請求済プロジェクト専用に定義された組織原価計算ルール、労務費計算上書き、コスト・レート上書きなど、複数の設定オブジェクトの優先度に基づきます。 「プロジェクト・コストのトランザクション分析」および「プロジェクト・プランニングResource Assignmentsのトランザクション分析」レポートを使用して、コスト・レートがどのように導出されたかを完全に理解します。
主なリソース
アクセス要件
新しいアクセス要件はありません。
