タスク体系階層の非標準化方法
「ビジネス・インテリジェンスのタスク体系階層の非標準化」プロセスを使用して、Oracle Transactional Business Intelligence (OTBI)レポートに最新のプロジェクト・データを含めます。
たとえば、複数のプロジェクトの管理中に、一部のタスクの実績コストがOTBIレポートでレポートされないことに気付いたとします。理由の1つとして、プロジェクト・タスク体系を変更したが、タスク体系を非標準化していないことが考えられます。
タスク体系階層の非標準化に影響する設定
プロジェクト財務管理アプリケーションを使用してプロジェクトを管理する場合、タスク体系は、プロジェクト・プランを最初に保存したときに非標準化されます。その後、タスクのインデントを追加、削除、移動または変更する場合に、プロジェクト・プランからプロジェクト更新を同期できます。
または、OTBIレポートが最新であることを保証するため、プロジェクト・アプリケーション管理者とプロジェクト・マネージャは、「ビジネス・インテリジェンスのタスク体系階層の非標準化」プロセスを定期的に実行できます。次のパラメータを指定する必要があります。
-
変更されたタスク体系を持つすべてのアクティブな承認済プロジェクトを含めるプロジェクト番号の範囲。
-
非標準化方法。
-
プロセスを定期的に実行するスケジュール。
これらのパラメータを指定する際は、次の点に注意してください。
-
「自」および「至」パラメータでプロジェクト範囲を指定しない場合、すべてのプロジェクトに対してプロセスが実行されます。
-
「自」または「至」パラメータのいずれかを指定すると、それに応じて処理が実行されます。たとえば、「至」パラメータを指定しない場合、プロセスは「自」パラメータで指定したプロジェクトから開始して残りのすべてのプロジェクトに対して実行されます。
-
すでに非正規化されており、タスク構造に新しい変更がないプロジェクトをスキップするには、非正規化方法として「増分」を選択します。すべてのプロジェクトが処理対象とみなされる場合でも、最終実行と現在の実行の間でタスク構造に変更があるプロジェクトのみが非正規化されます。
タスク体系階層の非標準化方法
非標準化プロセスは、階層タスク・データを単一の行にグループ化してタスク・レベルの数を減らします。このプロセスは、階層のレベルごとに新しい行を作成します。
例: タスク体系階層の非標準化

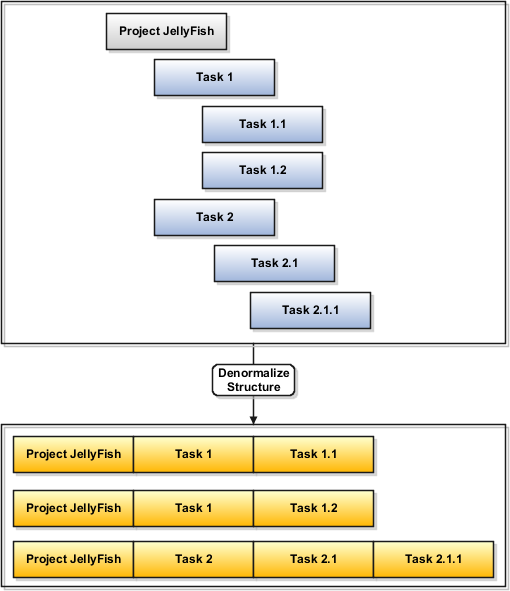

プロジェクトJellyFishには次のタスク階層があります。
-
タスク1
-
タスク1.1
-
タスク1.2
-
-
タスク2
-
タスク2.1
-
タスク2.1.1
-
-
次の表および図に、非標準化プロセスの実行後にこれらのタスクがどのようになるかを示します。
レベル1 |
レベル2 |
レベル3 |
レベル4 |
---|---|---|---|
プロジェクトJellyFish |
タスク1 |
タスク1.1 |
|
プロジェクトJellyFish |
タスク1 |
タスク1.2 |
|
プロジェクトJellyFish |
タスク2 |
タスク2.1 |
タスク2.1.1 |
