Autonomous Database on Dedicated Exadata Infrastructure 的服務維護

Oracle 會排定並執行專用 Exadata 基礎架構上所有 Autonomous Database 資源的所有打補丁和其他維護作業。同時,它提供您各種選項,讓您針對不同的基礎架構資源自訂、檢視及重新排定維護事件。

附註:

啟用 Database In-Memory 後,在進行任何會導致資料庫重新啟動的修補活動時,可能會導致效能降低。如需 Database In-Memory 的其他資訊,請參閱 Database In-Memory

服務維護類型

Oracle 會在您的 Autonomous Database 上排定並執行不同的服務維護活動。這些維護事件因其修正的範圍和頻率而異。
  • 每季維護修補程式:一般而言,Oracle 會排定整個每季執行整個運輸隊伍維護。
    • 每季維護修正程式會套用至各種資源層次,例如 Exadata 基礎架構、自治式 Exadata VM 叢集 (AVMC) 以及自治式容器資料庫 (ACD)。您可以在建立這些基礎架構資源或於稍後變更時,設定每季維護時段。
    • 您可以讓 Oracle 處理維護排程, 或者自行設定 Oracle 可以開始進行維護作業的特定維護時段.
    • 依照預設,Oracle 會套用版本更新 (RU) 以及這些每季維護修補程式。您可以設定以「滾動」或「非滾動」維護方式更新 RU。
      • Rolling 方法會一次更新一個節點的 ACD,不會讓 Autonomous Database 停止工作。
      • 非輪流方法會關閉並平行更新所有節點的 ACD。此方法可將維護時間降到最低,但需要 ACD 和所有相關 Autonomous Database 的完全停機時間。

        附註:

        在自治式資料保全組態中,非輪流維護方法會在主要和待命 ACD 的個別維護時段停止工作,直到修正完成為止。
    • 您也可以包含要與 RU 一起更新的時區檔案。包含時區檔案更新的季度維護修補程式需要完整的停機時間,才能進行 ACD 和相關的 Autonomous Database 。停止工作時間取決於區分時區的資料量。
    • 根據自治式容器資料庫 (ACD) 的維護組態,可以輪流或非輪流方式套用每季維護修正程式 (不含時區檔案更新)。
  • 每月安全性修補程式:
    • Exadata 基礎架構安全修正程式:Oracle 會排定並執行每月基礎架構安全維護活動以及每季維護。不過,這些安全修正程式只會在有重要安全更新的月份套用,包括針對 CVSS 分數大於或等於 7 的漏洞所做的修正。
      • 任何在 Oracle 排定安全維護之前佈建的 Exadata 基礎架構,都將有資格進行安全維護。
      • 每月的安全維護處理作業會更新資料庫伺服器,以修正重要的安全漏洞和產品問題。他們也會將儲存伺服器更新為可解決已知安全漏洞和產品問題的 Exadata 儲存軟體映像檔。
    • 自治式 VM 叢集安全修正程式:除了定期的每季更新之外,Oracle 還會針對自治式 VM 叢集執行每月安全維護。這些修補程式僅適用於 GOV 區域。
      • 使用滾動方法套用每月安全修正程式。
      • 每季第一個月包括每季修正程式;接下來的兩個月包括每月安全修正程式。
      • 為確保套用補丁,您必須選取該季度的所有三個月,並指定第 3 週和 (或) 第 4 週的偏好設定。
  • 單次修補程式:Oracle 會為向 My Oracle Support 提出的關鍵支援請求產生單次修補程式。如需提出支援要求的相關說明,請參閱 在 My Oracle Support 中建立服務要求
    • 當您與 Oracle 同意服務要求非常重要,而且需要單次修補程式才能立即解決問題時,服務團隊會產生單次修補程式並使其可供使用。單次修正程式與排定的維護修正程式不同。
    • 如果您啟用 Oracle Cloud 通知和含有接收新更新相關通知規則的事件,當有一次性修正程式可用時,Oracle 會傳送包含要修正之產品 OCID 的通知。否則,您可以在 My Oracle Support 入口網站找到您提出之支援要求的更新可用性通知。
    • 單次修正程式會轉送合併至下一個版本更新 (RU),以確保:
      • 針對特定客戶提供的單次修正程式可供所有客戶使用。
      • 後續的版本不需要再次套用單次修補程式。
    • 如有需要,RU 可以有多個單次修正程式與其合併。從目前的發行版本開始,單次修補程式並不會累積,因此您必須個別套用。如果單次修正程式太接近後續的 RU,則會為下一季建立具有單次修正的自訂 RU 版本。
    • 假設已排定未合併至最新 RU 的單次修正,且您選擇套用下一個 RU。然後,Oracle 會取消排定的一次性修正程式。您可以在維護歷史記錄中檢視已取消的維護執行。登入維護歷史記錄的所有單次修正詳細資訊都可從下載和稽核及記錄服務取得。
    • 如有需要,可以透過服務要求來倒回單次修正程式。
    • 自治式容器資料庫可用的單次修正程式數目會顯示在其詳細資訊頁面中。按一下旁邊的複製連結,即可複製所有這些單次修正程式編號。

指定何時可以進行維護

一般而言,Oracle 會針對 CVSS 分數大於或等於 7 的漏洞,排定並執行每季的整個機組維護,以及每月的基礎架構安全修正。您可以讓 Oracle 處理維護排程, 或者自行設定 Oracle 可以開始進行維護作業的特定維護時段.

自訂每季維護

您可以選擇每季自動維護 Autonomous Database 資源的排程,或讓 Oracle 自動排定更新。Oracle 會事先通知您即將進行之排定維護的日期與時間。

您可以透過各種資源層次的自動每季維護執行下列作業,如下表所示:

  • 自訂自動維護偏好設定與排程。您可以在佈建 Autonomous Database 資源時設定這些偏好設定,或稍後變更這些資源。
  • 在排定維護開始前的任何時間點檢視和變更排程。對後續季別的排定維護所做的變更不會影響當季的排程。
  • 檢視過去的維護事件。
基礎架構資源 備註與進一步參考

Exadata 基礎架構 (EI)

自動化 Exadata VM 叢集 (AVMC)

附註:

啟動多個 VM 自治式資料庫功能之前,在 Oracle Cloud 中的 Exadata 基礎架構資源佈建 AVMC 資源會繼承其關聯 Exadata 基礎架構的維護排程。

自治式容器資料庫 (ACD)

  • 更新自治式容器資料庫維護偏好設定示範如何更新下列偏好設定:
    • 自動更新的維護方式 (輪詢或非輪詢)。您也可以包含要隨 RU 更新的時區檔案

      附註:

      在自治式資料保全組態中,非輪流維護方法會在主要和待命 ACD 的個別維護時段停止工作,直到修正完成為止。
    • 自動更新的維護版本 ( 下一個 RU最新 RU)
    • ACD 的自動維護排程。有多種選項可自訂維護排程,如可自訂的維護排程設定中所述。

      附註:

      您無法在自治式資料保全組態中定義待命 ACD 的自訂排程。不過,您可以設定將待命 ACD 維護排定在主要 ACD 維護之前的天數,因為待命 ACD 一律在主要 ACD 之前進行修正。
  • 您也可以排定隨選維護,以更新 RU (版本更新) 以及時區檔案或 ACD 的時區檔案。如需指示,請參考排定每季維護更新

    附註:

    只有在需要時區檔案更新的情況下,待命 ACD 會在啟用自治式資料保全之 ACD 的主要 ACD 前 3 天進行修正。
  • 檢視及管理自治式容器資料庫的排定維護
  • 檢視自治式容器資料庫的過去維護

秘訣:

Oracle 建議您將上述所有基礎架構資源的維護時段設為:
  • 防止維護作業在定期資料庫作業中斷時發生。
  • 以分段的方式修正您的基礎架構資源。暫存不同基礎架構資源的維護事件是最佳做法,可協助您先驗證一組資源的修正後再進行修正。例如,當您使用不同的「自治式容器資料庫」進行開發和測試,而想要在將它們套用至生產環境之前驗證開發環境上的修正程式時,您可以自訂其維護排程,以便在生產環境 ACD 之前修正所有開發 ACD。

維護排程中可自訂的設定值

您可以在為上述任何基礎架構資源定義自訂排程時,從 Oracle Cloud Infrastructure 主控台選擇下列詳細資訊。

  • 允許的月數:您至少必須選取每季至少一個月,也可以選擇略過一季的修正。無法連續兩季略過修正。

    附註:

    當您選擇略過時,必須從該季選取至少一個月。在前一季未執行維護的情況下,此作法是備用。在此情況下,即使選擇略過該季度,Oracle 仍會在選取的月份自動執行維護。
  • 所選月份內的週 (或週數):週數從當月的第 1、8、15 和第 22 天開始,持續時間為 7 天。根據工作曆日期 (而非一週天次) 開始與結束的週數。無法排定在每月第五週內包含超過 28 天的維護。如果您未指定當月的一週,Oracle 會自動指定一週。

  • 所選週別 (或天)

    如果您未指定星期幾,Oracle 將會在自動指定的星期幾執行維護更新。

    根據行事曆日期 (而不是當週天次) 開始和結束的週數,如果您要確保在修正 Exadata 基礎架構 (EI) 時有特定的順序,請特別注意選擇的天數。例如,請注意下面顯示的兩個月:



    dayofweek2.png 的描述如下
    dayofweek2.png 圖解描述

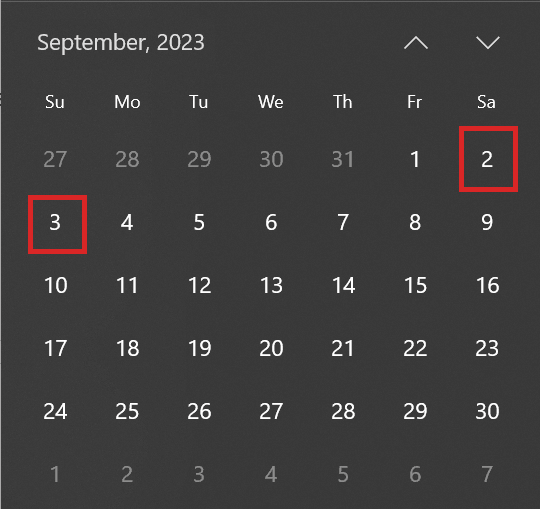

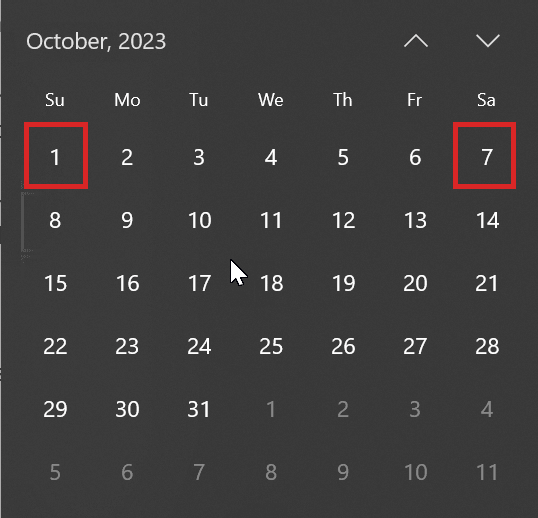

    在 2023 年 9 月,第 1 週開始於星期五,結束於星期四。因此,第一個星期六將在第一個星期日之前舉行。不過,2023 年 10 月的第 1 週開始於星期日,結束於星期六。因此,它的第一個星期六會在第一個星期日之後得到 5 天的結果。

    假設您要先修正所有 Exadata 基礎架構資源後,再修正其自治式容器資料庫 (ACD),以維護特定的維護順序。排定在第 1 週的星期六維護 Exadata 基礎架構資源及其 ACD 在第 1 週的星期日假設第 1 週的星期日一律為第 1 週的星期六之後的一天,可能會有幾個月的工作,例如 2023 年 9 月,但不是其他如 2023 年 10 月。如果想要實行特定的修正順序,可以選擇一週將它們清空。在此情況下,您可以在第 1 週星期六排定您的 Exadata 基礎架構資源,並在第 2 週星期日排定其 ACD。這樣做可確保您的 Exadata 基礎架構資源在修正其 ACD 之前已進行修正。

  • 可以開始進行維護作業時的 4 小時時段 (或 Windows)

  • 主要與待命維護之間的緩衝期間:待命 ACD 維護與主要 ACD 維護之間的天數,亦即在主要容器資料庫上執行維護以執行待命容器資料庫維護的天數。您可以選擇 1 到 7 天的任何值。

    適用 選取緩衝區期間僅適用於自治式資料保全組態中主要資料庫的自治式容器資料庫。

  • 前置時間:您希望收到通知訊息之維護事件之前的最短週數。您的前置時間可確保新發行的維護更新已排定為您所需的最短進階通知期間。

    不適用 前置時間不適用於自治式容器資料庫資源的維護。

  • 您可以選取重設為預設值,將變更回復成預設值。

自訂每月基礎架構安全維護

每月基礎架構安全維護 (視需要) 排定於每個月 18 日到 21 日之間的 21 天期間套用,且將會在下個月的 9 日到 12 日為止執行。您至少會在每月維護時段開始的 7 天之前收到建議排程的通知,您可以視需要將每月維護重新排定至時段中的另一個日期。

每月安全修正程式可以在維護時段內重新排定為其他時間,但不能在 21 天的時段之後略過或重新排定。只要您在目前的維護時段內每月進行維護,即可在重新排定每季維護時重新排定每月安全維護。

在每月基礎架構安全修補活動期間,不會影響連線至 Autonomous Database 或應用程式。資料庫伺服器的更新是透過 Ksplice 技術在線上套用,儲存體伺服器的更新則會以輪流方式套用。

不過,在更新服務基礎架構的同時,Oracle 可能會封鎖一些作業,包括記憶體和儲存擴展、作業系統和 Grid Infrastructure 修補 (包括前置檢查),以及彈性擴充運算和儲存伺服器。請計畫在更新完成之前,將這些作業延後。視 I/O 活動而定,每部資料庫伺服器主機套用安全更新約需 15 分鐘,每部儲存伺服器需耗費 60 分鐘。如果您嘗試執行受影響的作業,主控台將會通知您進行中的安全更新。來賓 VM 中未更新任何軟體。

自訂單次修正程式

您可以使用 Oracle Cloud 主控台維護視觀表來編輯排定的開始時間,或選擇立即安裝單次修正程式。依照預設,Oracle 會排定在提供修補程式後的 72 小時內套用單次修補程式。如果沒有動作可變更排程,則會自動套用修補程式。您只能在本季重新排定單次修正程式。不過,您不能略過單次修正程式。

指定要套用的修正程式類型

一項標準維護作業是將資料庫軟體修補程式套用至您的自治式容器資料庫,並延伸至其中建立的 Autonomous Database 。依照預設,Oracle 會套用版本更新 (RU)。您可以將維護類型設定為「下一個 RU」,將自治式容器資料庫更新為下一個版本更新,或是將自治式容器資料庫更新為下一個維護時段內的最新版本更新。因此,Oracle 會使用符合您偏好的映像檔類型。您可以視需要選擇將指定的排定修正程式變更為其他版本。

如需逐步指引,請參閱更新自治式容器資料庫維護偏好設定

檢視與管理已排定的維護

根據您設定的維護時段排定維護活動之後,您就可以管理活動的實際時機,即使是變更修正程式版本、立即套用修正程式或略過活動。

排定的維護詳細資訊

對於每個排定的 Exadata 基礎架構、自治式 Exadata VM 叢集或自治式容器資料庫維護事件,資源的「維護」頁面會列出下列詳細資訊:
  • 事件的狀態
  • 事件的類型,如每週、每季、每月或每年
  • 事件的 OCID
  • 事件的排定開始時間與日期
  • 事件的維護方式為「滾動式非滾動式」。顯示 Exadata 基礎架構資源。
  • 要在事件中套用的修正程式版本。顯示自治式容器資料庫資源。

排定的維護執行管理作業

針對基礎架構資源維護頁面中列出的每個維護事件,您可以執行下列管理作業 (前提是事件尚未進行中):
  • 將事件的開始時間和日期重新排定在該季的較晚時間。在編輯維護開始時間視窗中指定新的開始時間和日期。
  • 按一下立即修正,立即啟動維護事件。

    附註:

    自治式資料保全啟用的 Autonomous Database 不提供立即修正。您可以視需要修改排定的維護時間,從最接近的可用 4 小時開始。確定在主要資料庫之前修正待命資料庫,其緩衝區期間介於 1 到 7 天之間。
  • 略過自治式容器資料庫排定的維護事件。

    附註:

    您無法略過兩個連續的維護事件。略過維護事件之後,您便無法略過下一個立即排定的維護事件;您一年中只能略過兩個替代季別的維護事件。
  • 選取要套用的其他修正程式版本。選取版本時,請注意以下事項:
    • 您選取的版本必須晚於目前的自治式容器資料庫版本。
    • 可用的版本清單可能包含版本更新 (RU) 和版本更新修訂版本 (RUR)。不論為自治式容器資料庫設定的維護類型為何,您都可以選擇其中一種類型。在版本清單中選取其他類型並不會變更為自治式容器資料庫設定的類型。
  • Exadata 基礎架構維護方法從「滾動」更新為「非滾動」,反之亦然。

自動佇列維護事件

不同 Autonomous Database 資源的每季維護事件

如果您為任何基礎架構資源選擇自訂維護排程,Oracle 會在排定維護事件時採用您的偏好。不過,如果您的自訂排程與其他基礎架構資源重疊,Oracle 會自動序列化,讓維護事件依此順序執行,但兩者之間會有一些時間差距;Exadata 基礎架構、自治式 Exadata VM 叢集及自治式容器資料庫。

範例: 假設 Exadata 基礎架構資源維護事件和自治式容器資料庫維護事件已排定同時啟動。在此情況下,Exadata 基礎架構資源維護事件會開始,自治式容器資料庫維護事件會排入佇列,並在 Exadata 基礎架構資源維護事件發生後立即開始。

每季維護事件和每月基礎架構安全修正程式

案例 正在佇列
排定在 24hours 內每月進行基礎架構安全修正程式的每季維護活動時。 將會略過排定的每月維護,並且在每季維護之後立即套用。
每季維護活動排定在每月基礎架構安全修正程式的同時進行。 將會先執行每季維護,而且每季維護完成之後,將會立即套用每月安全修正程式。
排定每月基礎架構安全修正程式從每季維護的 0-24 小時開始時。

排定的每月維護將會等待,而且將在每季維護之後立即執行。

如果每季維護隨後重新排定,將會立即開始每月安全維護。

因此,Oracle 建議同時排定每季與每月維護。因此,如果您在上一次重新排定每季維護事件,每月維護活動將在編輯排程時於排定的時間執行。

排定每季維護的時間會在同一個月超過 24 小時的安全性維護。

您需要一個維護時段來進行每季維護,以及一個維護時段來進行安全性維護。

附註:

您可以在排定的每月 Exadata 基礎架構維護之前隨時重新排定。

只有在您排定每月安全維護至少 25 小時之前,針對已排定每季和每月安全維護的每月維護,儲存伺服器才會更新一次。

檢視過去的維護事件

您可以從 Exadata 基礎架構、自治式 Exadata VM 叢集或自治式容器資料庫資源的詳細資訊頁面檢視過去的維護。

監視服務維護事件

您可以使用「事件和通知」服務監控 Autonomous Database 基礎架構資源的維護事件。使用「事件與通知」服務時,您可以在 Exadata 基礎架構、自治式 Exadata VM 叢集及自治式容器資料庫資源發生維護事件時收到電子郵件通知。

針對每個基礎架構資源,會產生四個不同的維護事件,如下所示:
  • 已排定維護
  • 維護提醒

    若為自治式 Exadata VM 叢集 (AVMC) 和自治式容器資料庫 (ACD) 資源,會在實際維護執行前 1 週傳送維護提醒通知。若為 Exadata 基礎架構資源,系統會根據設定的偏好設定,在維護執行前 1 到 4 週之間發出提醒通知。

  • 維護開始
  • 維護結束

如需為每個基礎架構資源產生的事件完整清單,請參閱 Events for Autonomous Database on Dedicated Exadata Infrastructure

您可以執行以下高階作業,訂閱基礎架構資源的任一維護事件:
  • 建立通知服務主題。
  • 將電子郵件訂閱新增至主題。
  • 新增事件服務規則,以將維護事件傳送至通知服務主題。

範例–通知:維護事件的電子郵件

如需包含範例的逐步指南,請參閱通知範例:維護事件的電子郵件
