スタンドアロンサーバーを開梱する
注 -
このタスクでは、SPARC M7-8 スタンドアロンサーバーを開梱する方法を説明します。工場出荷時に Oracle ラックに取り付けらているサーバーの場合は、開梱手順について
サーバーを開梱するおよび印刷された
Sun Rack II U開梱ガイドを参照してください。
注 -
データセンターに入り込む浮遊微粒子を減らすために、最終設置場所から離れた空調設備の整った場所で出荷用コンテナを取り除いてください。
-
梱包材を取り外して機械式リフトを使用するのに十分な広さの開梱場所を準備します。
開梱場所の広さは 4 ft (122 cm) x 8 ft (244 cm) 以上である必要があります。詳細は、ラックマウントサーバーの開梱場所を参照してください。
-

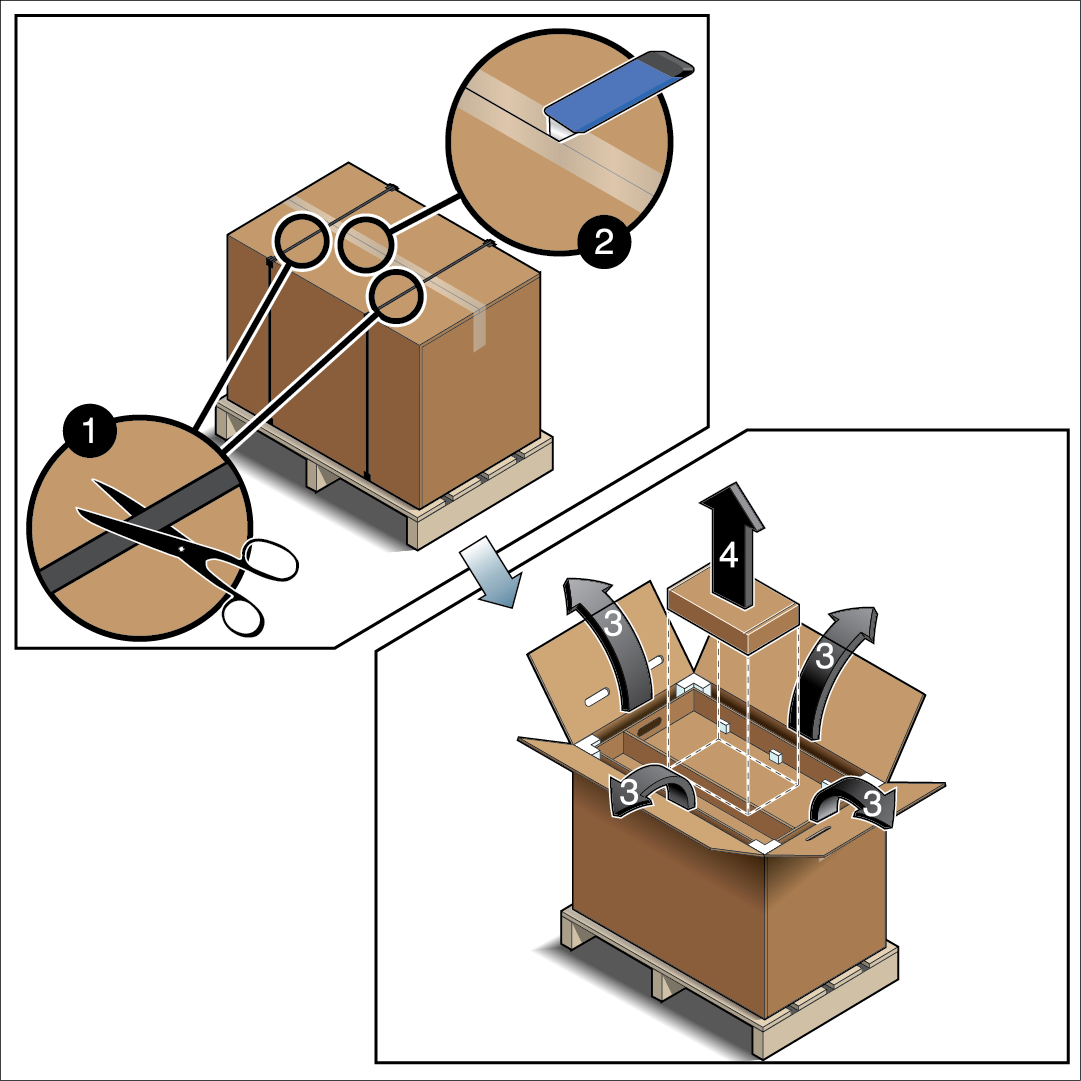

大ばさみまたは類似の工具を使って、外側の梱包材を固定しているバンドを切り、出荷用パレットから取り外します。
-
出荷用梱包箱の上部を固定しているテープを切り、箱を開くと、ラックマウントキットと電源コードが入っているアクセサリトレーがあります。
-
アクセサリ トレーを出荷用パレットから取り出し、安全な場所に置きます。
-

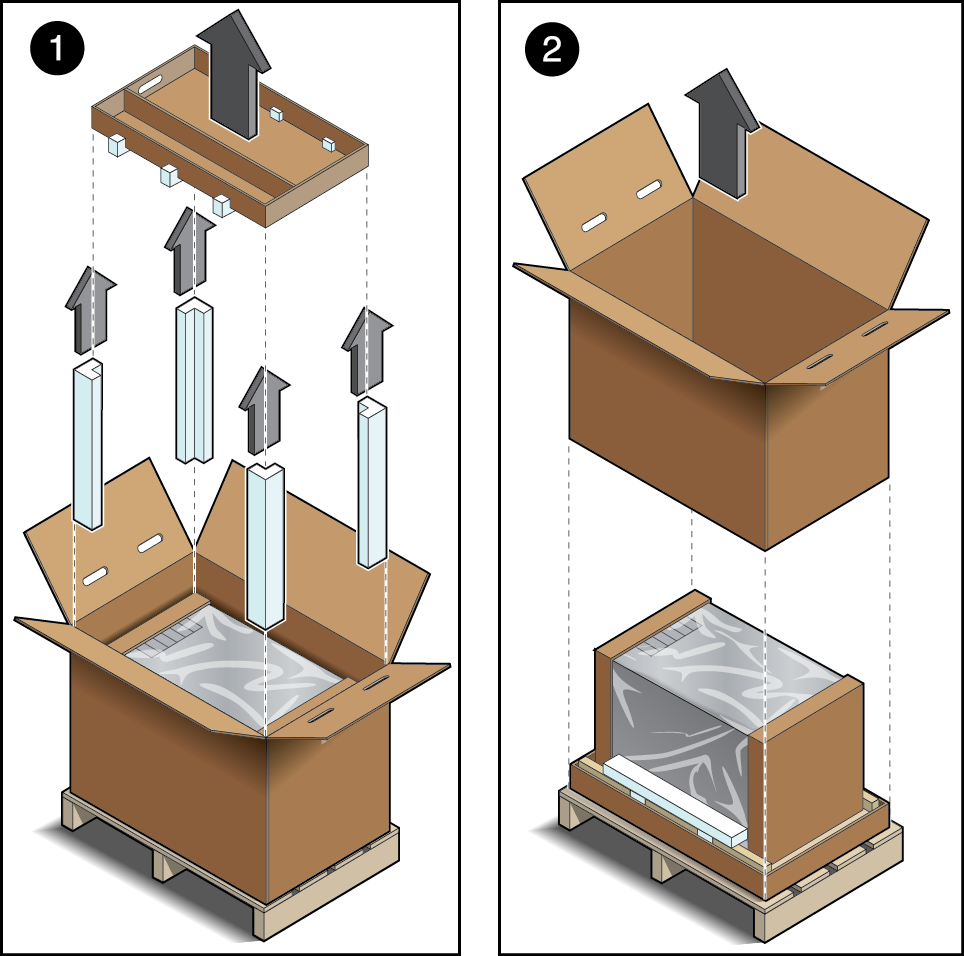

発泡スチロール製の角あてと上部の緩衝材を取り外します。
-
外側の梱包材をパレットから持ち上げて外します。
-

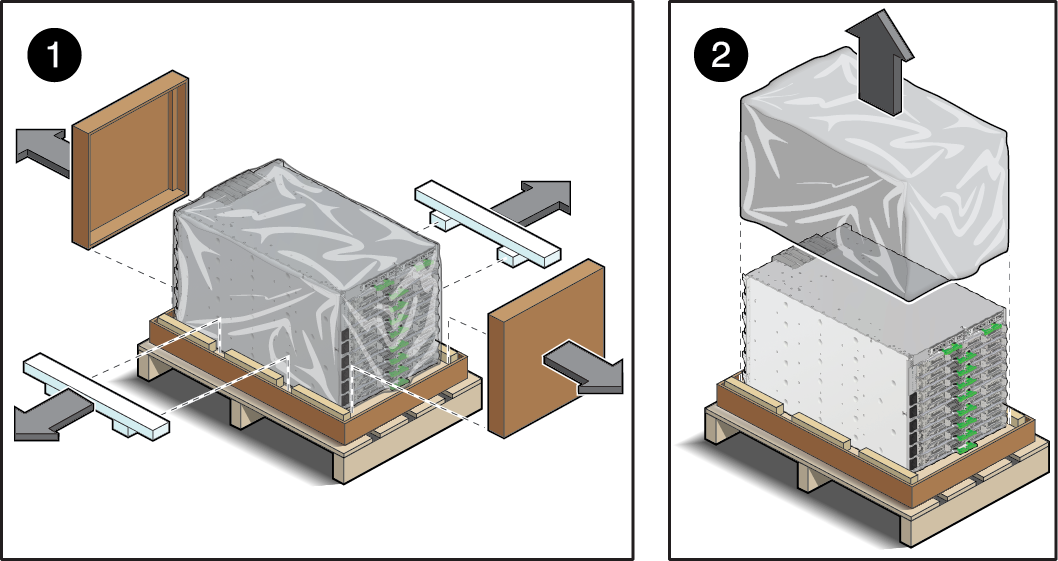

段ボール製のエンドキャップ、底部の発泡スチロール製緩衝材、およびビニール袋のカバーをサーバーから取り外します。
-
外側のパレットの段ボール製トレーの隅を引き出し、内側のパレットが見えるようにします。
-

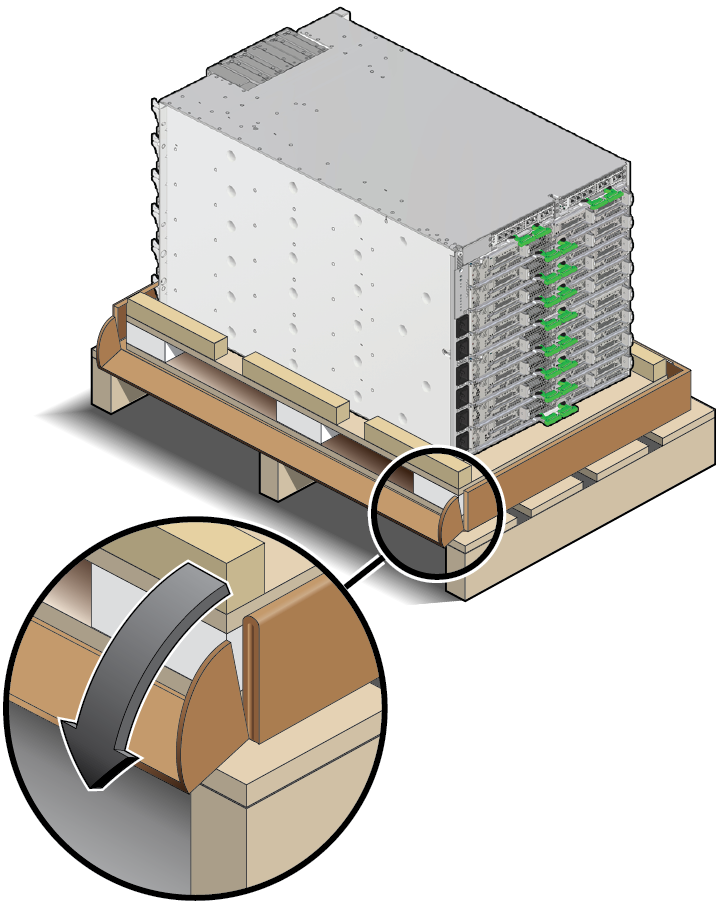

サーバーを機械式リフトの上に載せて設置を続行します。
機械式リフトを使用してサーバーを上げるを参照してください。
